总价合同

📁 分包合同 👁 5 次浏览 📅 更新于 2026-10-09

总价合同

说明:本文档介绍「总价合同」的功能作用与在「分包合同」模块中的操作方法,供日常使用与维护参考。

操作思路:合同内容为写字楼电梯安装,不是按数量统计的,是一个总价,所以付款基数为按合同金额。因为最后要剩余10%作为维修保证金且周期比较长,所以付款限额设置成90%。第一次为预付款,第二次做外包人工单全部验收,再付款到90%。三个月后退还维修保证金时,先在合同把付款限额改成0,再付最后的10%.

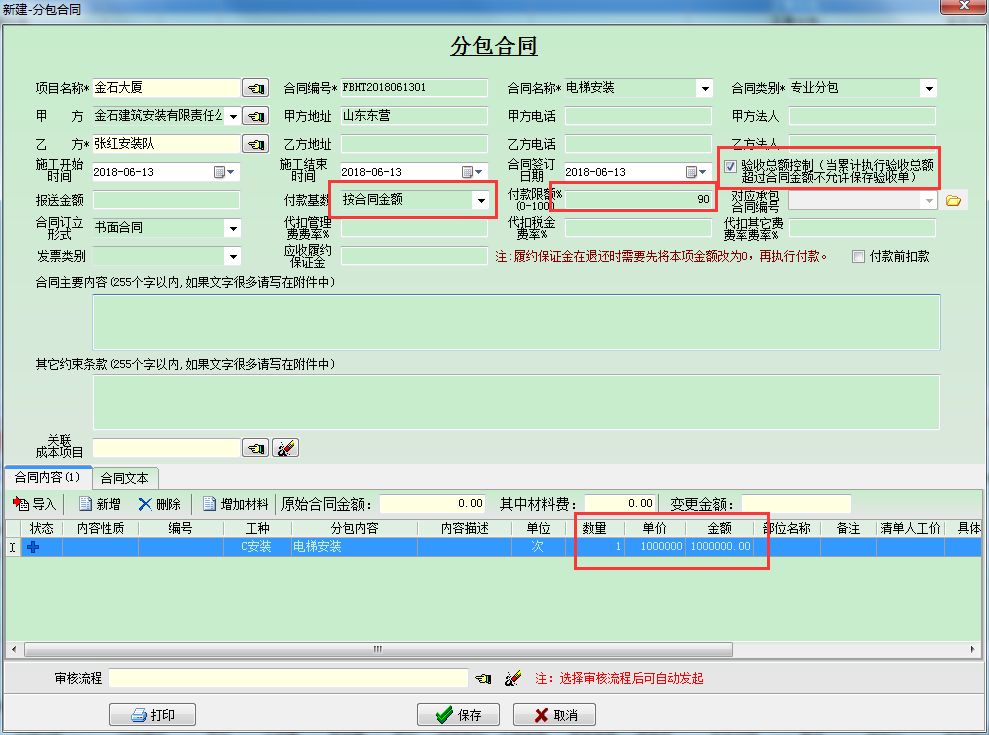

首先新建一个分包合同,并添加合同内容,如下图

在合同付款及相关发票进行预付款。

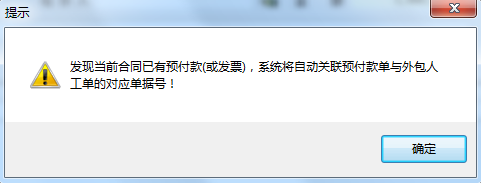

安装完成之后进行分包验收。

然后进行付款

三个月后如无质量问题,支付剩下保证金。付款前先把付款限额改成0

这样这个总价合同就执行完毕。

⑾合同查询

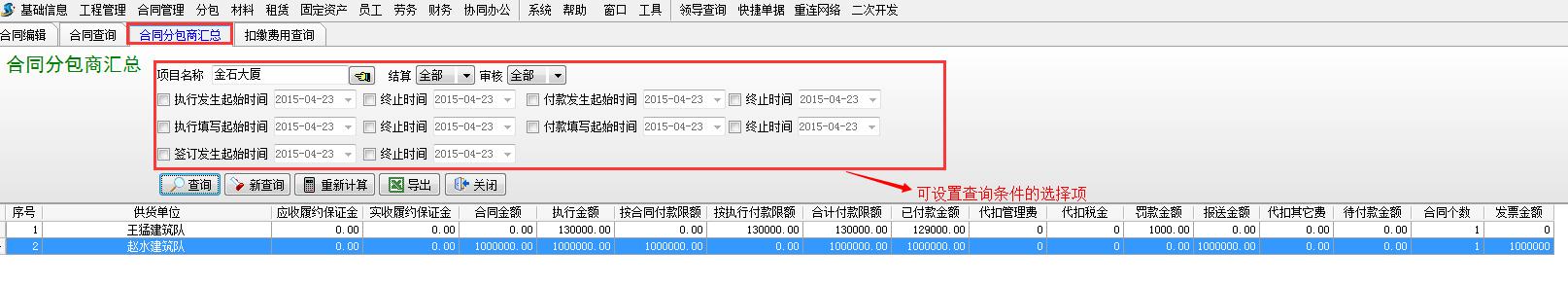

如上图设置项目为金石大厦后查询出的结果。

⑿合同分包商汇总

如上图点击【查询】后出现的汇总结果。

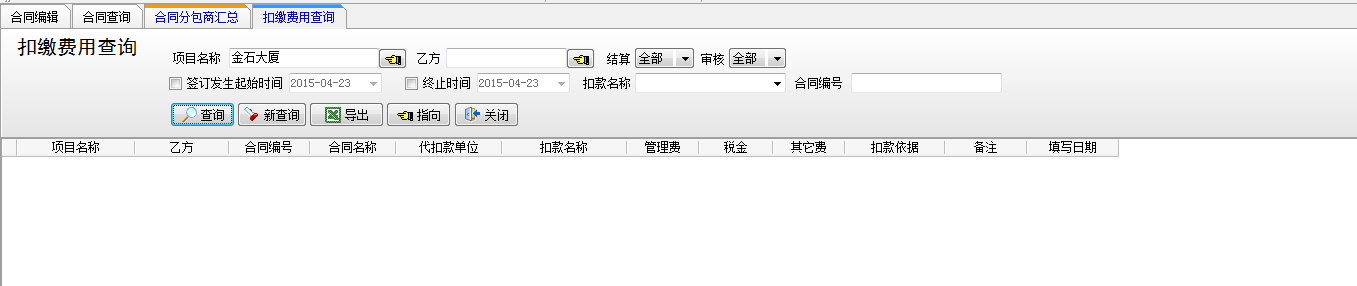

⒀2.4、扣缴费用查询

主要用来查询别的公司借我们公司资质我们代扣管理费和税金以及除罚款以外的扣款。

提示:操作前请确认当前账号已获得对应模块权限;涉及基础数据的增删改,建议在非业务高峰期进行,并定期做好数据备份。
