进度计划大纲

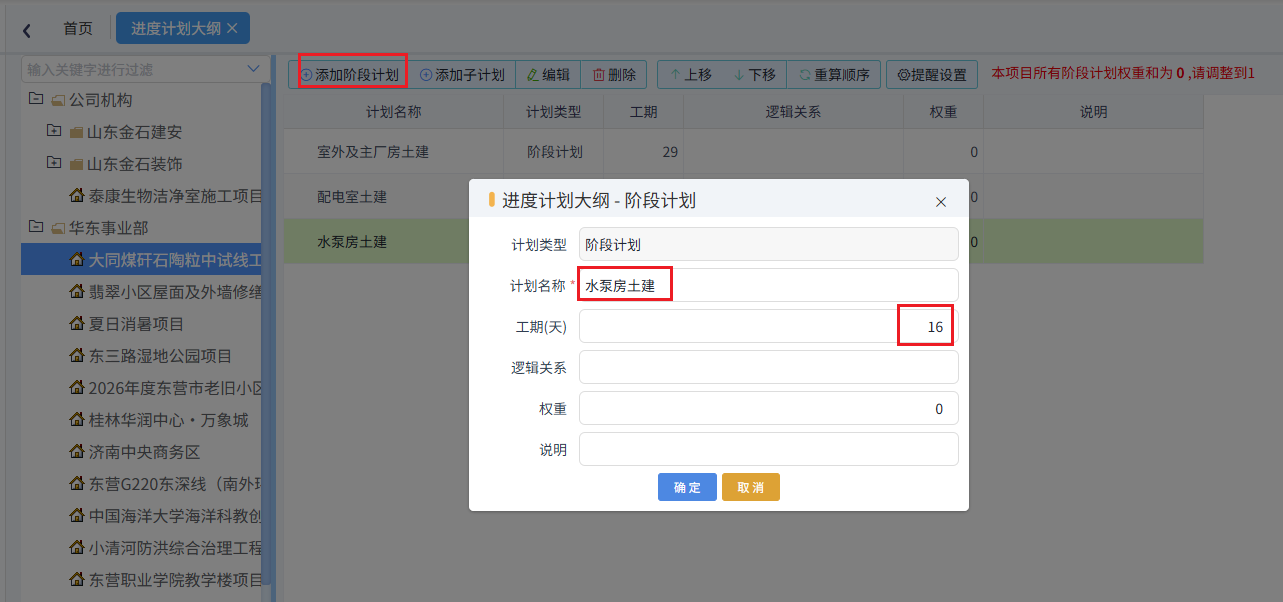

依次点击【进度计划编制】-->【进度计划大纲】,在此界面输入添加阶段计划。如下图所示

阶段进度计划编制

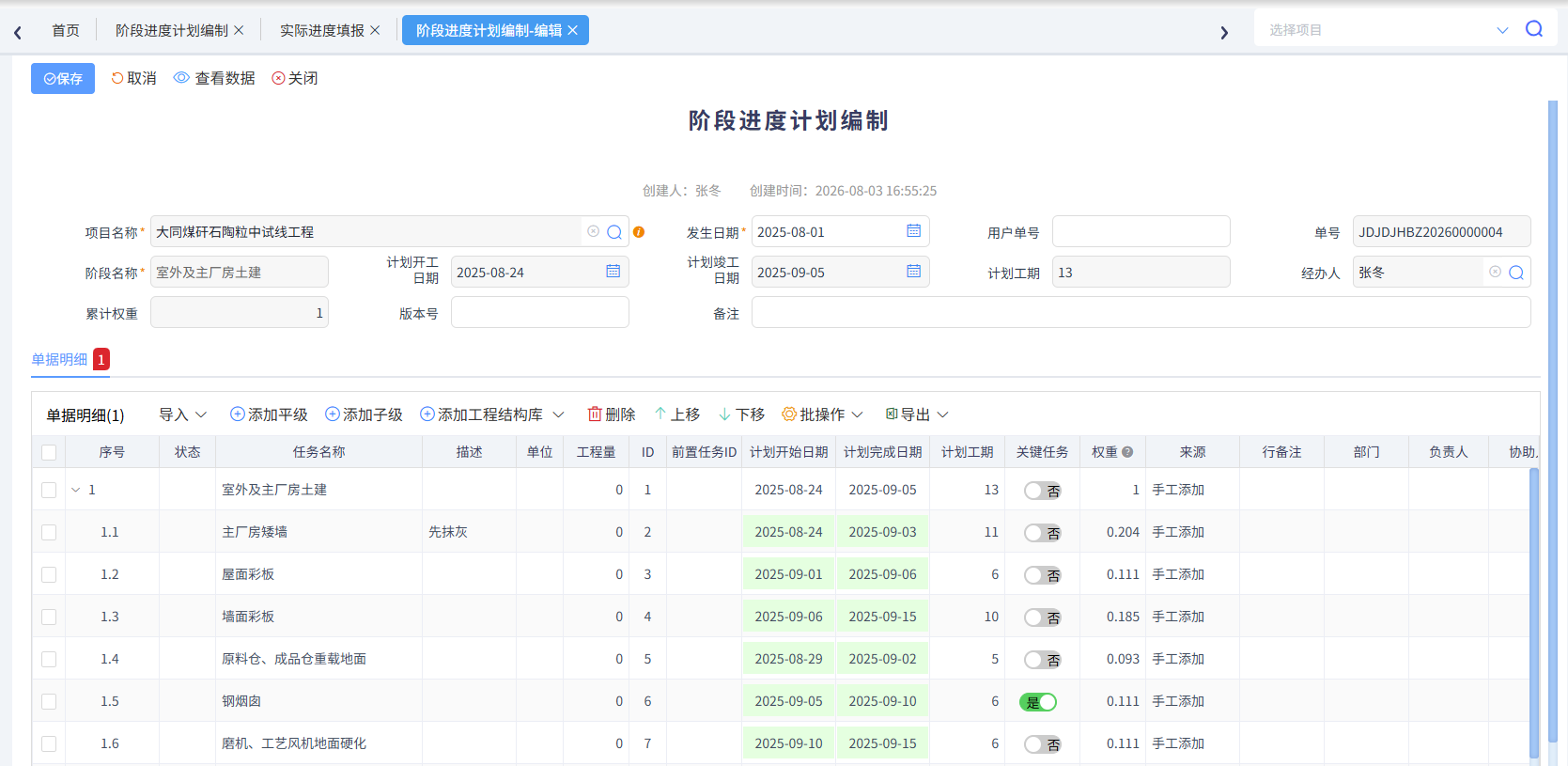

大纲编制完成后,需要做阶段进度计划编制,如下图所示

进度计划编制操作说明:
- 支持Excel表格导入;

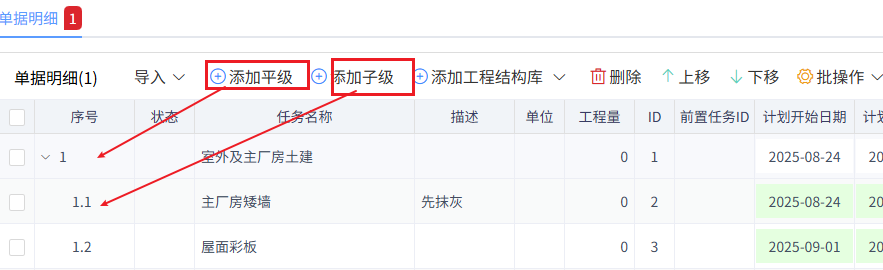

- 支持手动添加平级和子级;

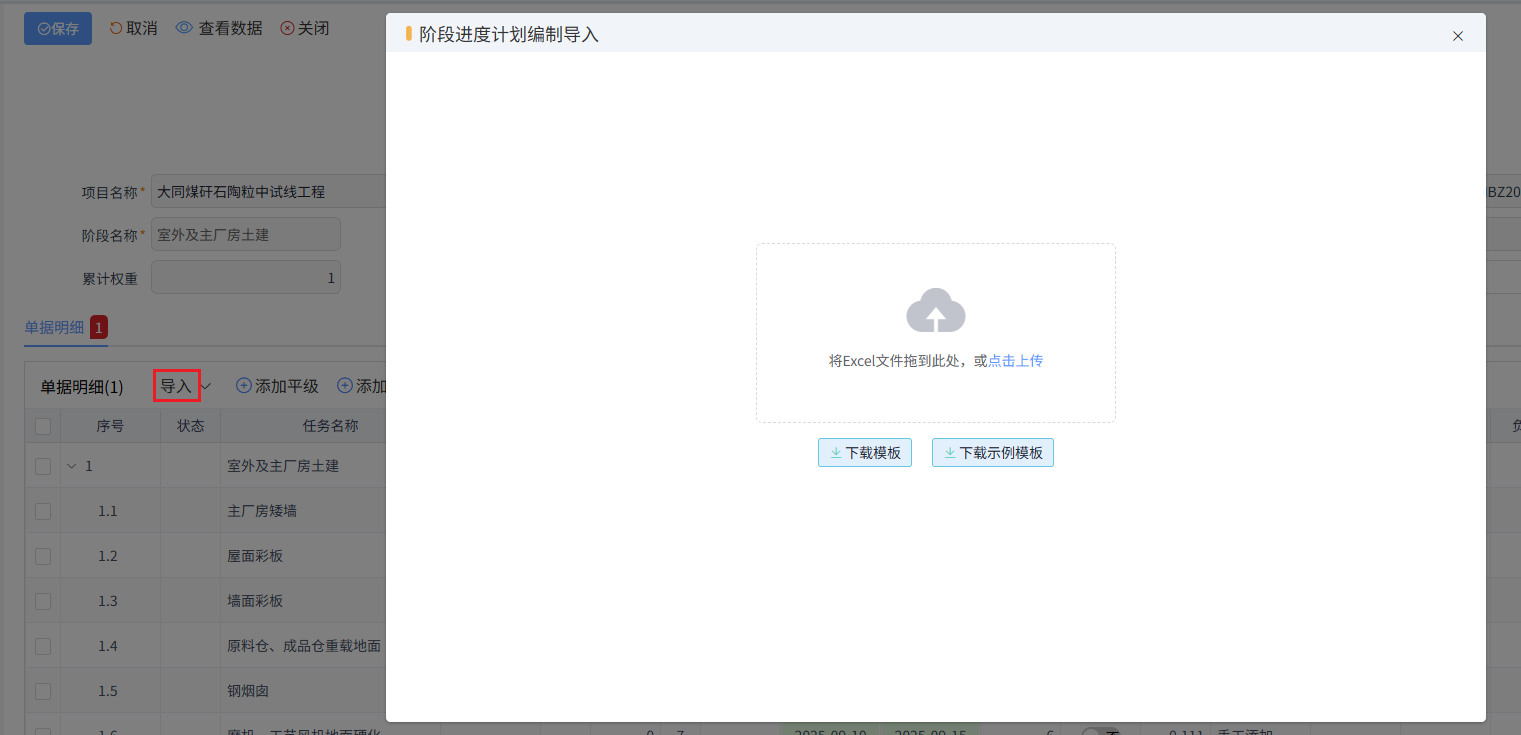

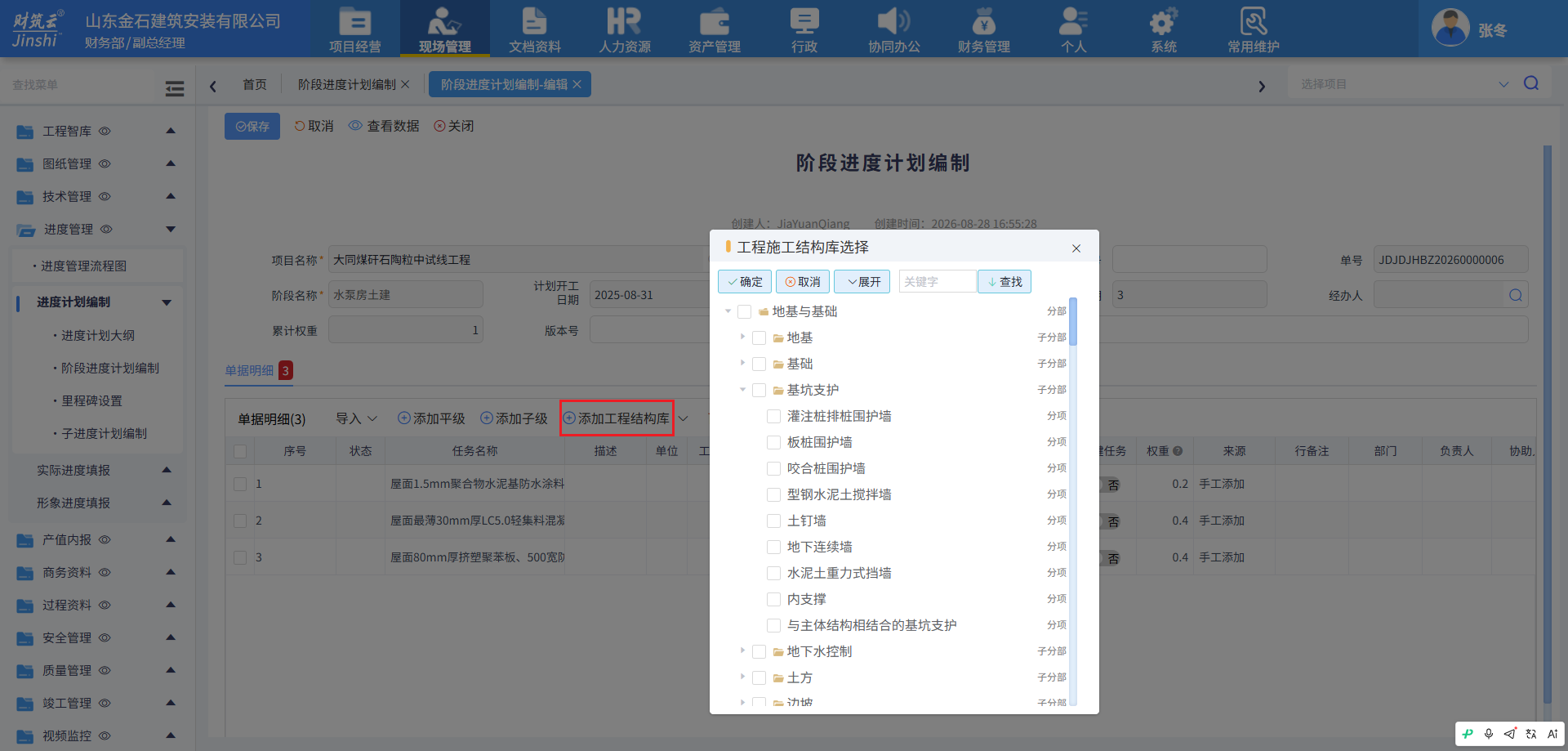

- 支持从工程结构库中添加,如下图所示

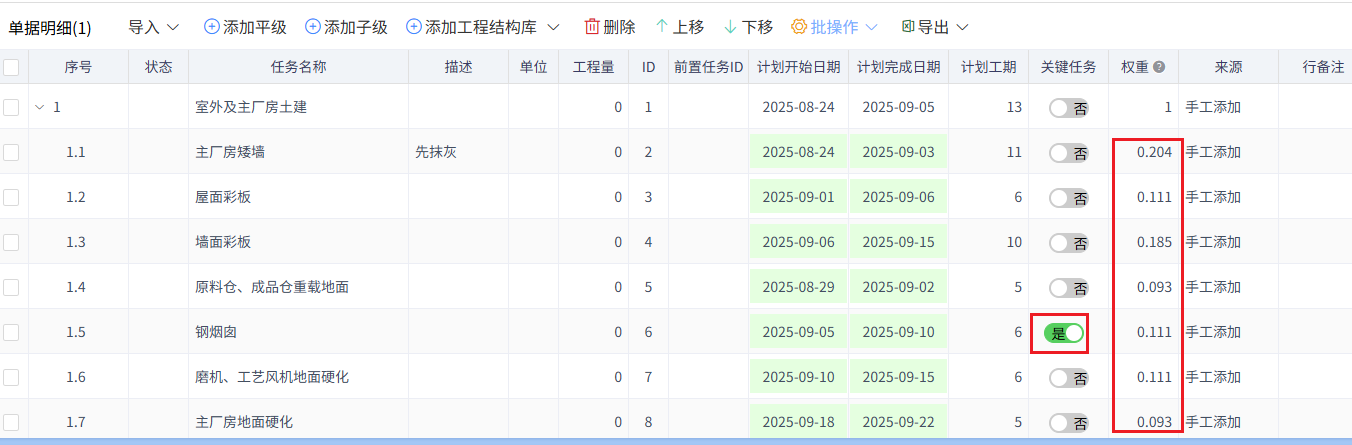

- 计划工期通过计划开始日期和计划完成日期自动计算,关键任务开启,权重会根据工期自动计算。如下图所示

注:关键任务打钩的任务项会将后期的进度查询中以粗体,小旗子的标识显示。

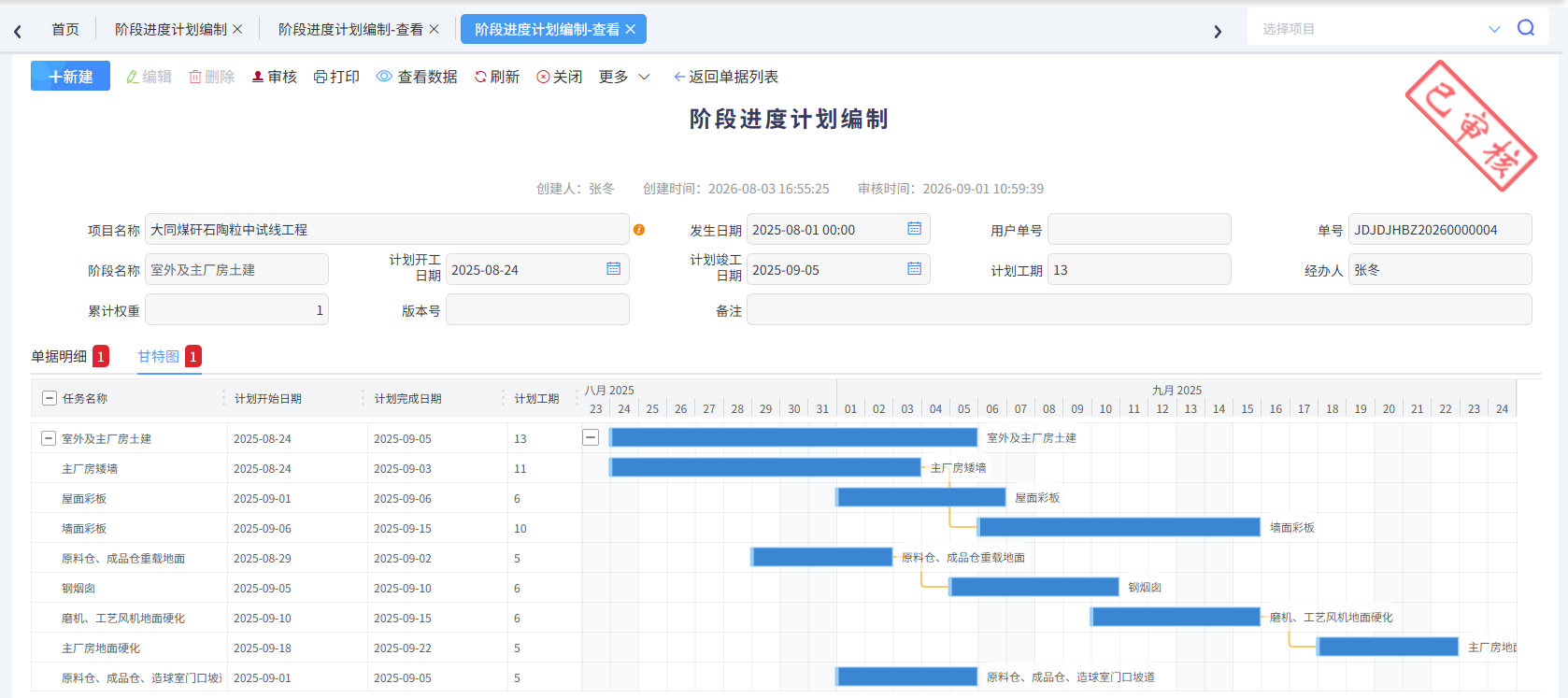

甘特图如下所示,

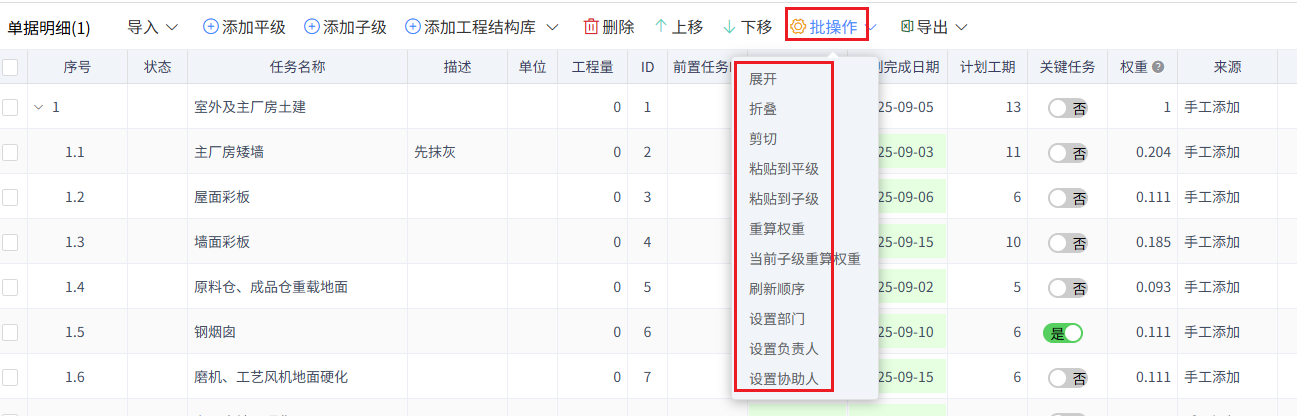

- 批操作内容,可以实现任务移动,权重重算,设置部门、设置负责人或协助人等。如下图所示

子进度计划编制
子进度计划是对【阶段进度计划】的一个分期管控的业务流程,他的任务来源只能是从【阶段进度计划】中选取。本单为了让项目在不同的时间点对于某些任务完成到指定进度的百分比。

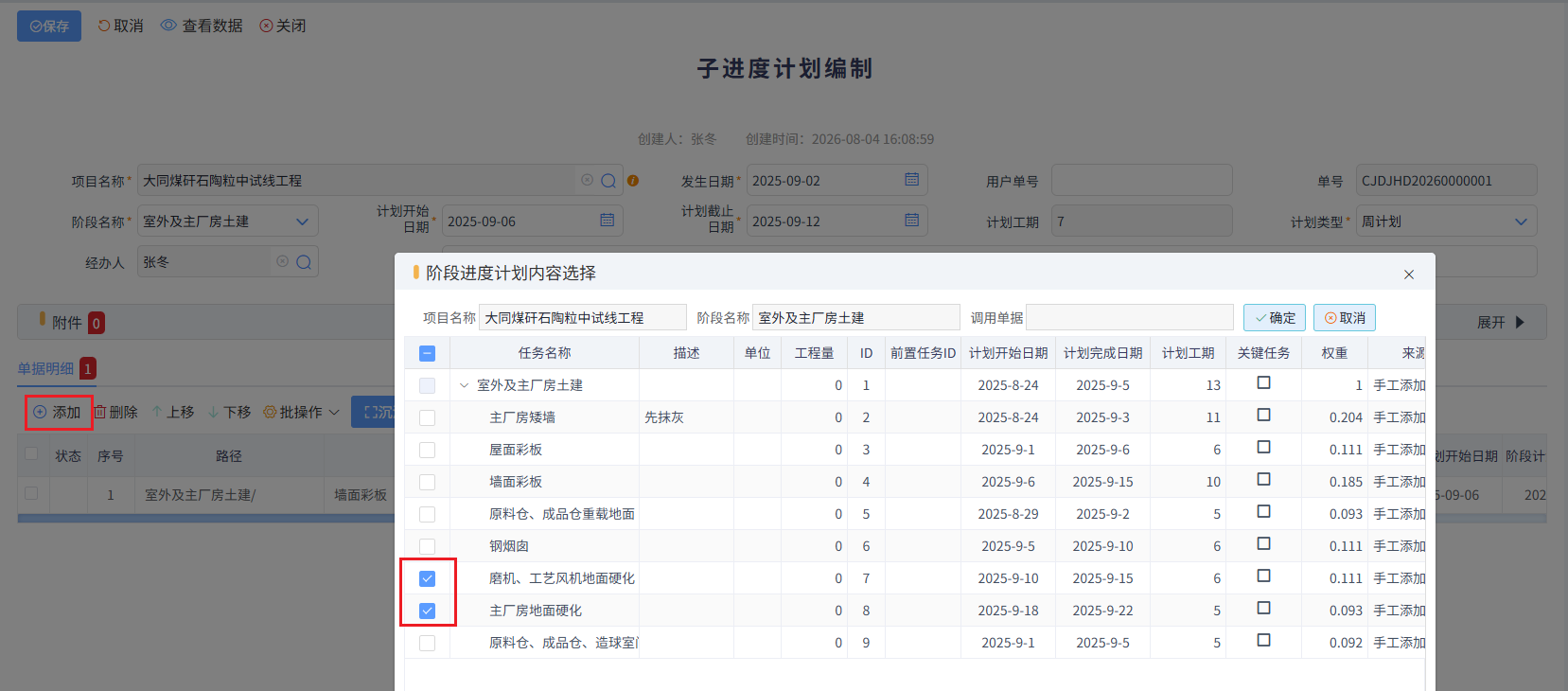

如下图:点击[添加]:从【阶段进度计划】中选择任务明细。

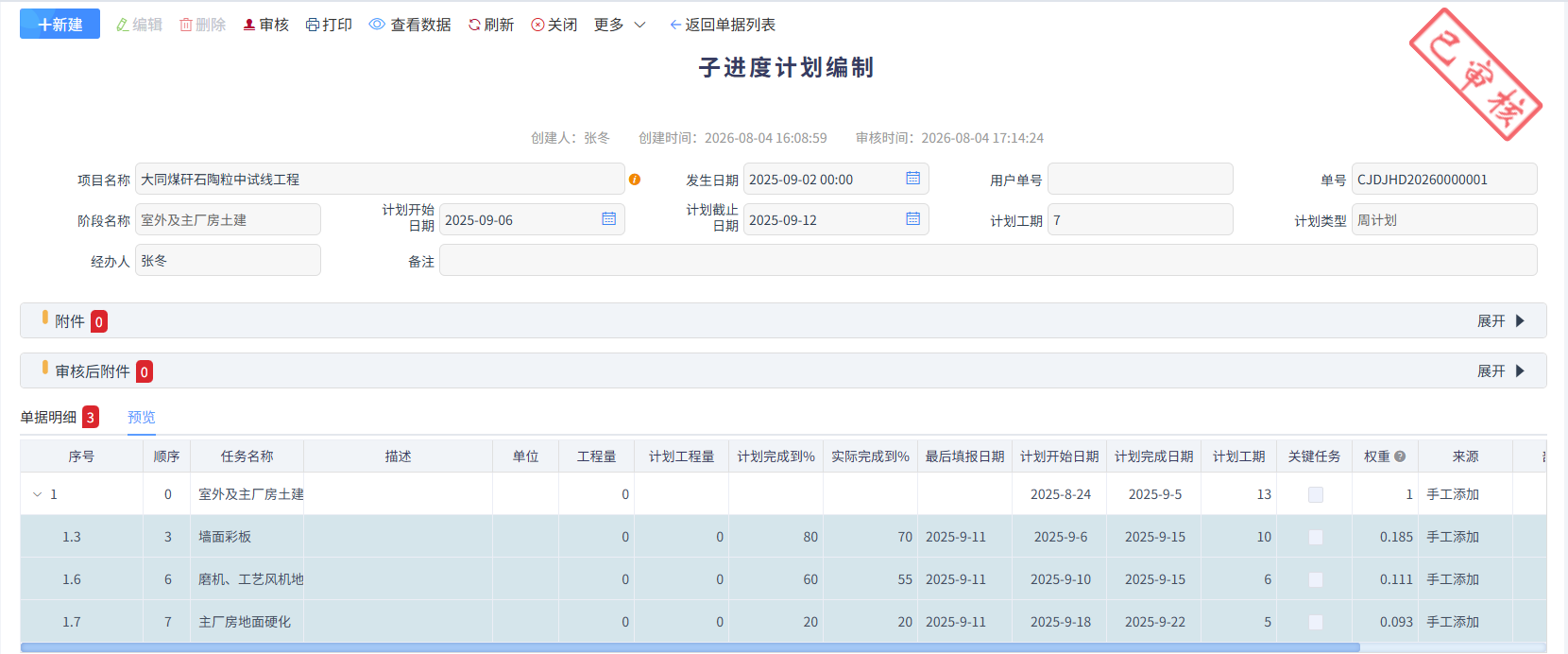

本子计划旨在阶段计划(室外及主厂房土建)基础上,即2025年9月6日 -2025年9月12日将这明细中3项任务,分别完成到:80%,60%,20%,如下图所示

保存发起审核,审核完成后生效,后续实际进度填报才可以调用。

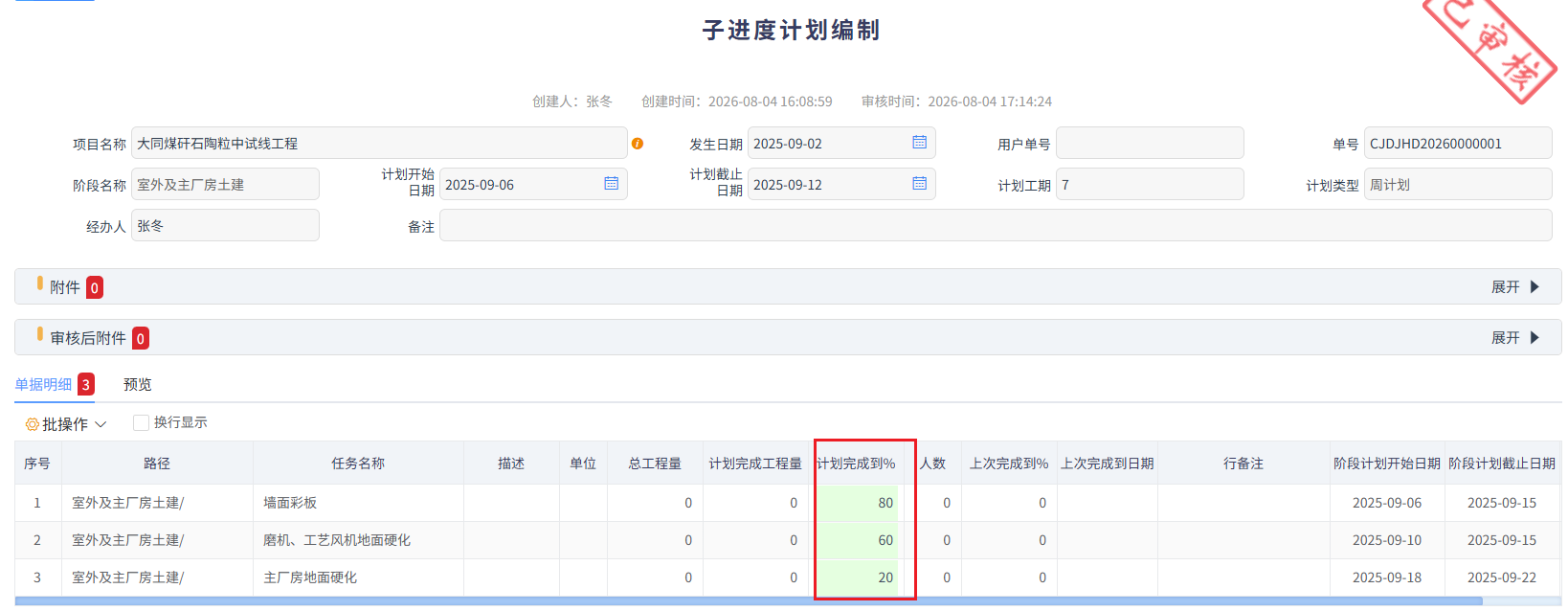

点击预览,界面如下

提示:操作前请确认当前账号具备相应权限;若与系统实际界面不一致,以线上最新版本为准。
