工程施工过程中,需要不断从仓库中领取材料供工地工人使用,【材料领用出库单】记录了材料的领用过程。通过该单据,相关人员可以清楚地掌握各工程的材料使用状况以及各种材料的库存情况。

 **材料领用申请单**

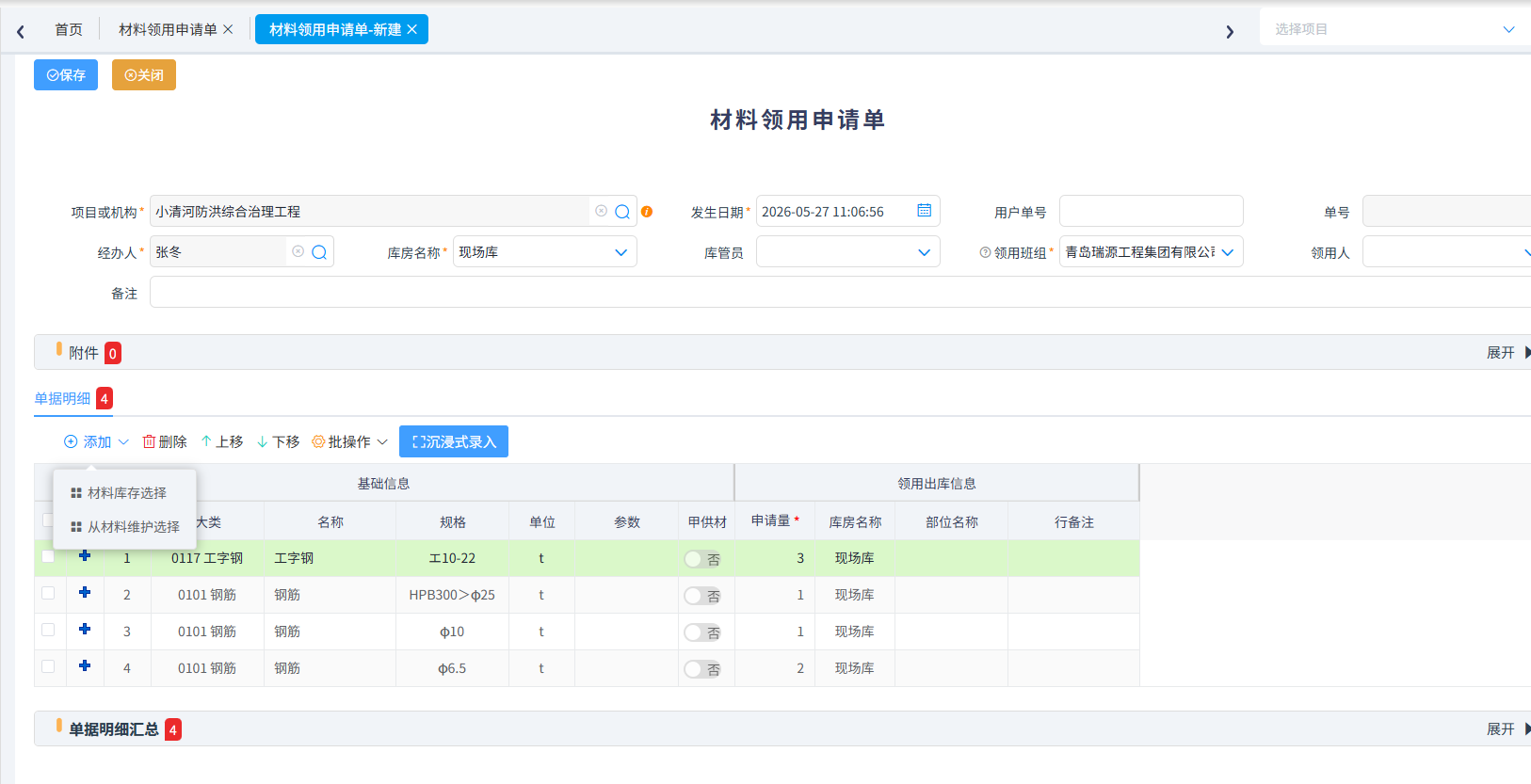

在领用材料之前可以由项目施工员填写【材料领用申请单】。申请明细可以从库存或者材料维护选择。

图

** 材料领用出库单**

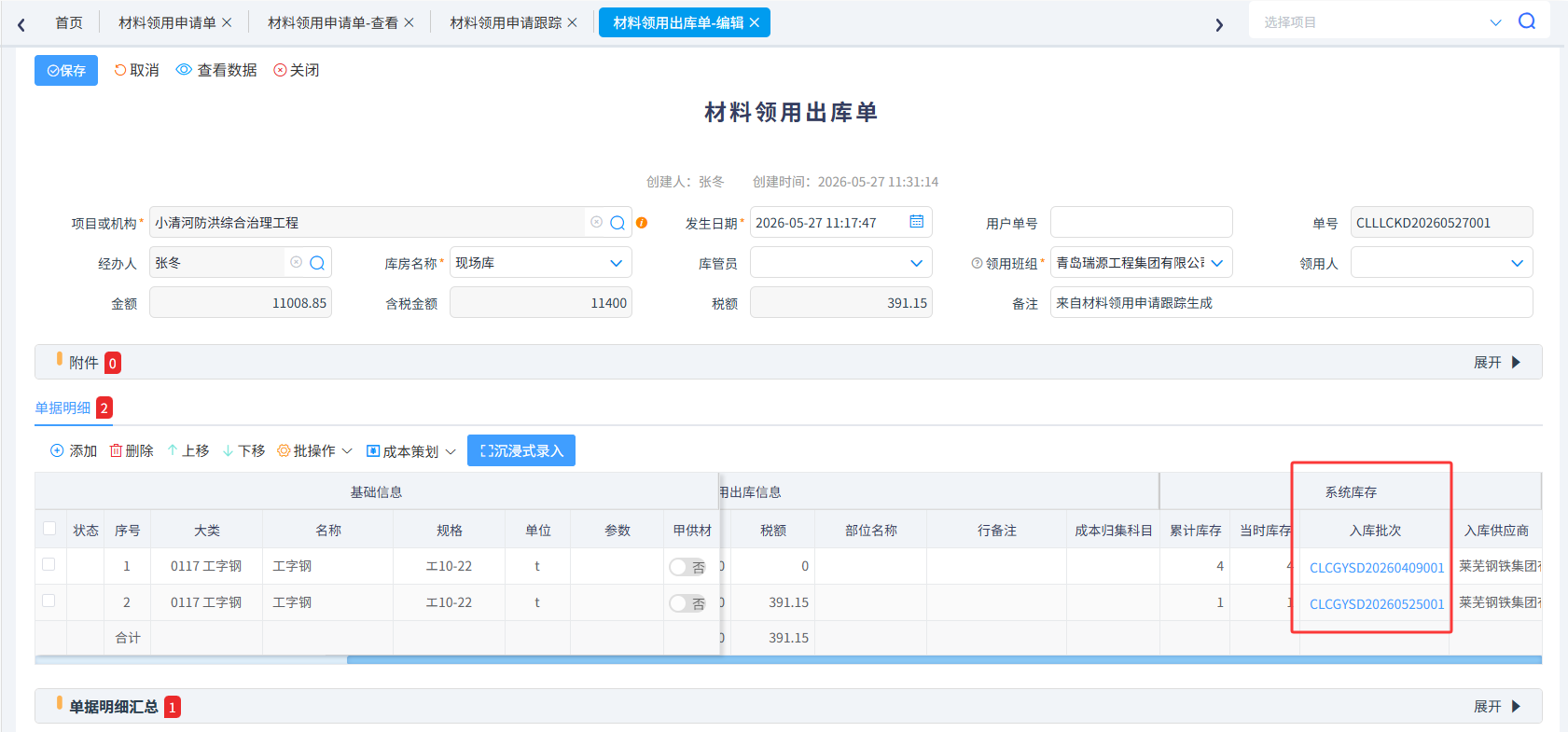

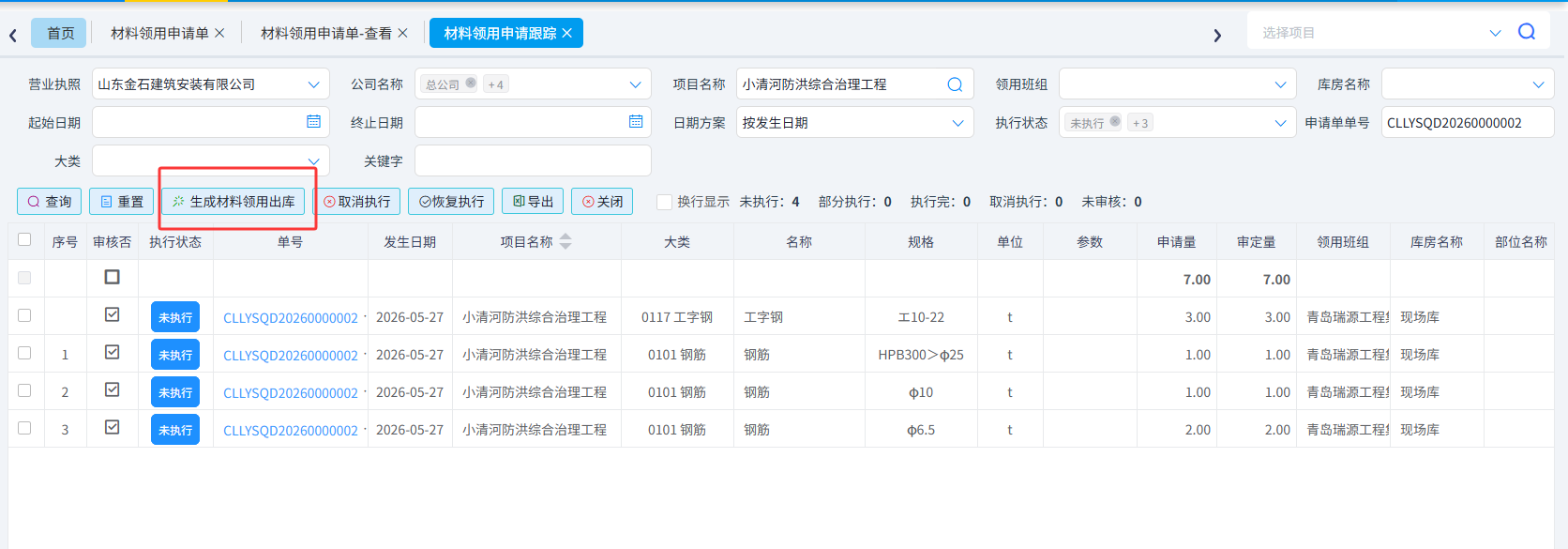

领导审批通过之后,库管员可以在【材料申请领用跟踪】查询中直接生成【材料领用出库单】。

图

选择出库材料,点击[生成材料领用出库单],系统会直接跳转到[材料领用出库单-新建]界面。填写好发生日期、出库数量。

图

注:系统也支持直接新建【材料领用出库单】,无需做【材料领用申请单】。

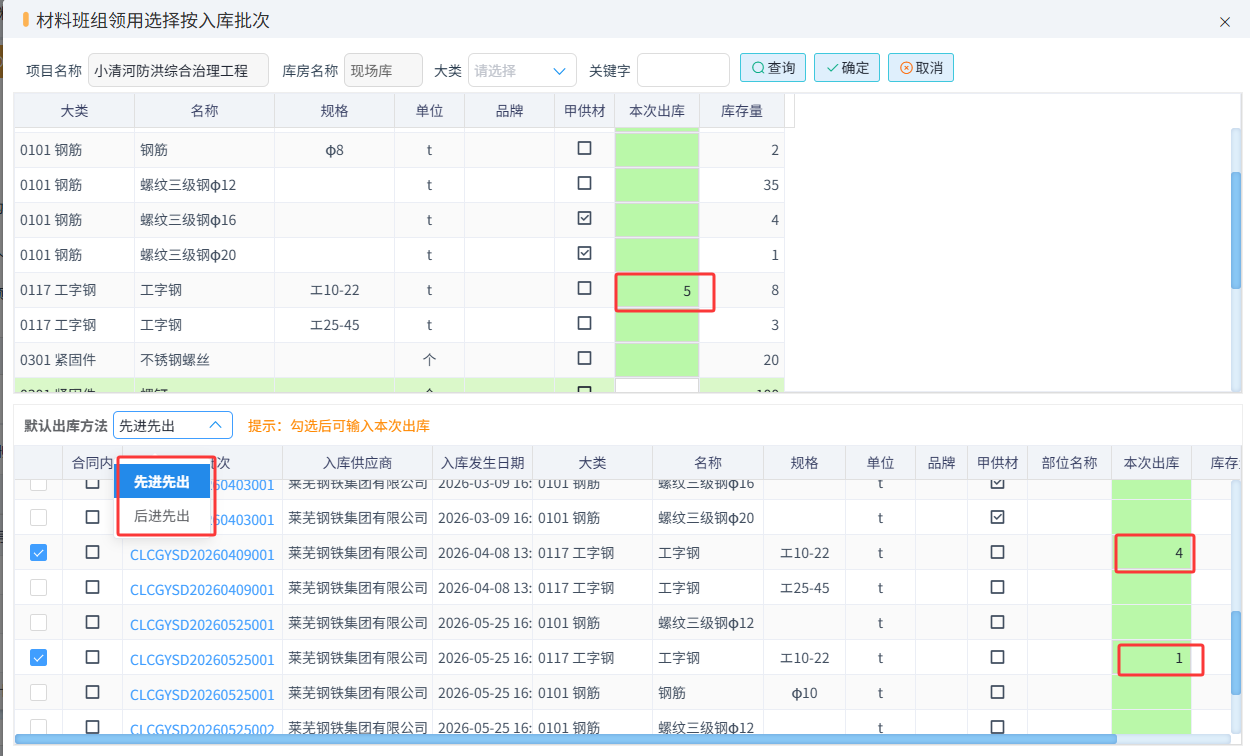

直接新建【材料采购出库单】选择库存材料时可以根据**“先入先出”或者“后入先出”**方式生成出库明细,选择需要出库的材料,输入本次出库数量,系统会根据默认出库方法(包括:先进先出|后进先出),自动计算出需要出库的批次。每个材料的入库批次是唯一的,即使这个材料再次退库、调拨、销售、报损等都可以追溯到这个入库批次。

图

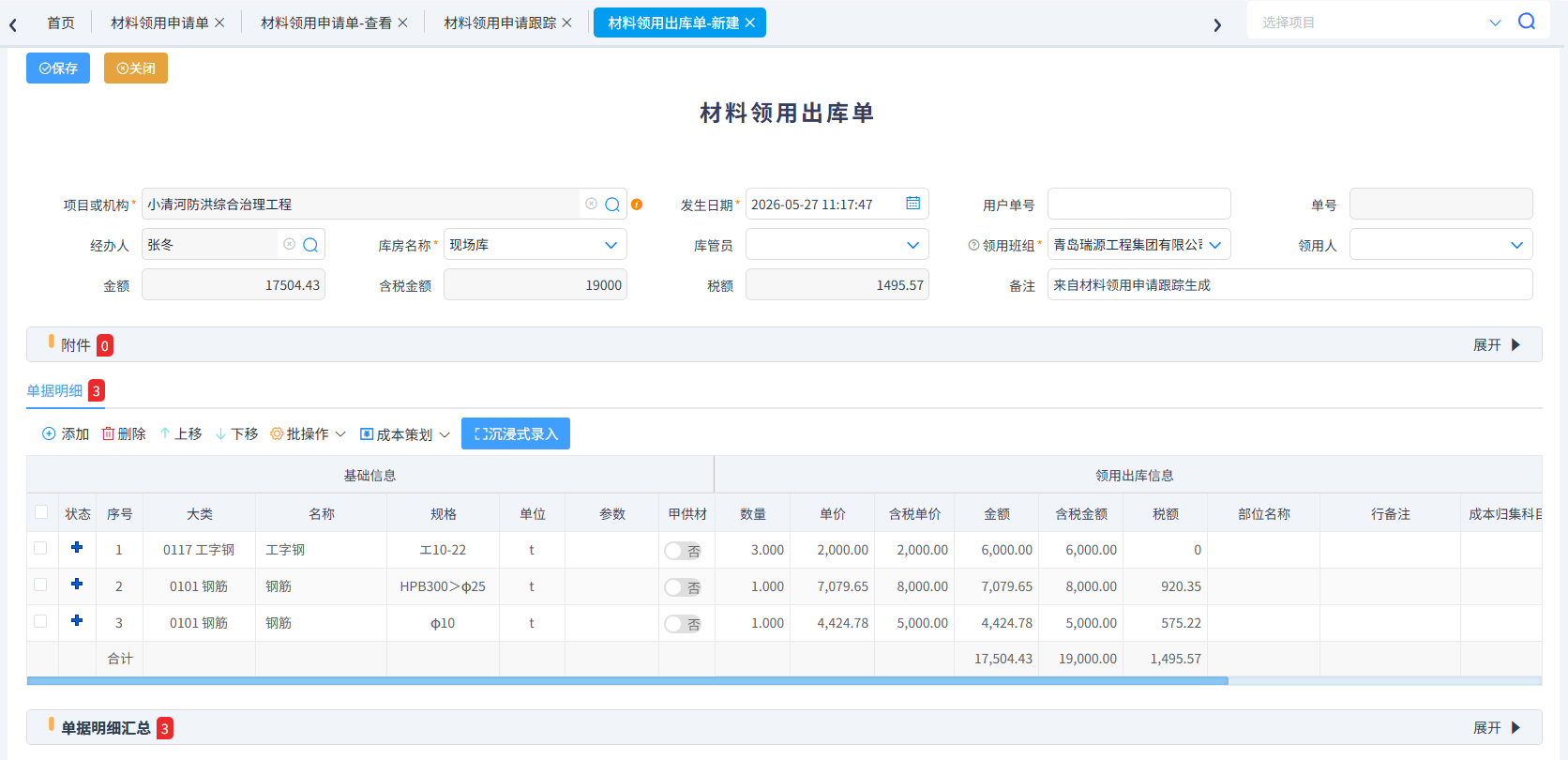

点击确定后系统自动生成出库明细

图

注:保存时系统会判断每个材料明细的[出库量]必须大于等于[累计库存]和[当时库存]。

  **材料退料入库单**

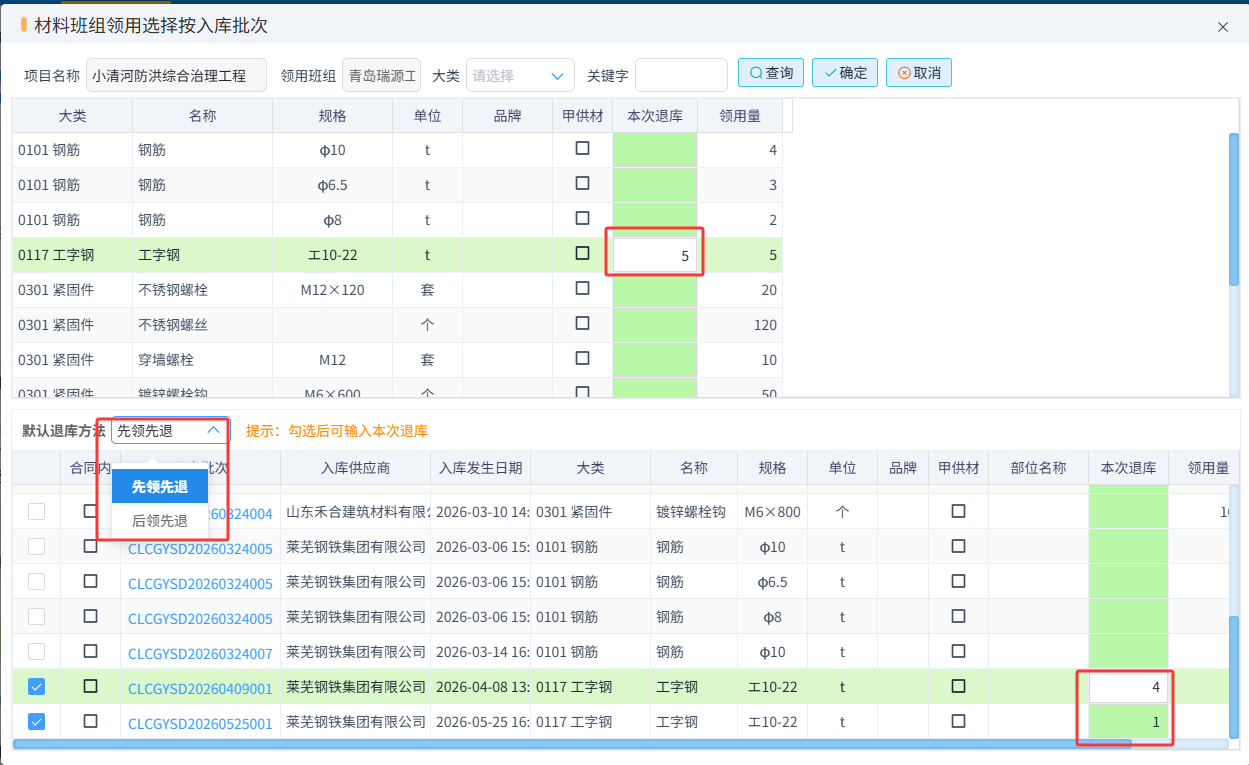

领用的材料用不完或者需要还给仓库可以填写【材料退料入库单】,选择退库明细时可以根据**“先领先退”和“后领先退”**方式生成退料明细。

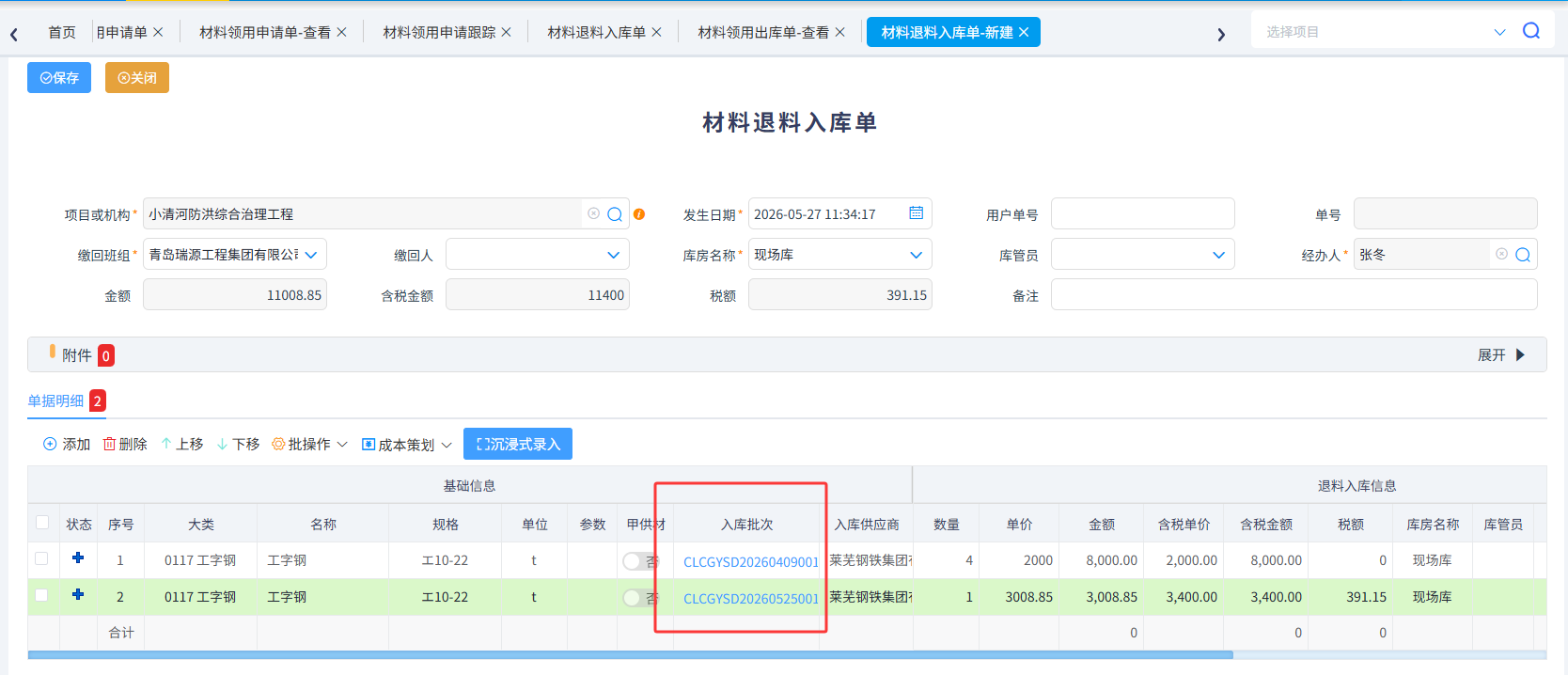

图

 【材料退料入库单】会同步显示入库批次。

图

提示:注:系统也支持直接新建【材料领用出库单】,无需做【材料领用申请单】。
