收入合同登记
** **收入合同登记主要用来管理【工程收入合同】、【材料销售合同】、【资产出租】、【资产销售合同】、【其它收入合同】台账。这里以【工程收入合同】为例详细演示操作说明。

** 1、工程收入合同建立**

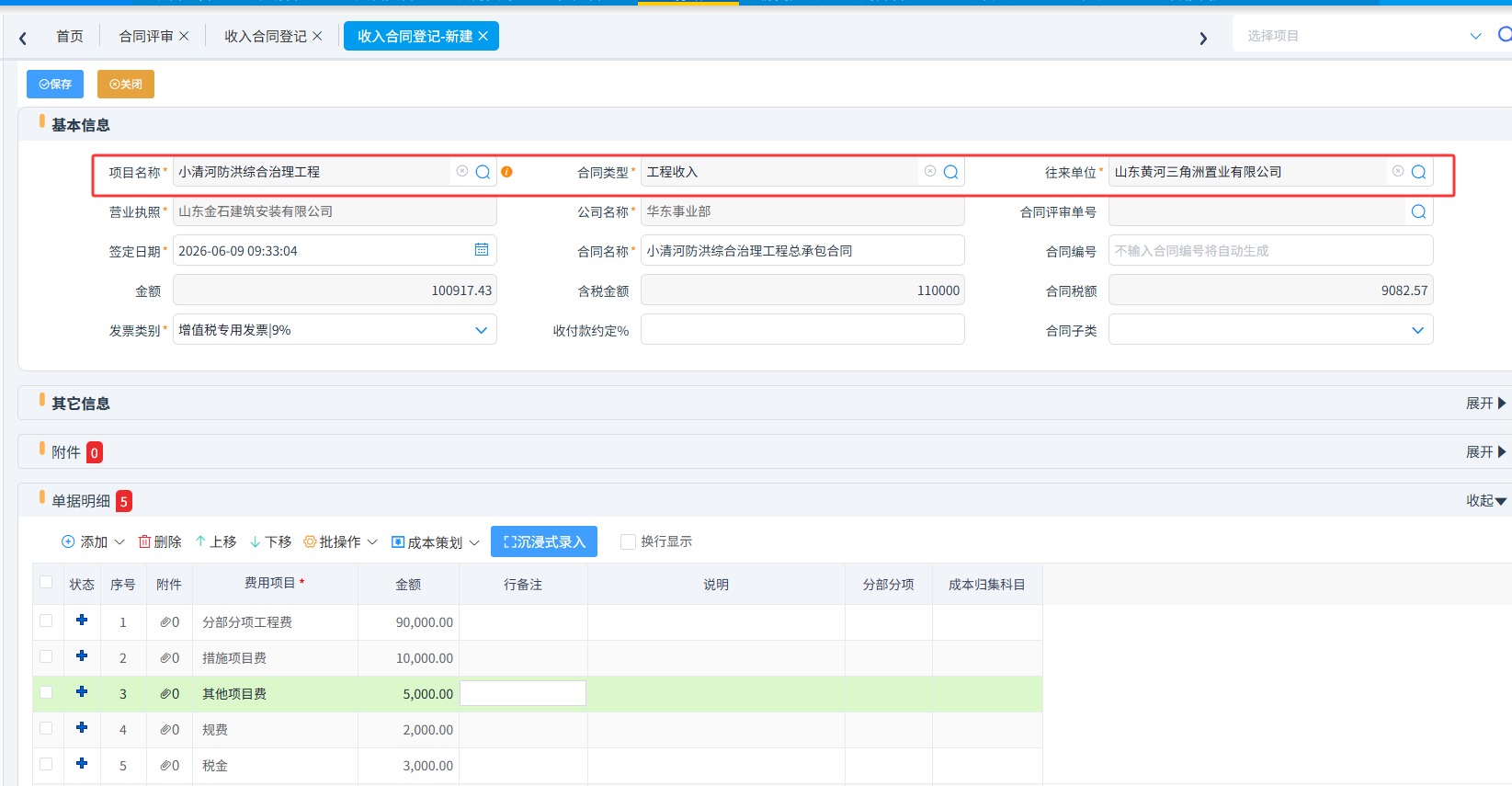

工程收入合同用于管理跟甲方签订的合同。在【合同管理】->【合同登记】->【收入合同登记】点击[新建],跳转到【收入合同登记-新建】界面,选择项目名称、合同类型、往来单位、合同名称、发票类型,添加合同费用明细。

合同填写完成可以发起审批,审核通过之后,如需盖章,可以填写用印申请单,关联该【工程收入合同】。

2、工程预收款

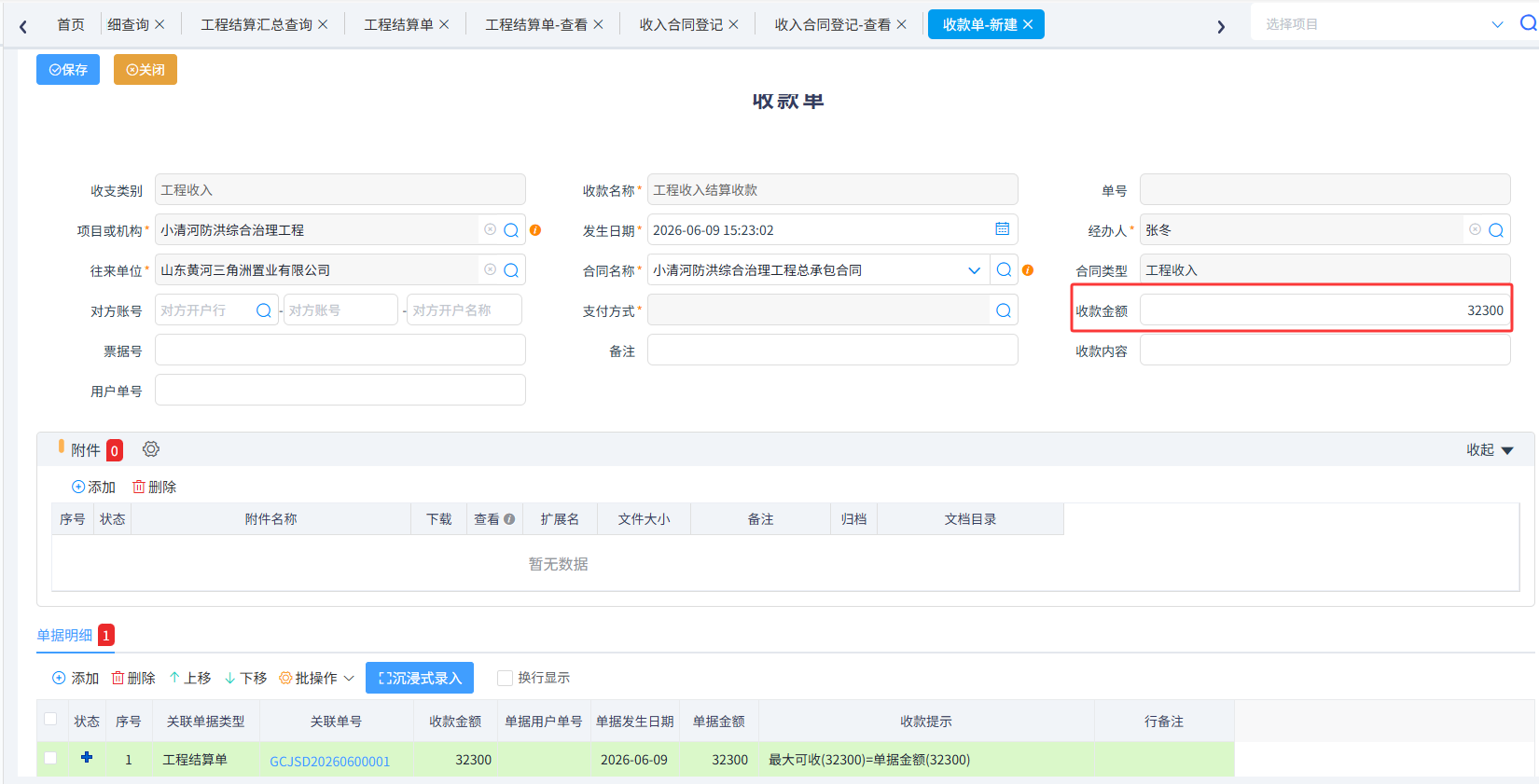

** **如果甲方提前预支付工程款,可以在【收入合同登记-查看】->【收付款】->[收预收款]操作

点击[收预收款]自动会生成【收款单】,输入收款金额,预收款可以在以后结算收款时抵扣。

【收款单】审批后可以在合同详情中查看预收款金额和记录。

3、合同变更
随着施工过程中如果发生变化可以填写【合同变更单】和【工程签证单】。
【合同变更单】与【工程签证单】都用于合同变更都可以可以直接改变合同金额,【合同变更单】主要用于对原合同内容实质性修改,改的是“图纸与做法”,通常涉及系统性、大面积的影响。【工程签证单】一般用于对施工过程中发生的非预期情况或额外工作的确认,认的是“现场事实与费用”,多为局部、零星、不可预见的费用与工期增补。

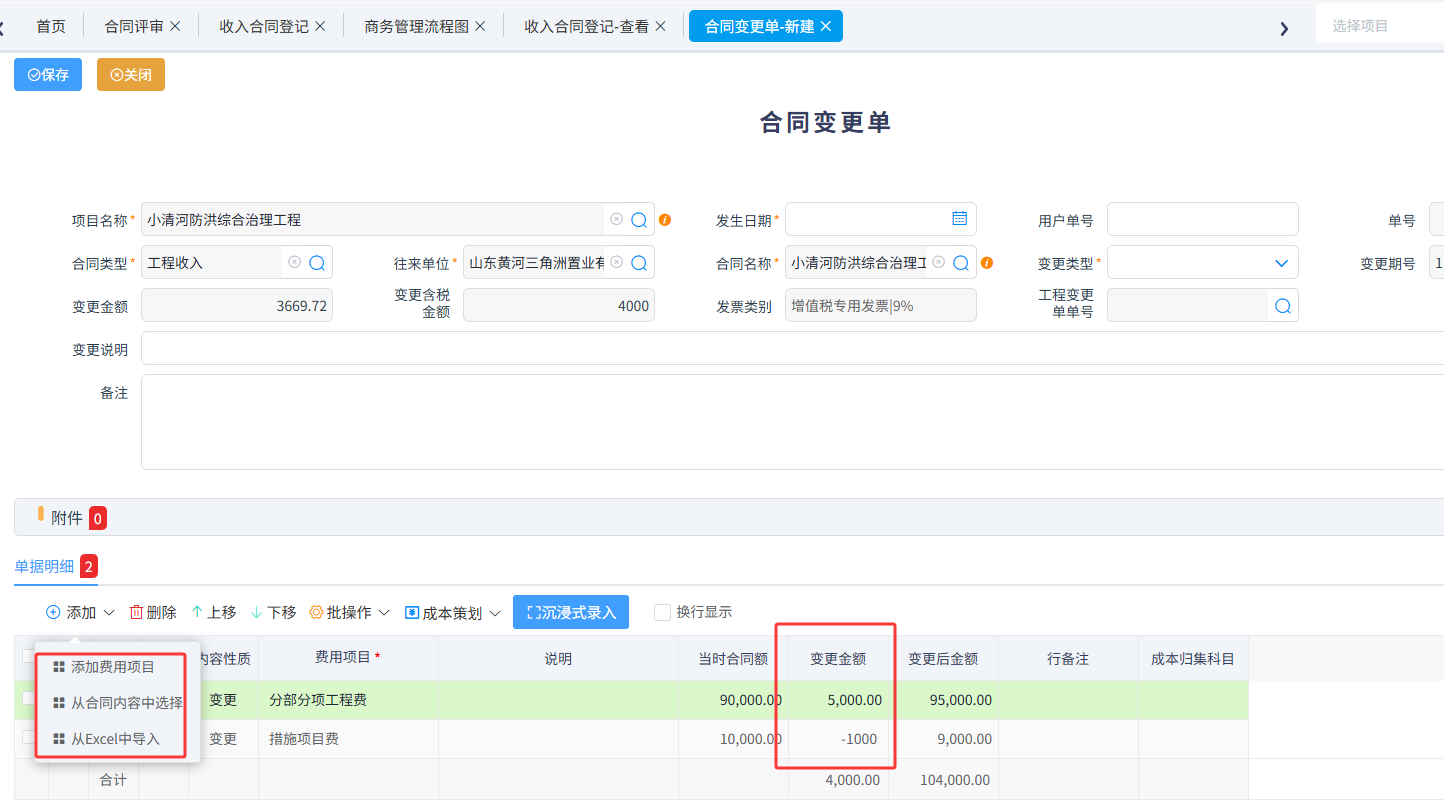

点击[新建变更],跳转到【合同变更单】新建界面

添加变更内容,可以从合同中选择或者添加新的内容,输入变更金额,增加输入正数,减少输入负数。

【合同变更单】审核之后[累计合同额]会自动变化。

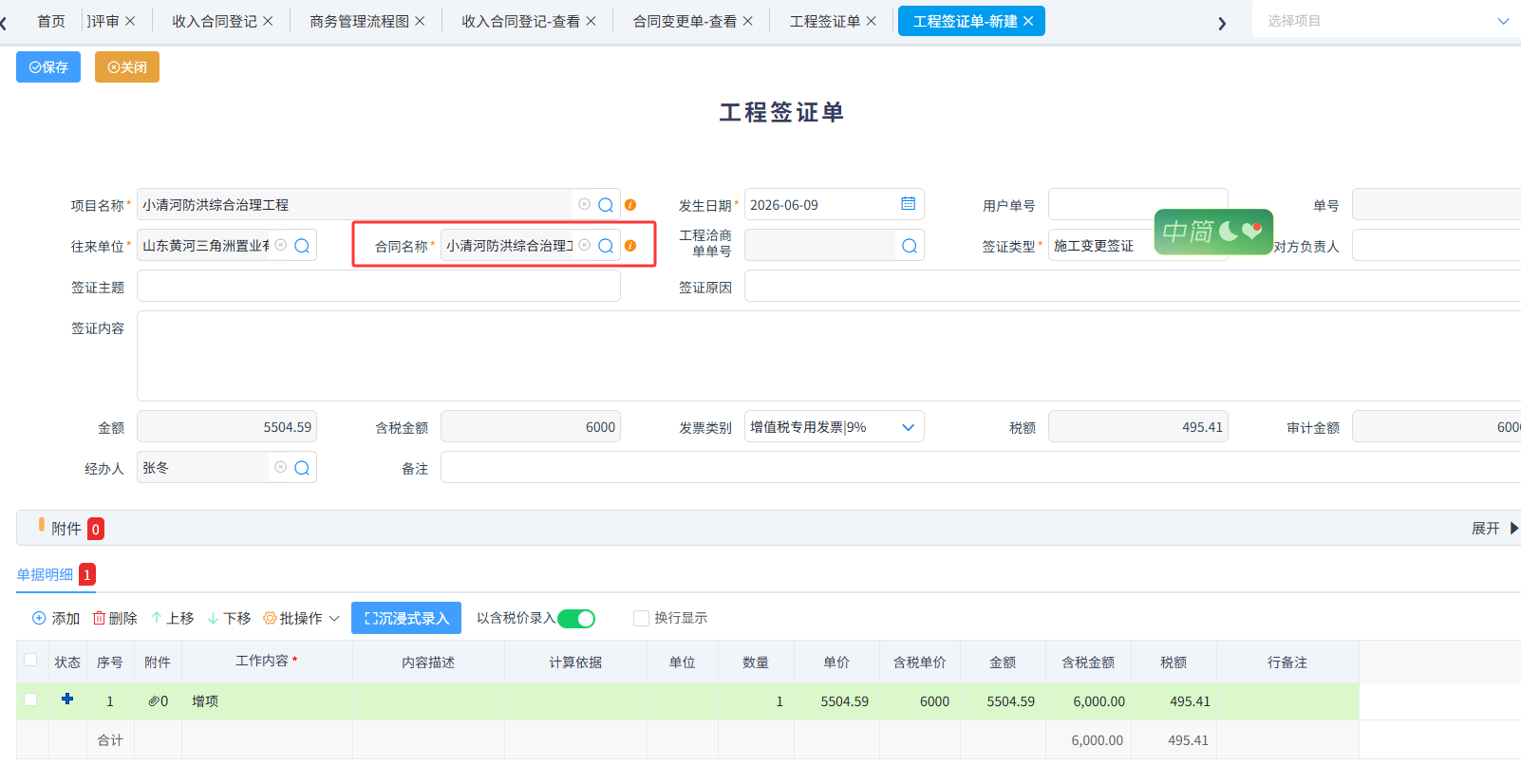

点击【现场管理】->【商务资料】->【工程签证单】->[新建],跳转到【工程签证单】新建界面,在填写【工程签证单】

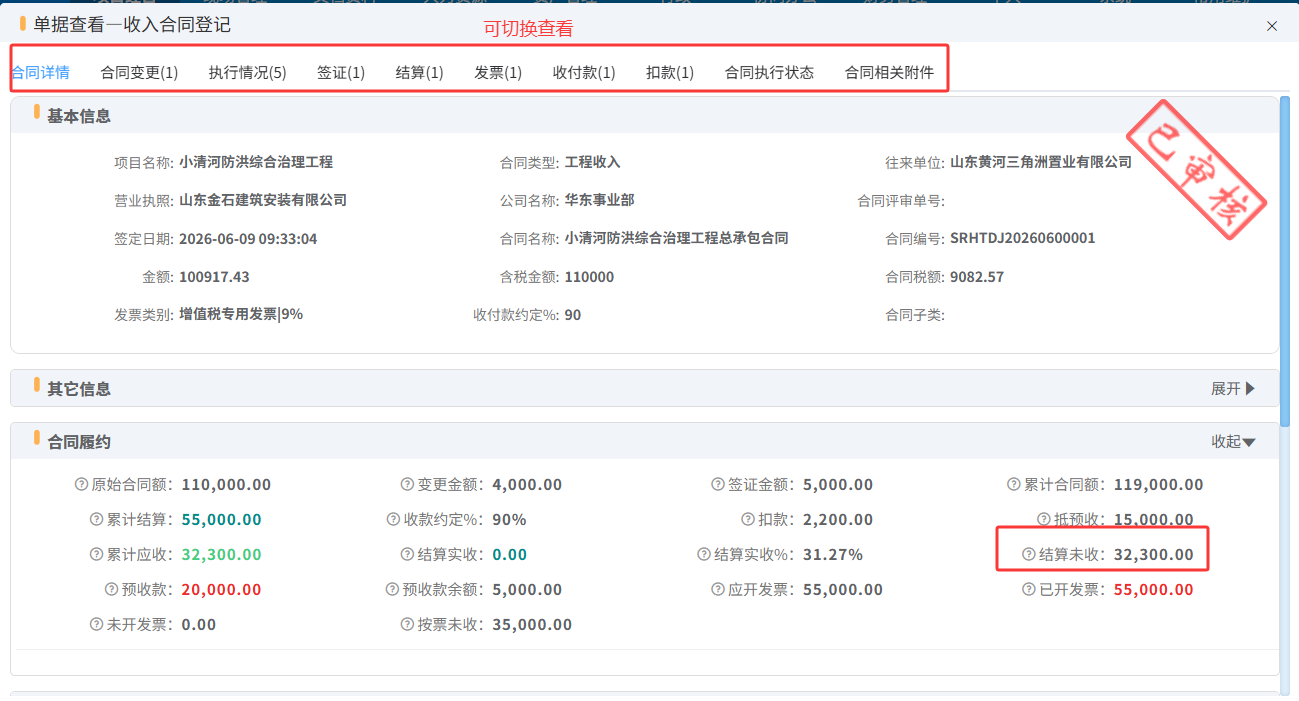

签证单填写完成之后可以在合同详情中查看

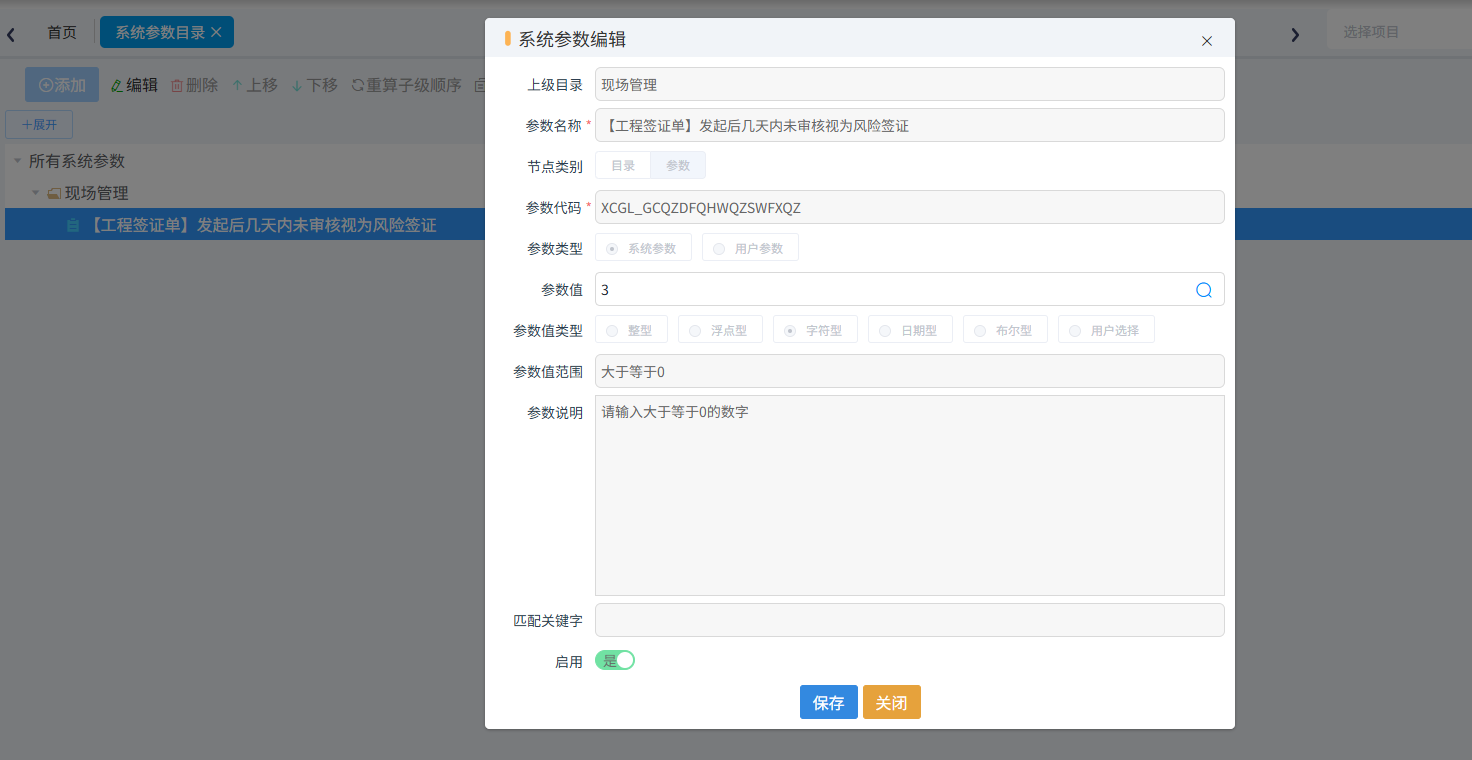

系统可以设置参数【工程签证单】几天不审核为风险签证。如下图工程签证单 3天不审核视为风险签证,可以到【工程签证逾期确认】中进行查询。

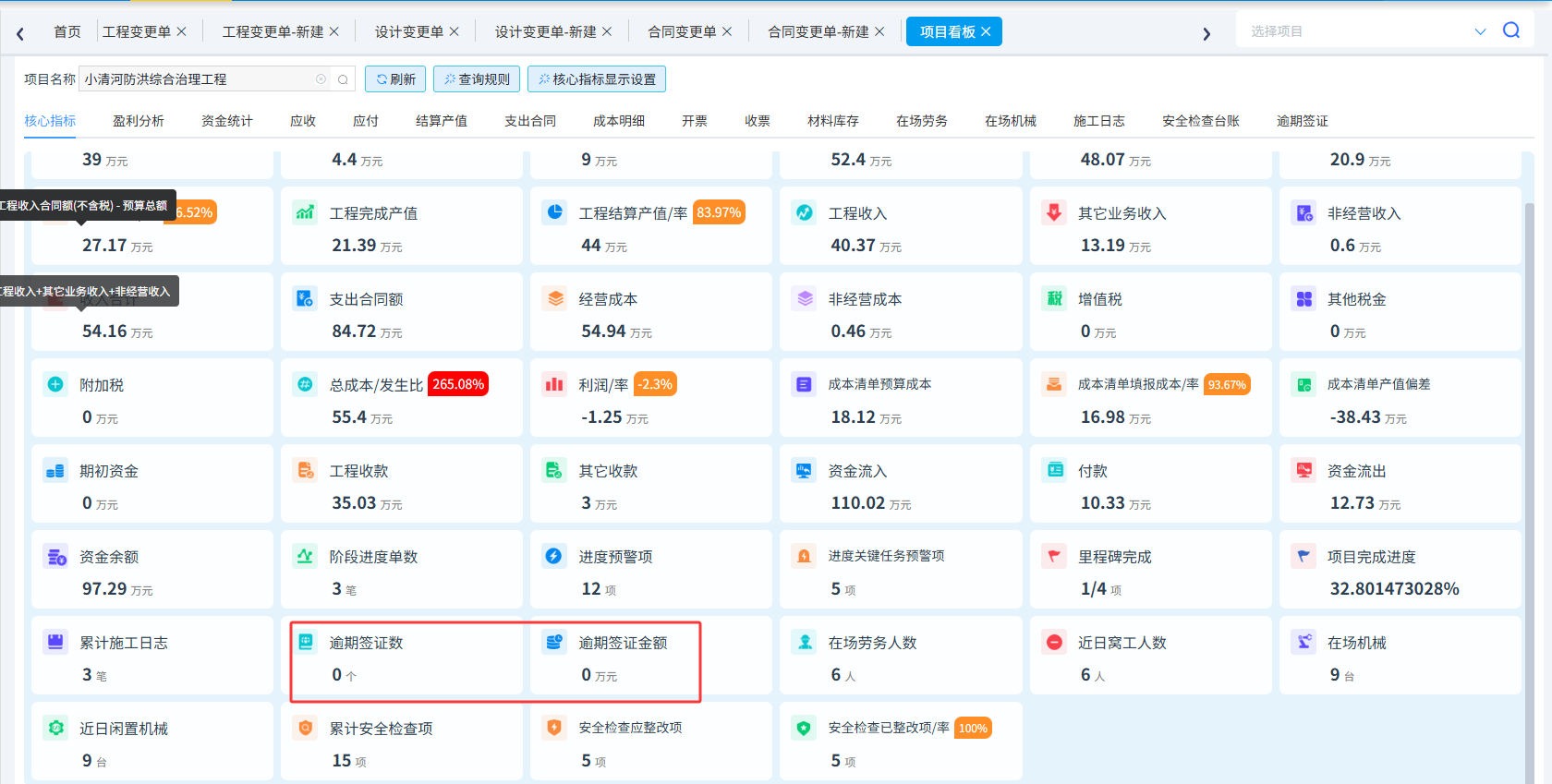

风险签证数量可以在【综合分析】->【项目看板】中查看

** 4、甲方扣款**
在施工过程中发生甲方扣除我方工程款的情况可填写【甲方扣款单】。填写后在【工程结算单】中可以冲抵结算金额。

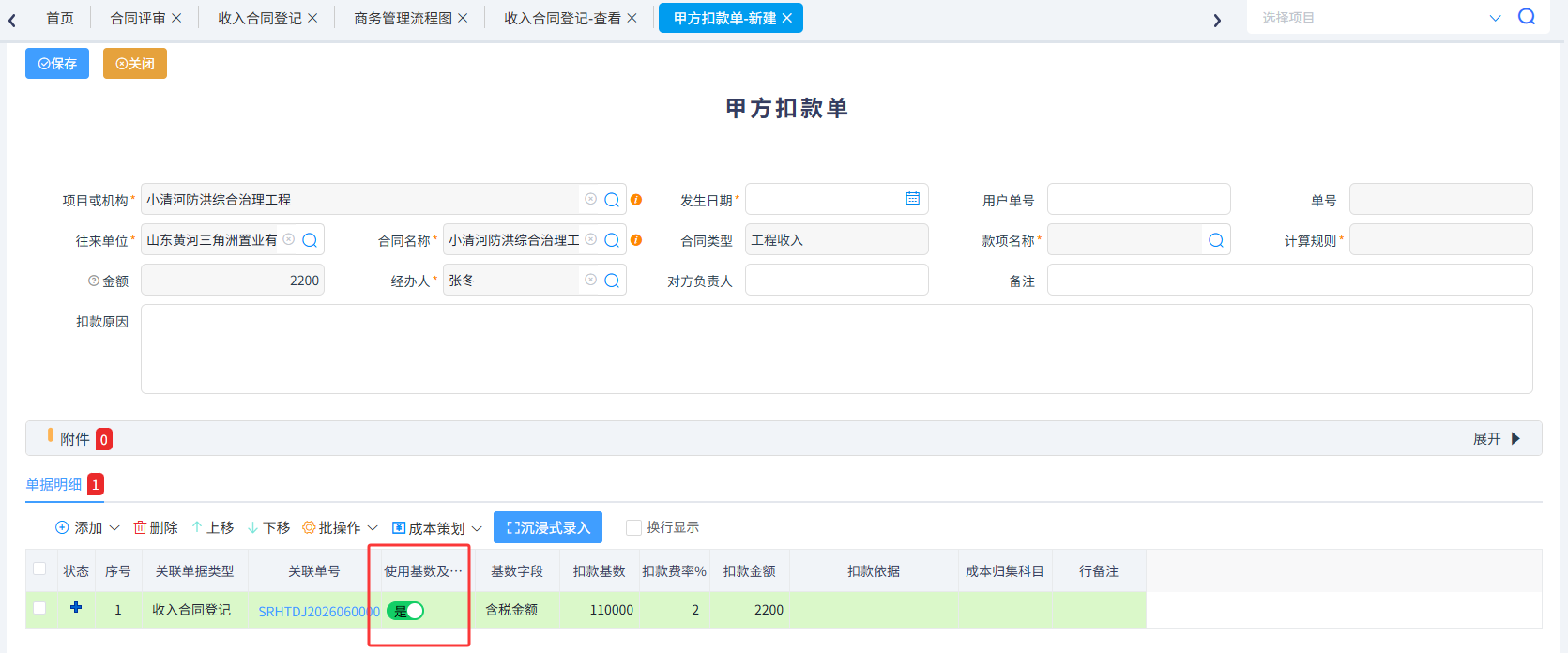

点击[甲方扣款]自动跳转到【甲方扣款单-新建】界面,可以直接输入扣款金额或者根据[扣款f费率%]计算

单据保存和审核后可以在合同中查看扣款情况
后期跟填写工程结算单时可以进行扣抵。

5、工程结算

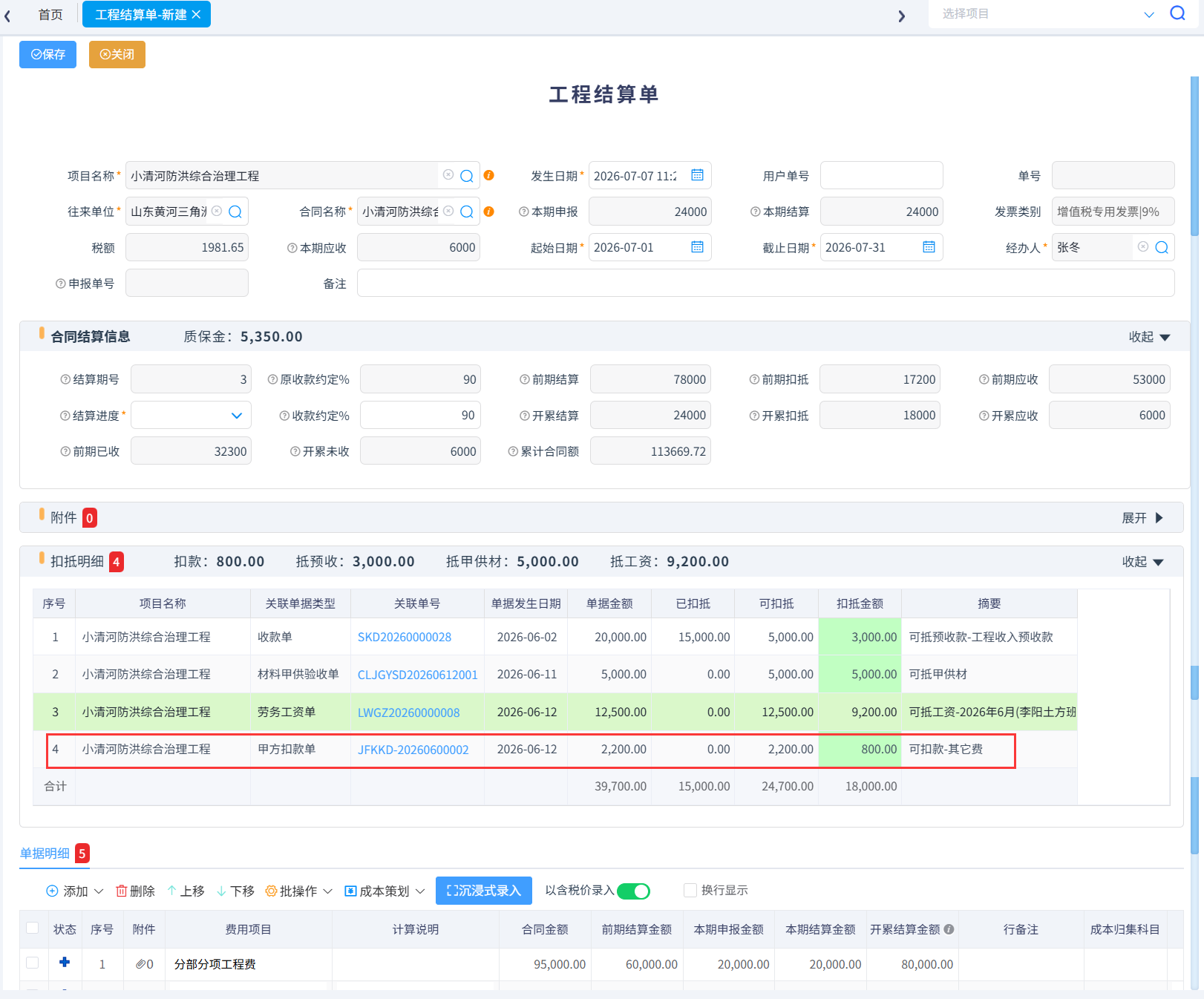

请参见【工程收入结算】章节,可以直接做【工程结算单】。注:结算单中的结算进度的选择会影响到本合同的合同状态。

6、收入合同开票
** **与甲方确认好结算金额之后,需要给甲方开具发票,在系统中可以填写【开票申请单】和【发票单】。

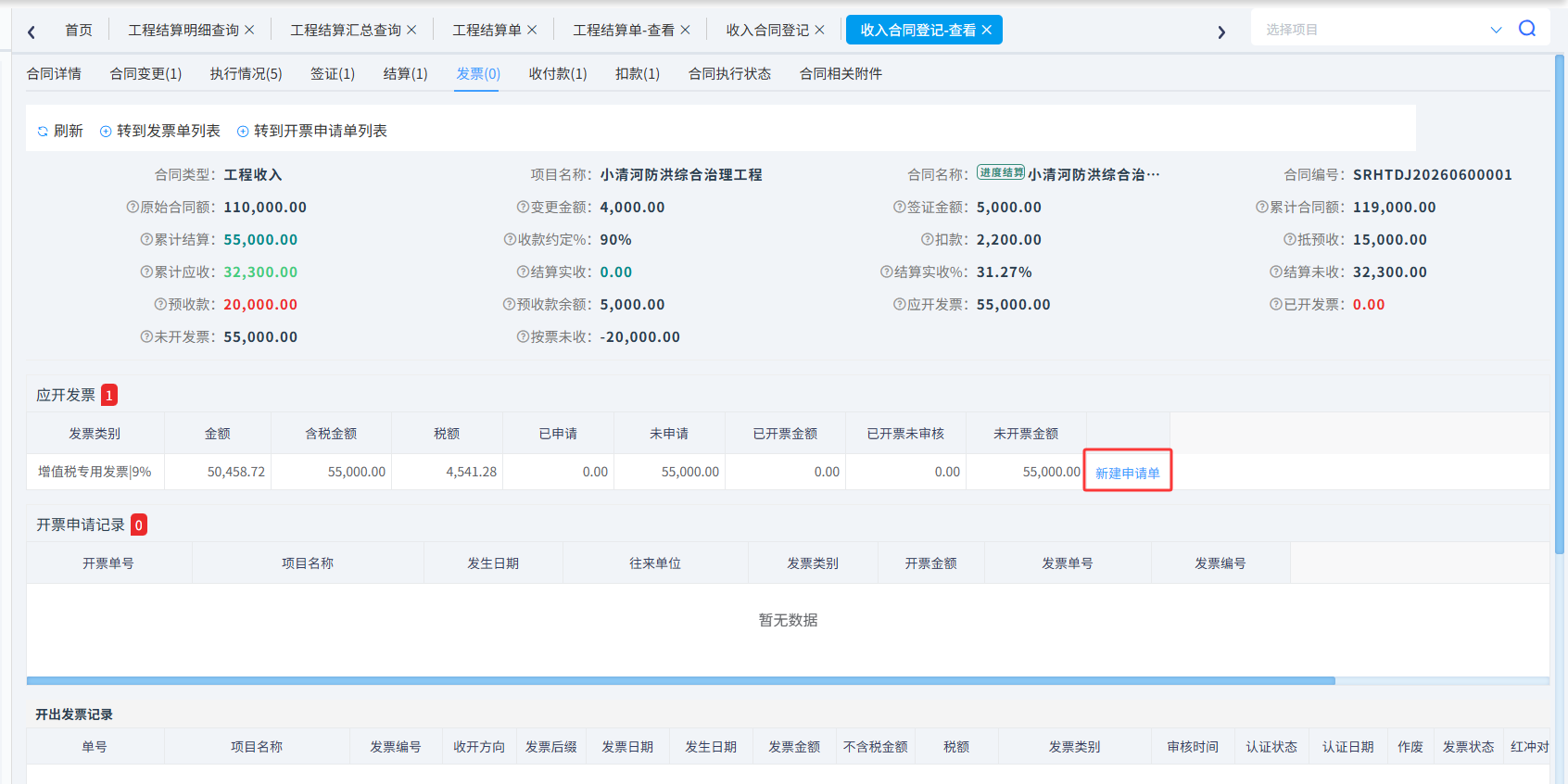

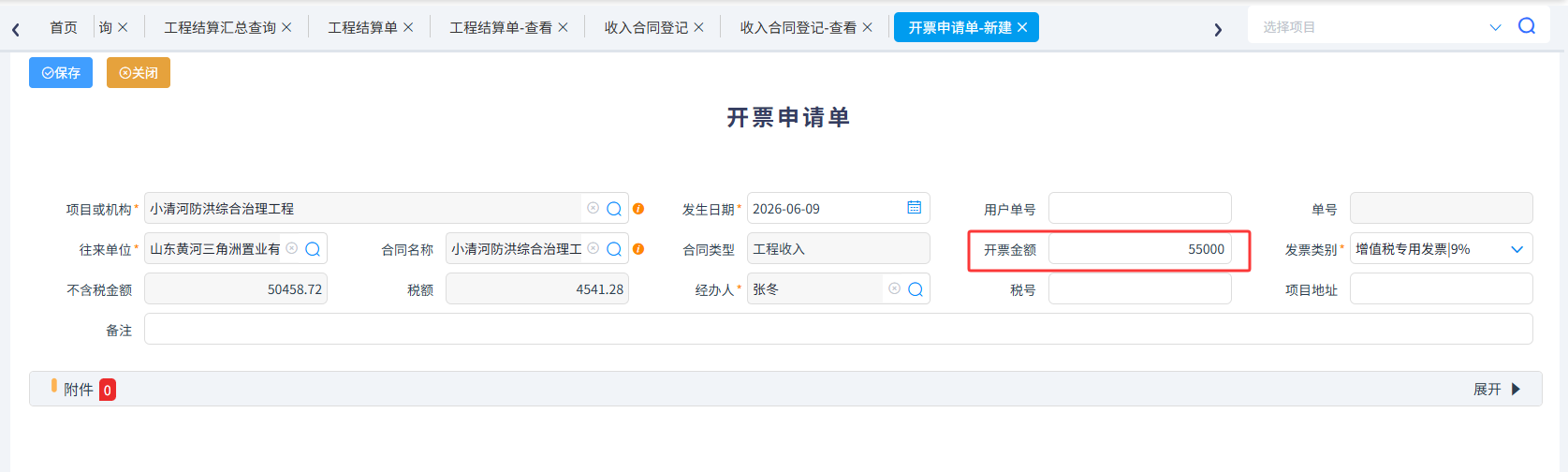

点击【发票】->[新建申请单]

系统自动弹出【开票申请单】界面,系统按照结算金额显示开票金额。

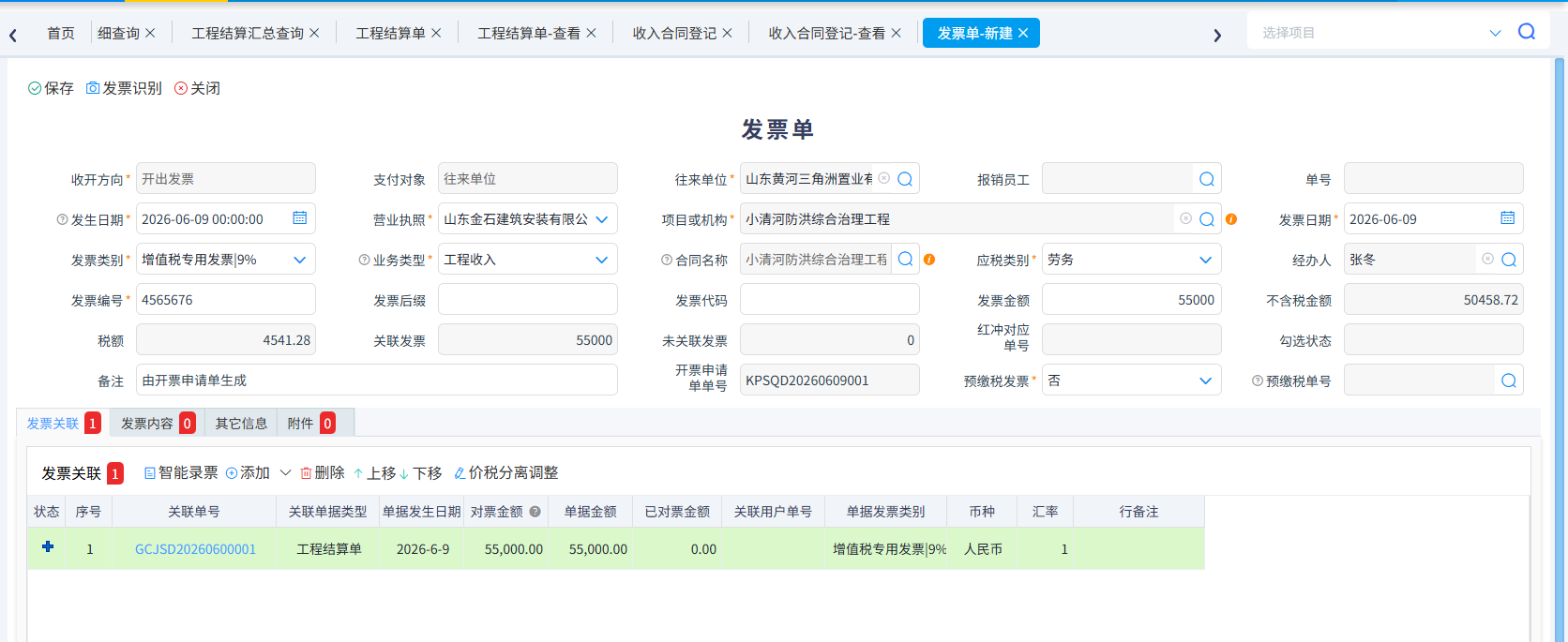

【开票申请单】审核完成之后可以由财务直接生成【发票单】

点击[新建发票单]

【发票单】审批完成之后在合同详情里会显示[已开发票]。
7、结算收款

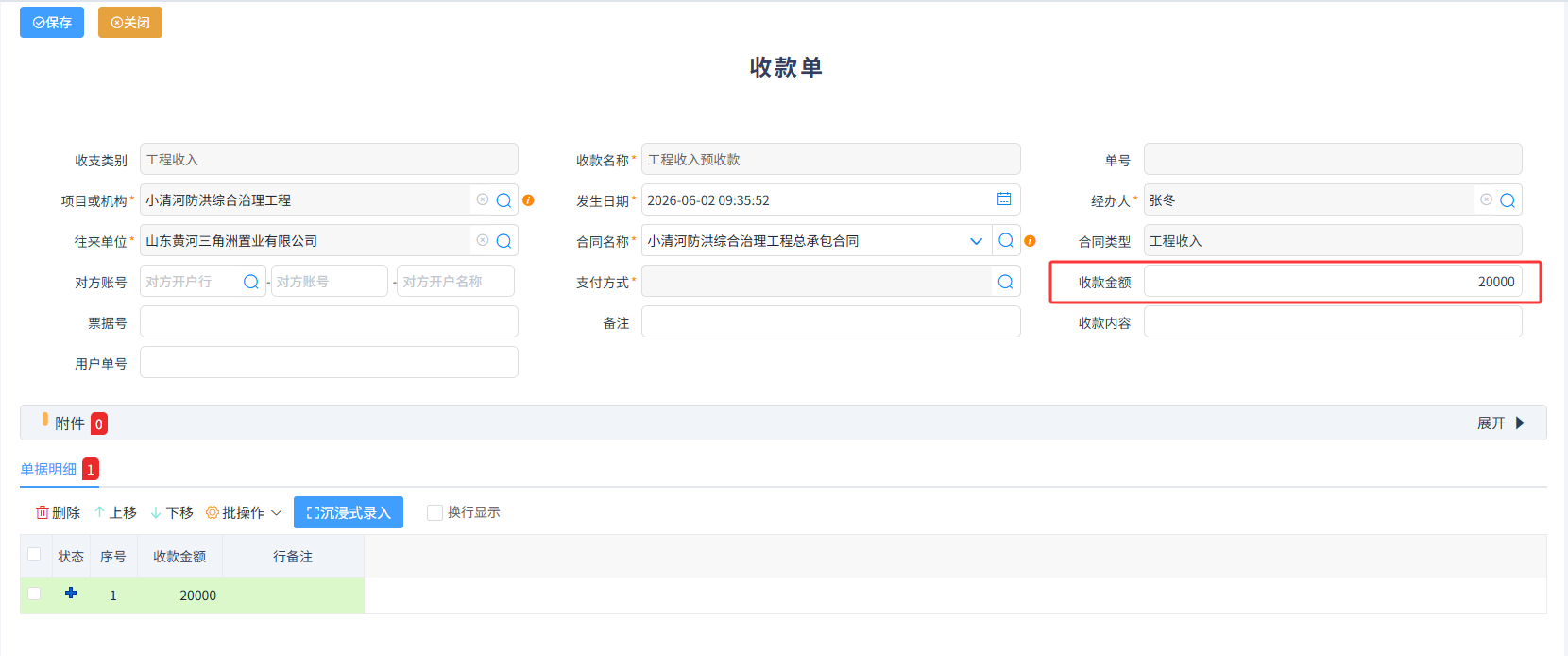

甲方拨付工程款后,可以填写【收款单】。点击 【收付款】->[结算收款]

系统自动跳转到【收款单-新建】界面,输入支付方式和收款金额。

点击合同可以查看合同参考

8、合同查询

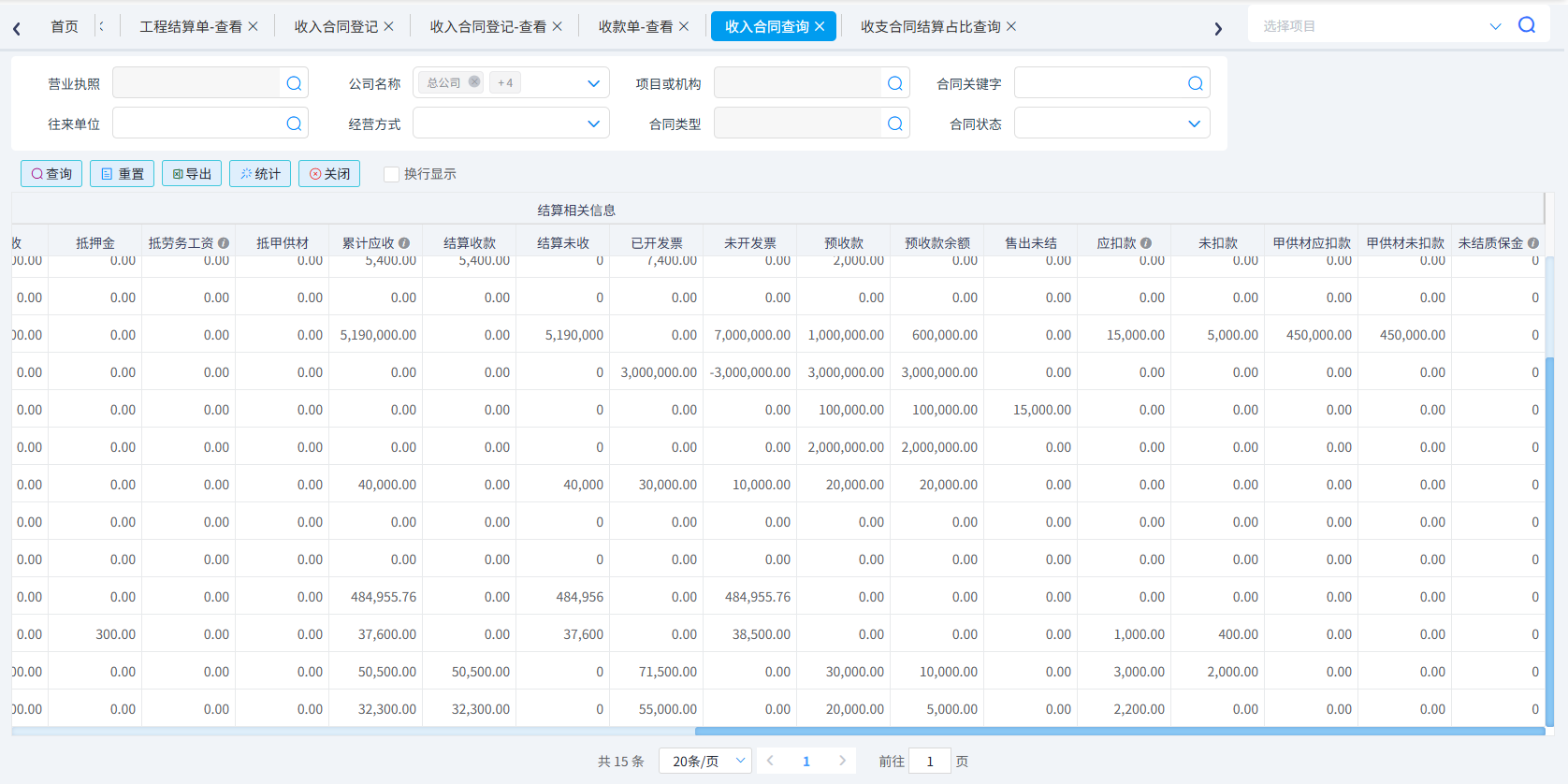

8.1、收入合同查询

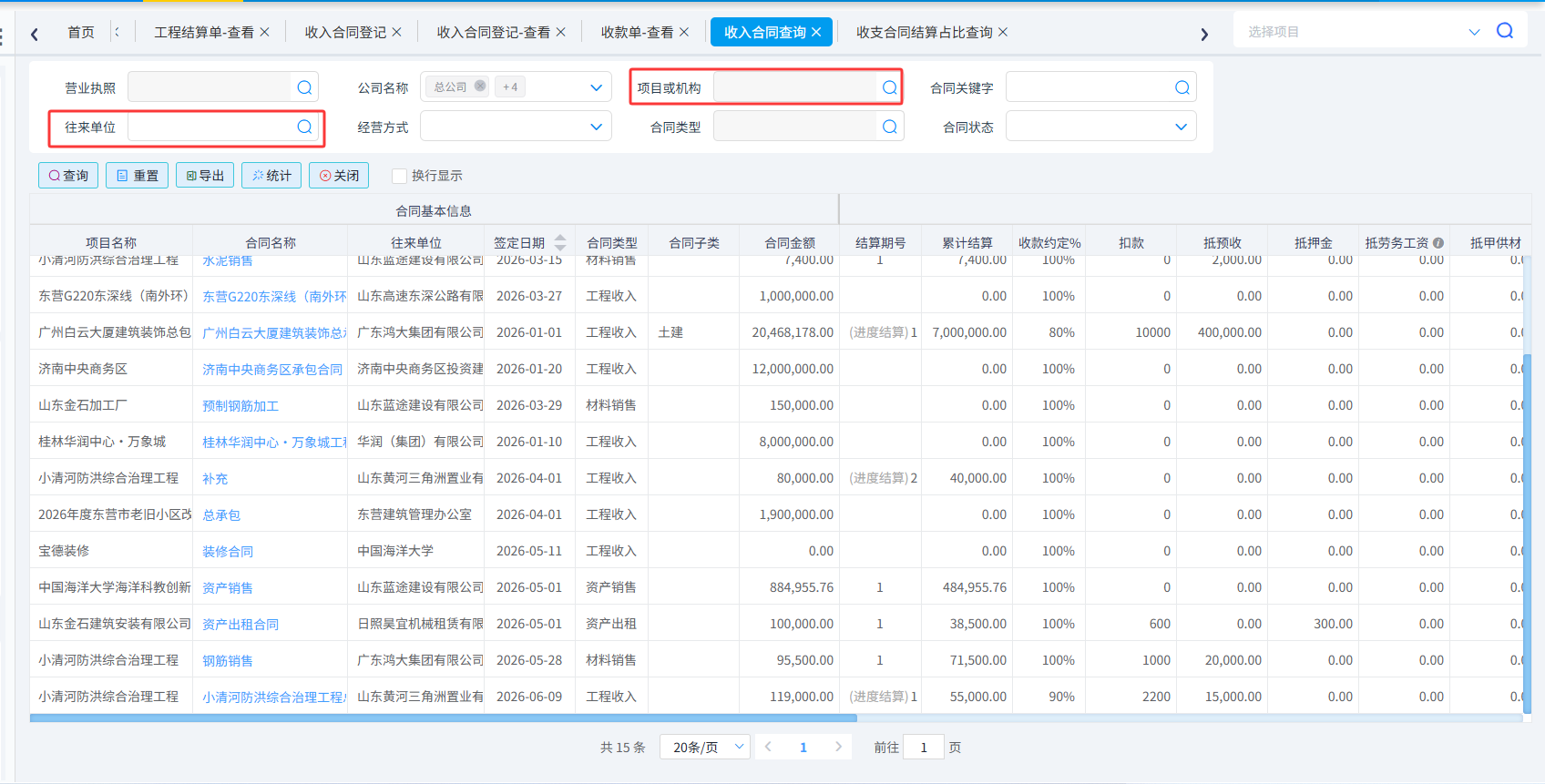

【收入合同查询】用于按照营业执照、公司 、项目、往来单位等查询合同台账,可以显示合同结算、收款、扣款、发票等信息

接上图

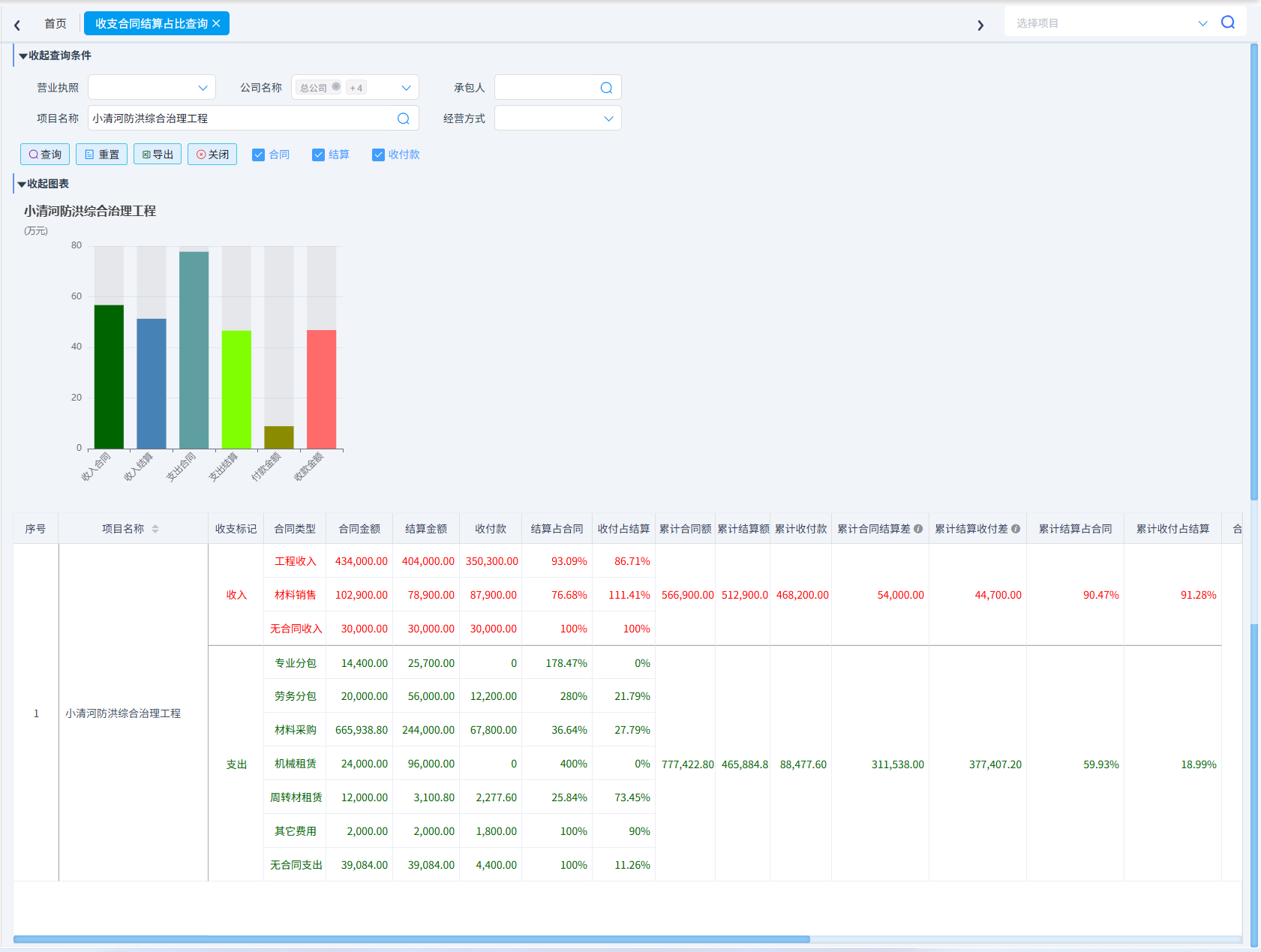

8.2、收支合同结算占比查询
【收支合同结算占比查询】用于统计收入合同和支出合同结算占比,按照合同类型统计合同结算、收入、支出情况。

提示:操作前请确认当前账号具备相应权限;若与系统实际界面不一致,以线上最新版本为准。
