工程收入结算

📁 合同管理 👁 29 次浏览 📅 更新于 2026-10-10

工程收入结算

一、工程量确认

 在工程结算时不论是[进度结算]还是[完工结算],如果甲方需要先核对本阶段完成的清单工程量,我们可以通过做【工程量申报单】->【工程量确认单】两个单据完成。这两个单据都不影响合同的结算产值和应收款账款。

** 工程量申报单**

【工程量申报单】是在向甲方上报前用于公司内部核算审批的最终工程量,其中【工程量申报单】不是必走流程,可以根据系统参数可以省略。

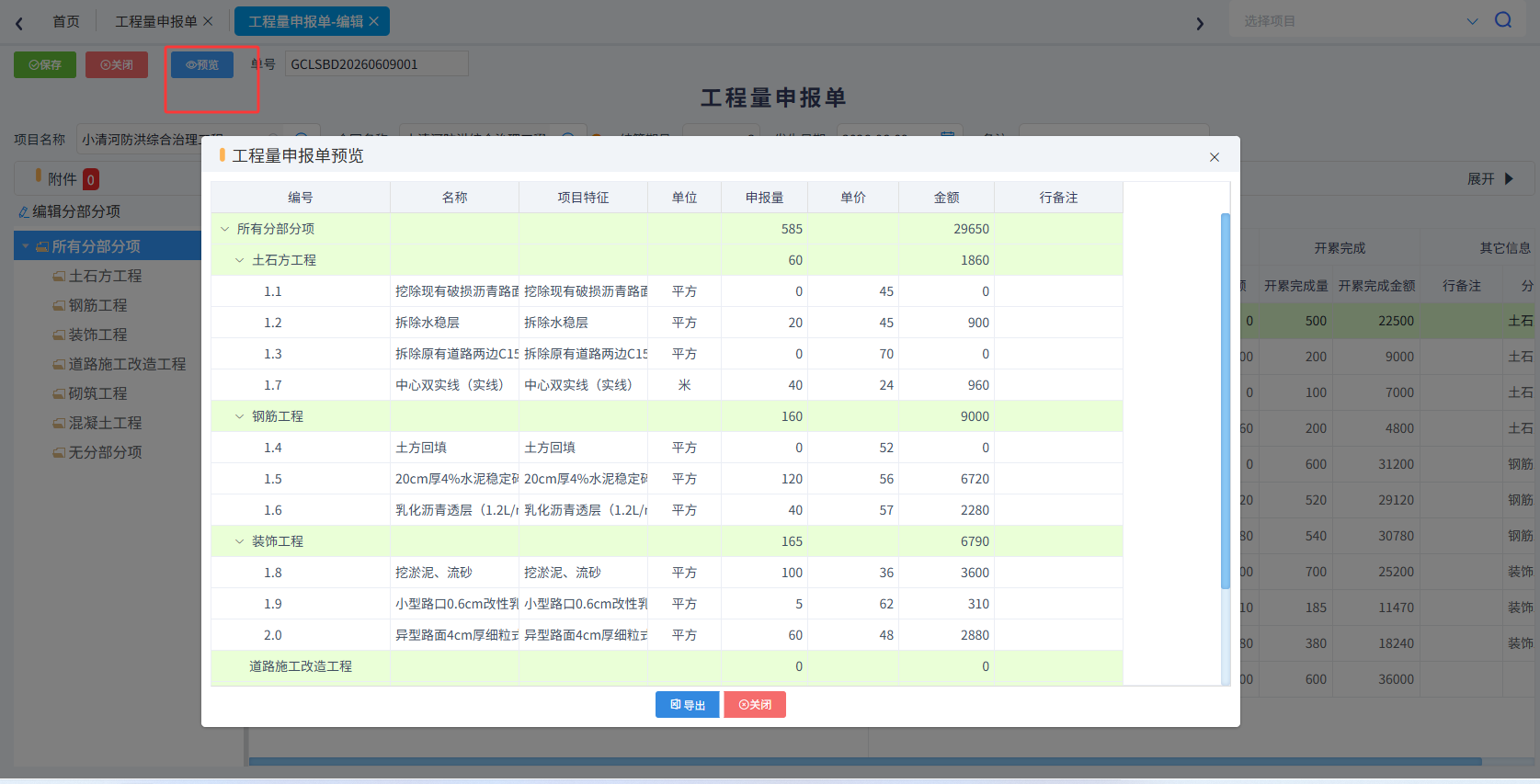

图

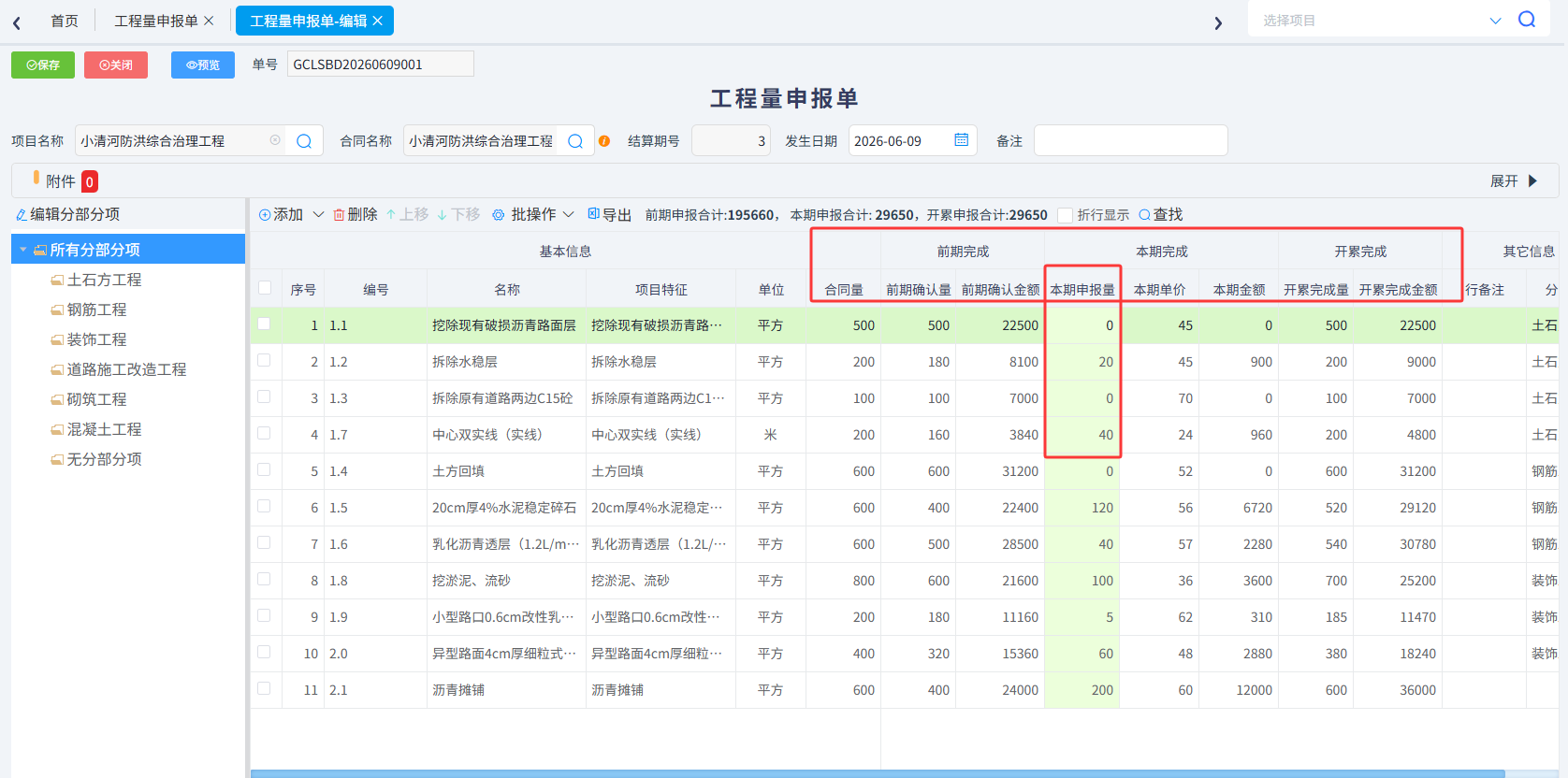

点击【合同管理】->【合同登记】->【工程收入结算】->【工程量申报单】->[新建]跳转到新建界面,填写[本次申请报量]

图

点击[预览]可以按照分部分项查看

图

工程量确认单

【工程量确认单】是和甲方最终达成双方认可的工程量。

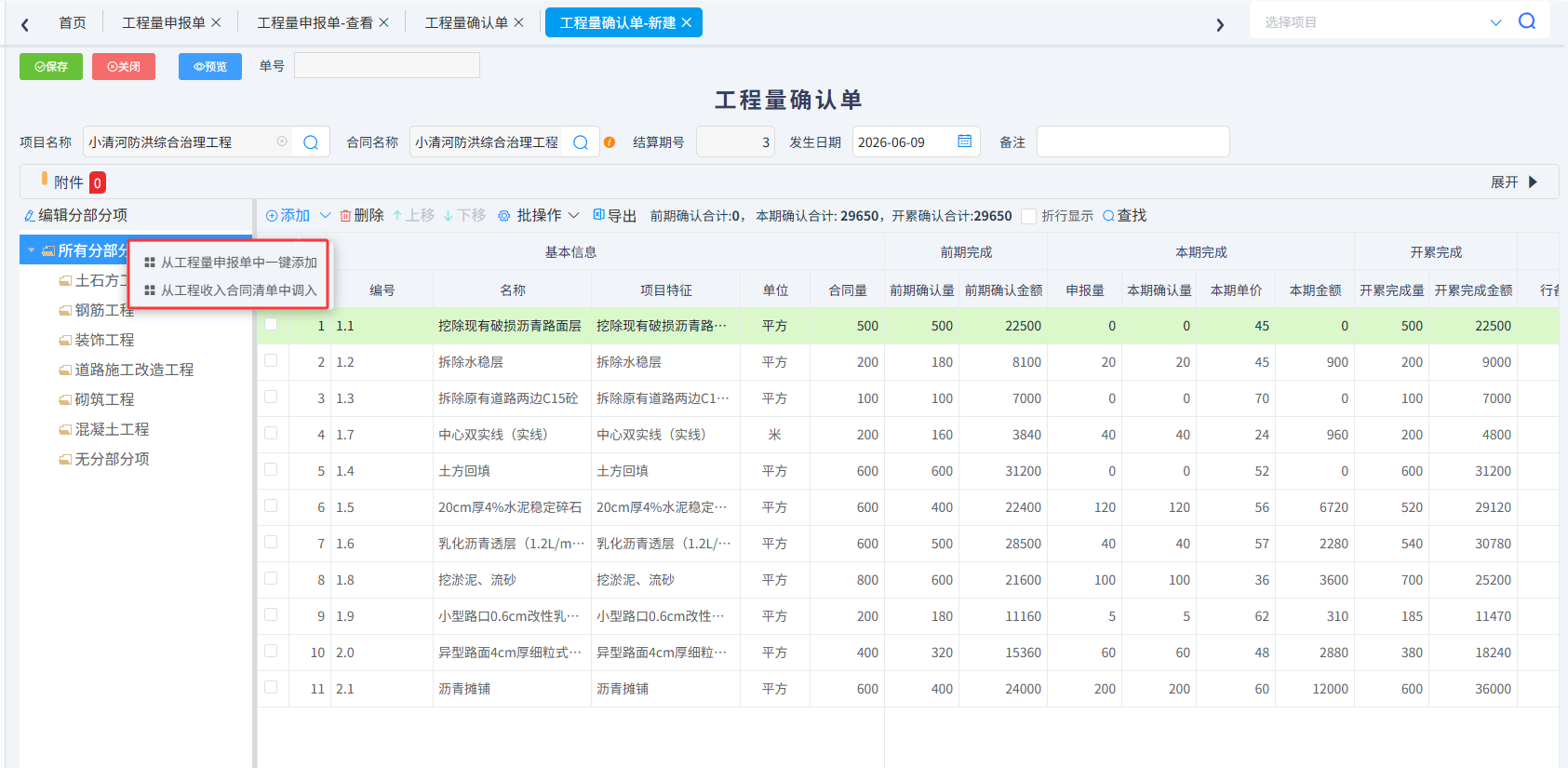

【工程量申报单】审核完成可以填写【工程量确认单】。可以从【工程量申报单】一键添加,也可以直接从【工程收入合同清单】中选择。【工程量申报单】和【工程量确认单】都可以多次分批次填写。

图

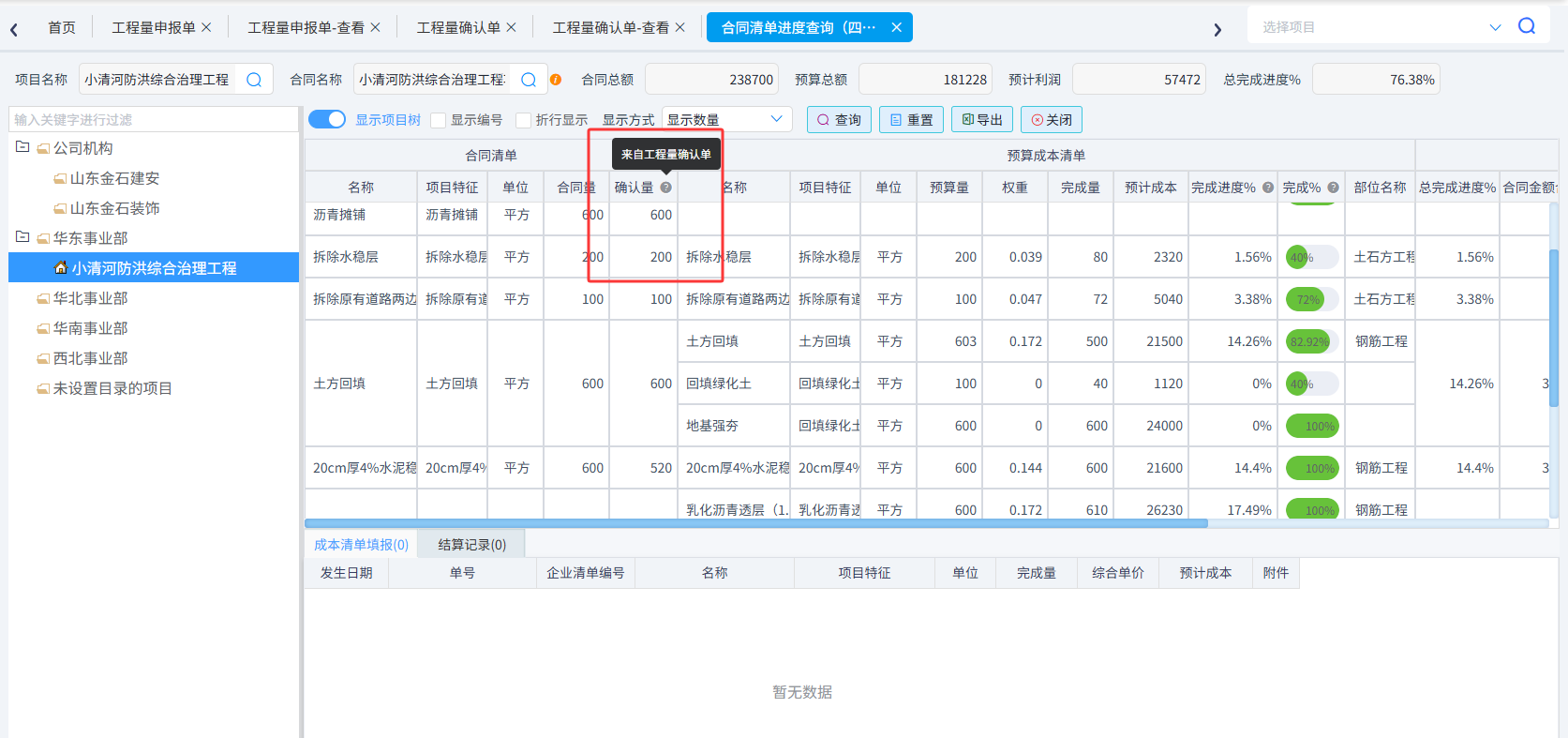

【工程量确认单】填写完成可以在【预算管理】->【清单控制体系】->【合同清单进度查询四算对比】中与合同量、预算量、完成量进行四算对比。

图

二、工程结算

工程结算申报单

施工过程中与甲方结算可以填写【工程结算申报单】和【工程结算单】。其中【工程结算申报单】可以省略,直接可以填写【工程结算单】,是否必须填写【工程结算申报单】可以根据【系统参数目录】来设置。

图

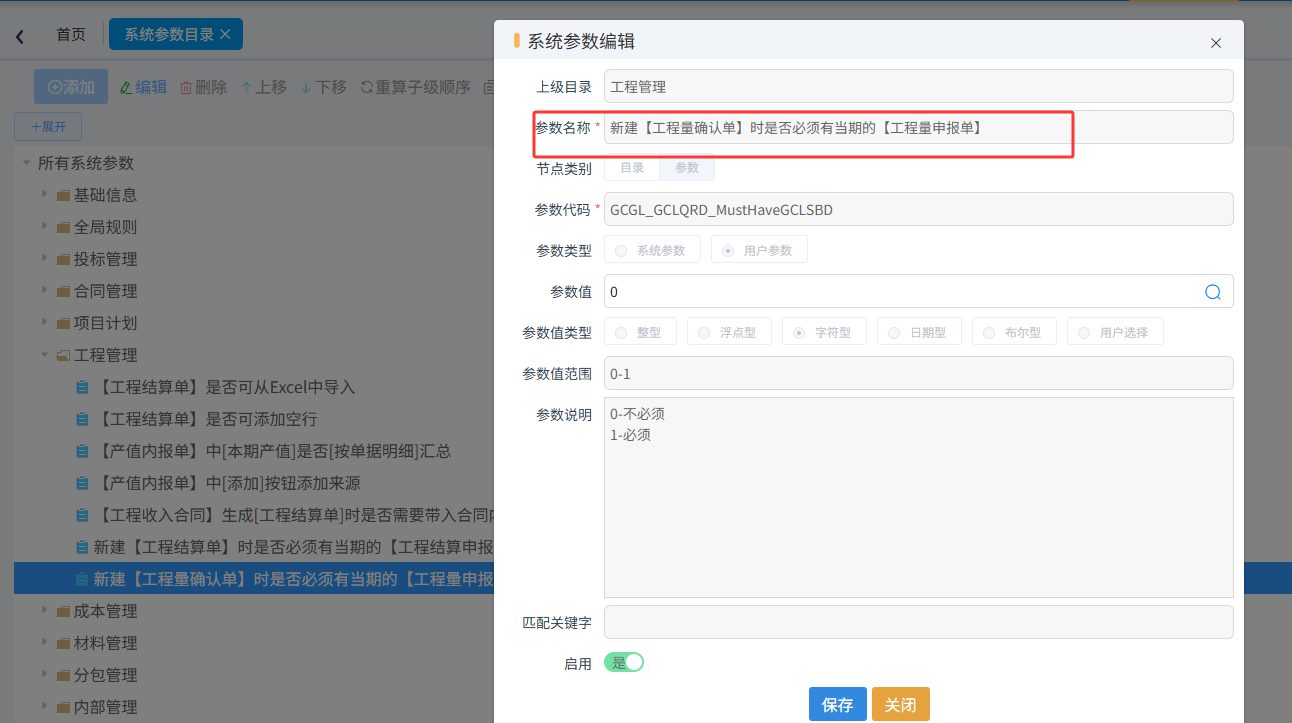

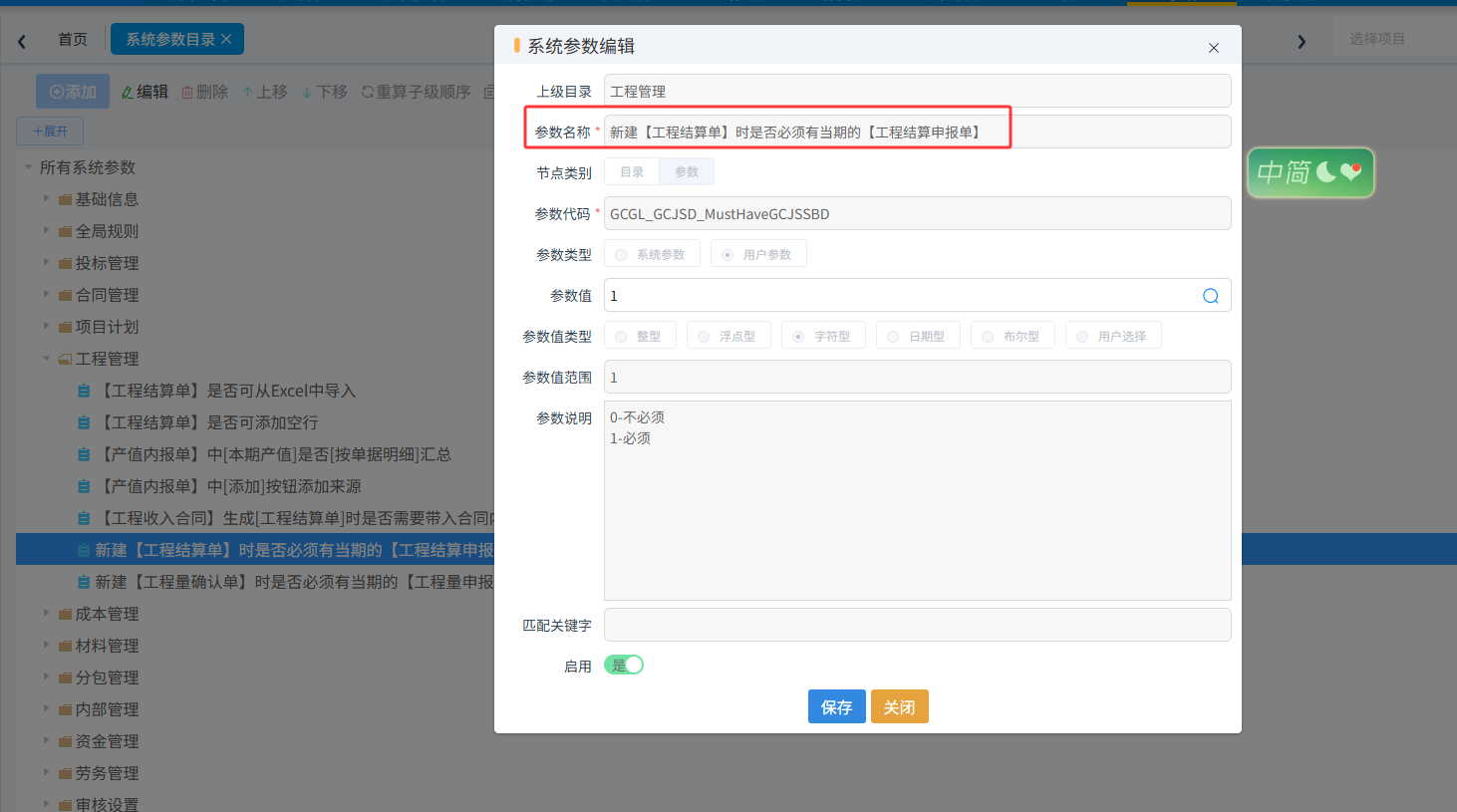

设置参数为1时,必须要填写【工程结算申报单】。如果直接填写【工程结算单】系统会自动提示必须做【工程结算申报单】。

图

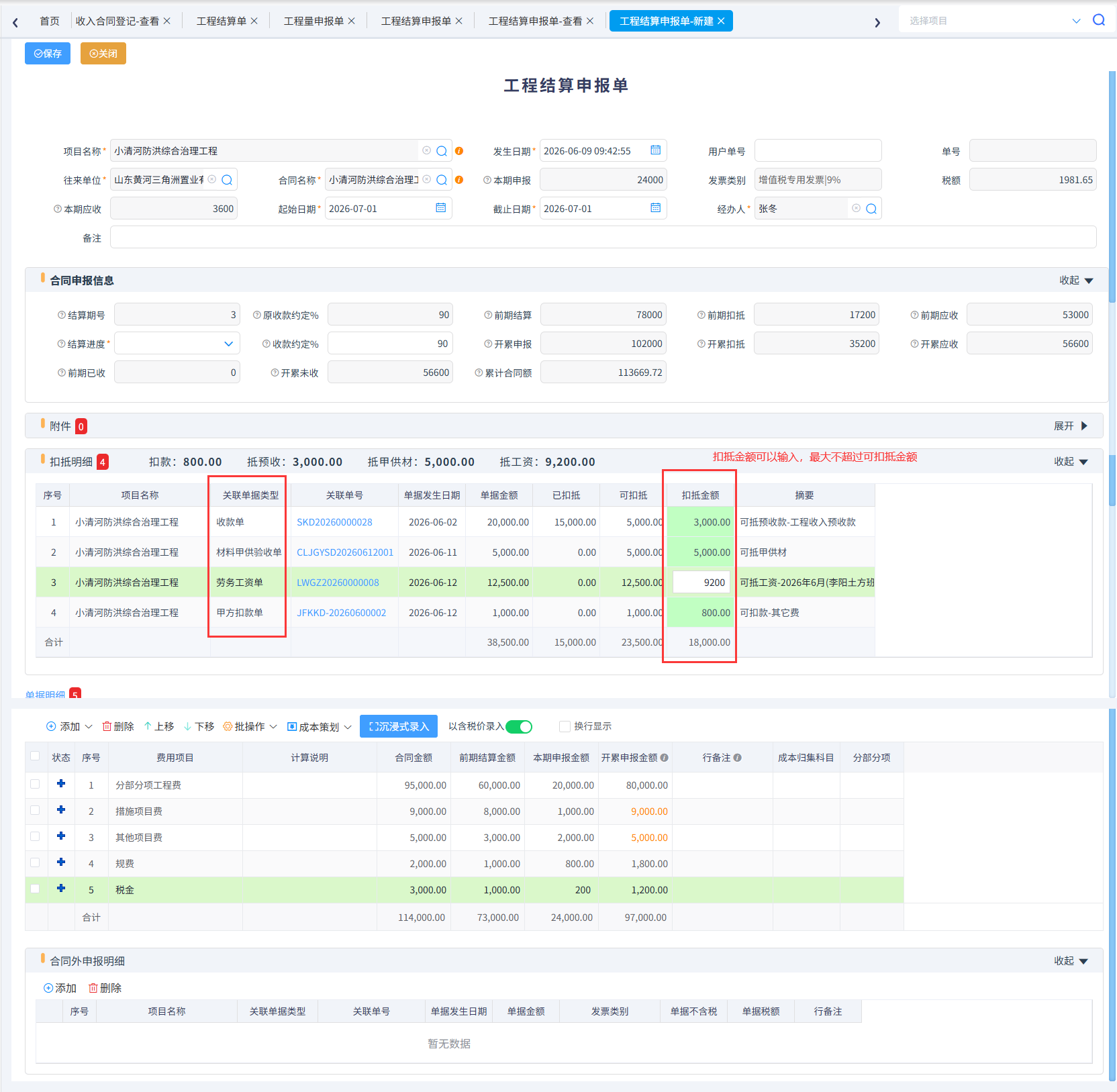

点击【合同管理】->【合同登记】->【工程收入结算】->【工程结算申报单】->[新建]跳转到新建界面,填写[扣抵明细]和[本期申报结算金额]。[扣抵明细]可以抵扣预收款、甲方扣款、甲供材、甲方代付劳务工资。

图

工程结算单

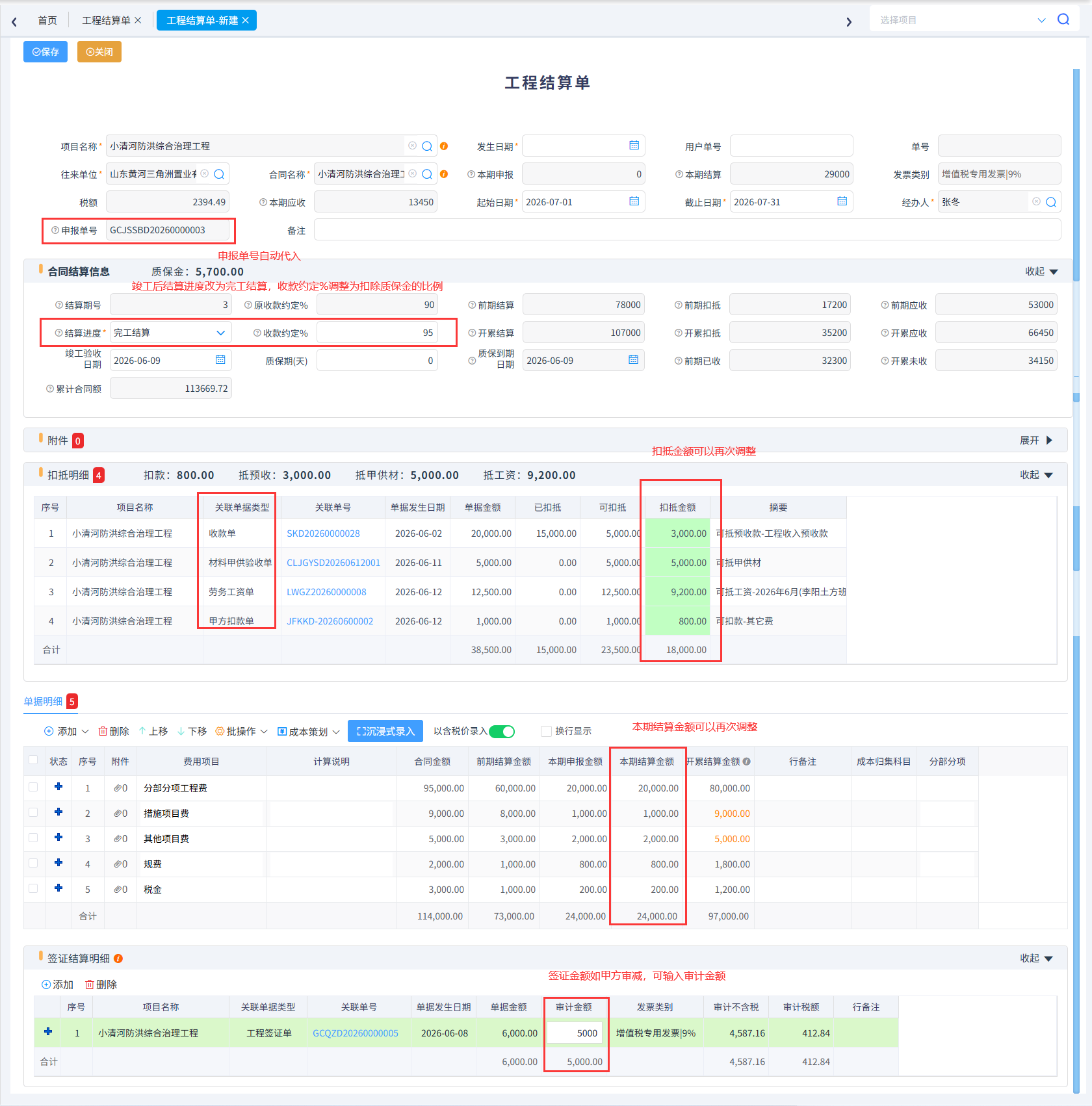

【工程结算申报单】审批通过之后可以直接生成【工程结算单】。

图

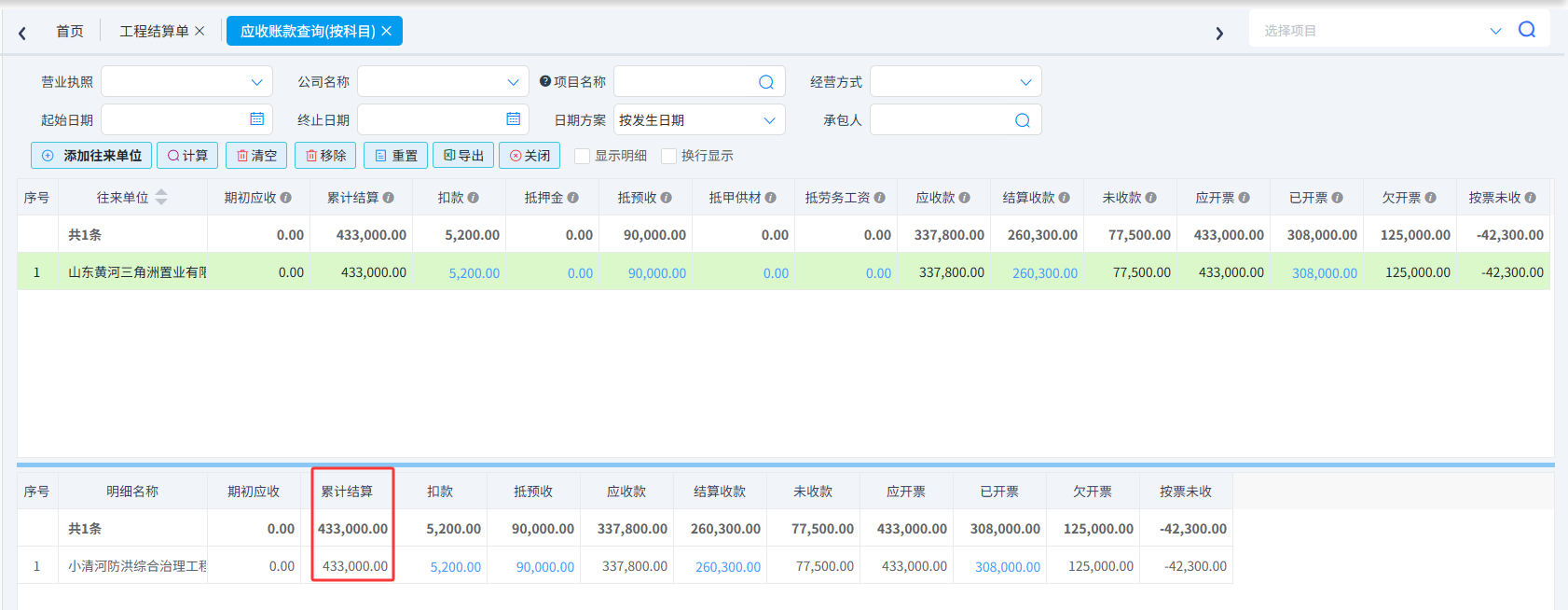

【工程结算单】填写审核完成系统会自动产生应收账款。

图

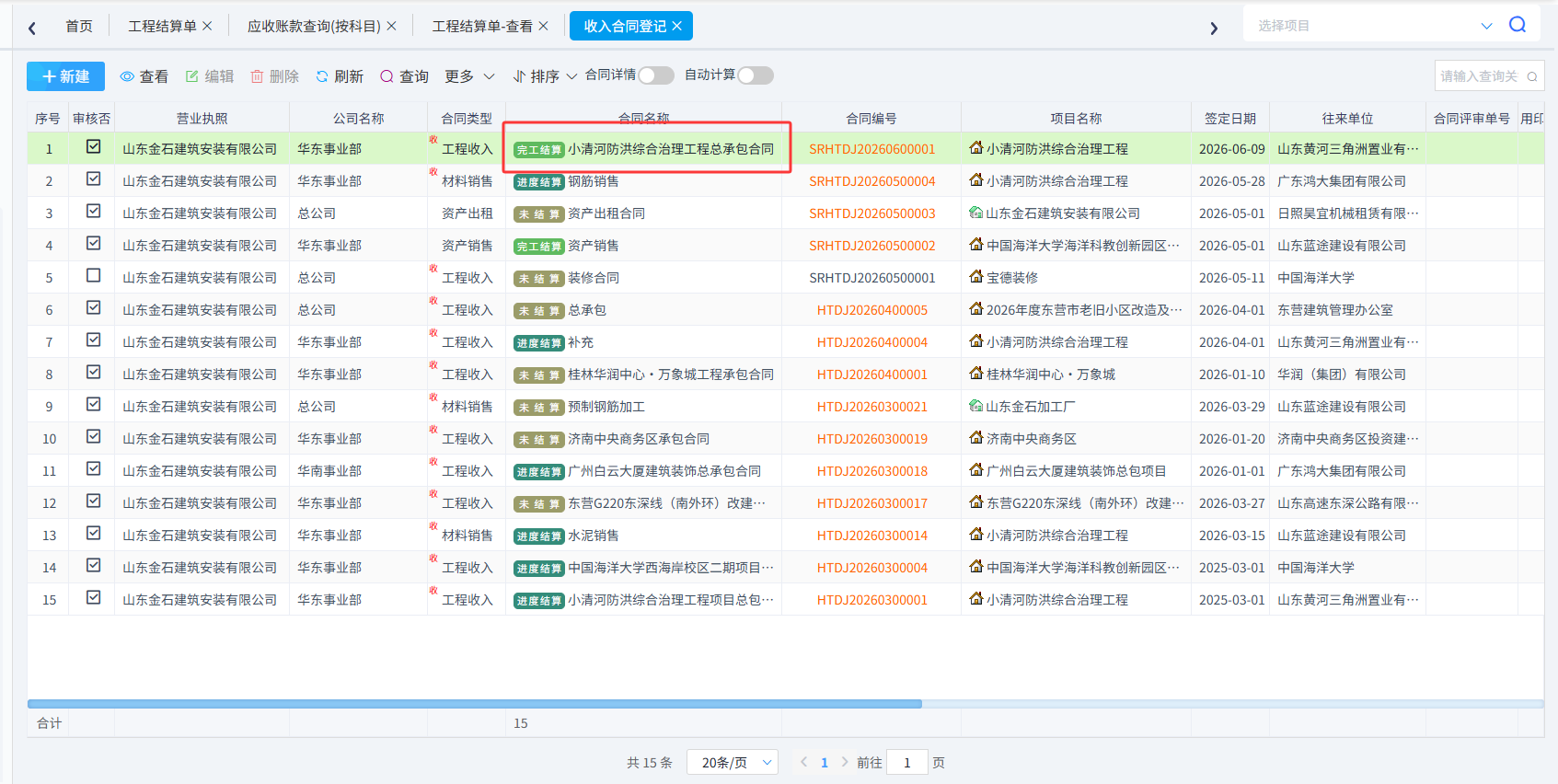

【工程结算单】结算进度选成完工结算后,在合同列表中合同状态自动变成完工结算

图

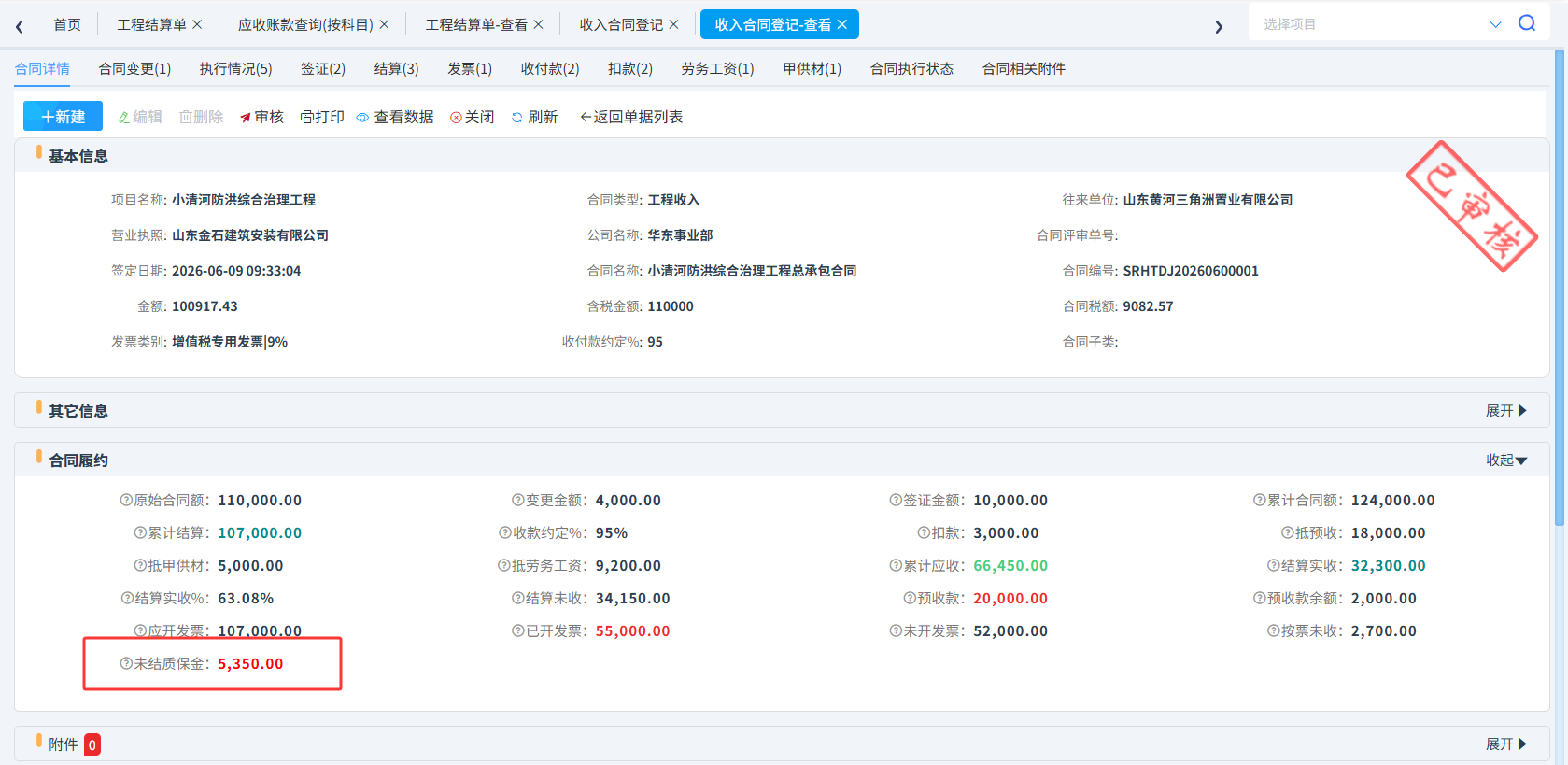

质保期到期【合同详细】会显示[未结质保金]金额。

图

甲方支付质保金时可以再做【工程结算单】,结算进度会自动变成[质保金结算]。

图

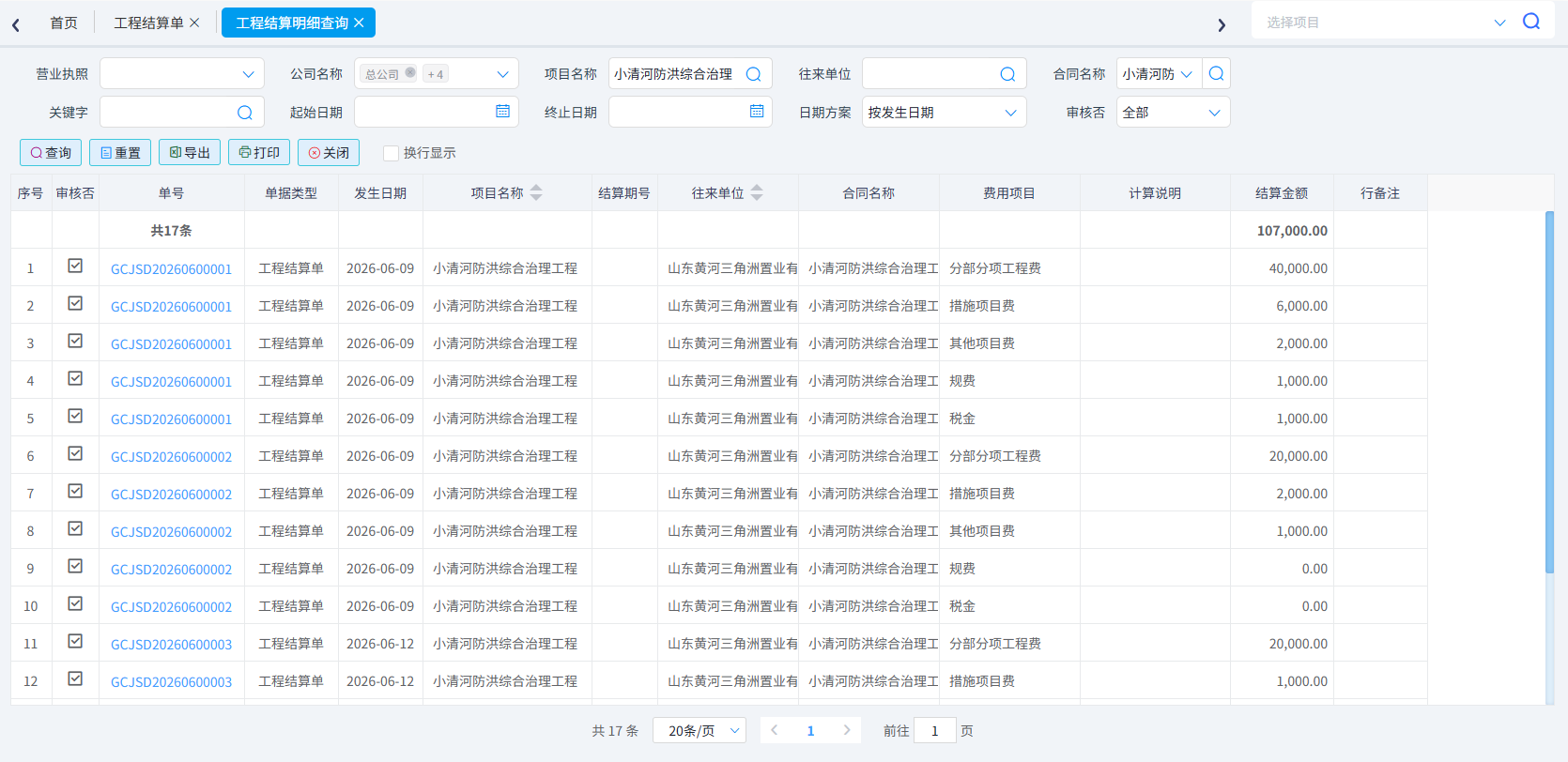

系统可以在【工程结算明细查询】筛选结算明细。

图

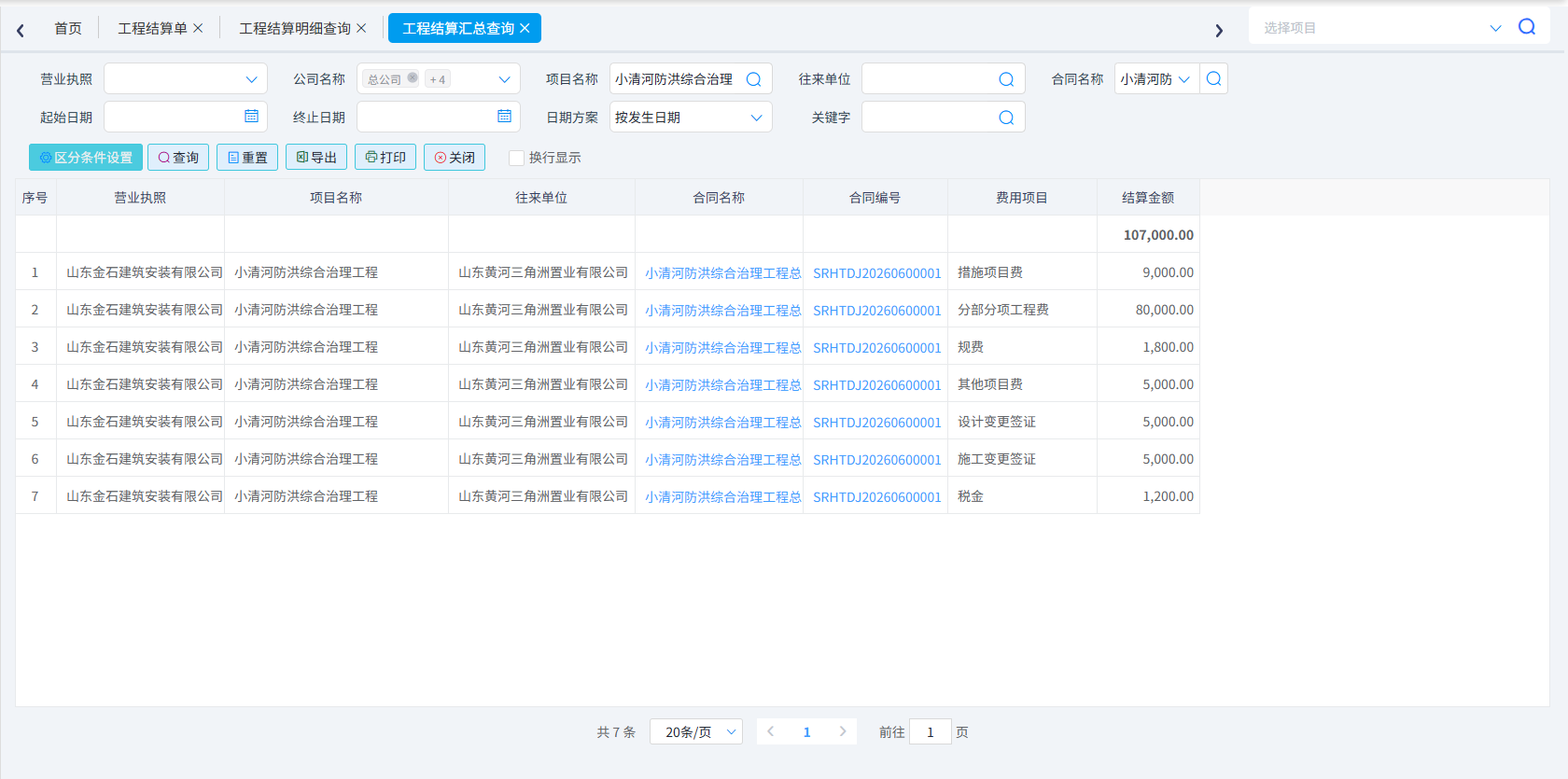

在【工程结算汇总查询】汇总结算明细。

图

提示:操作前请确认当前账号具备相应权限;若与系统实际界面不一致,以线上最新版本为准。

文档更新日期:2026-09-14 · 金石财筑云 · 工程项目数字化管理平台 · 合同管理
