工料机控制体系
1、工料机预算单建立
【工料机预算单】可按照人工费、材料、专业分包、周转材租赁、机械租赁、其它费用填写明细预算。随着施工过程中预算有追加或者减少,可以再次填写预算单,系统会自动进行累计。

支持预算软件导出的excel样式或者手工建立的excel样式,可以直接导入系统。可以做整个项目的预算单,也可以按照部位填写预算单。

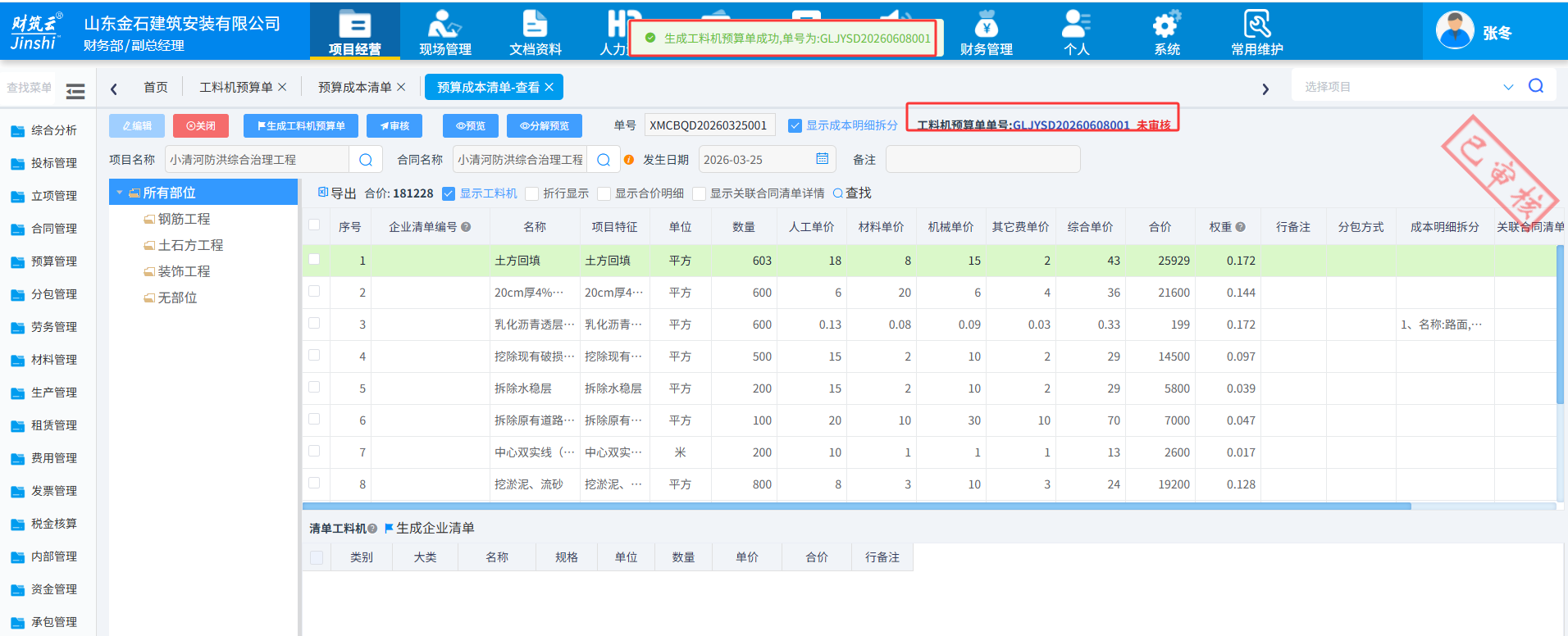

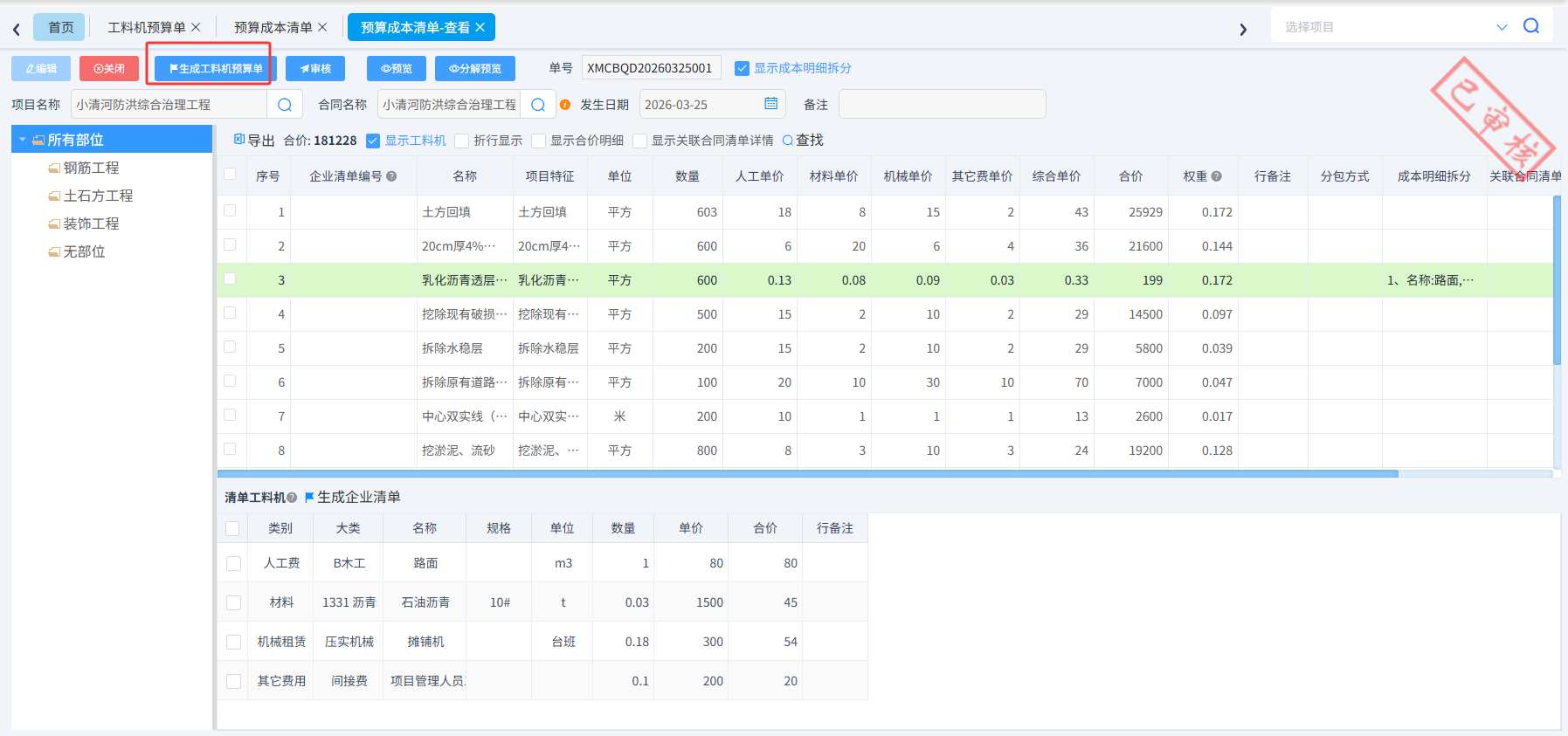

如果填写了【预算成本清单】中工料机,还可以一键生成工料机预算单。

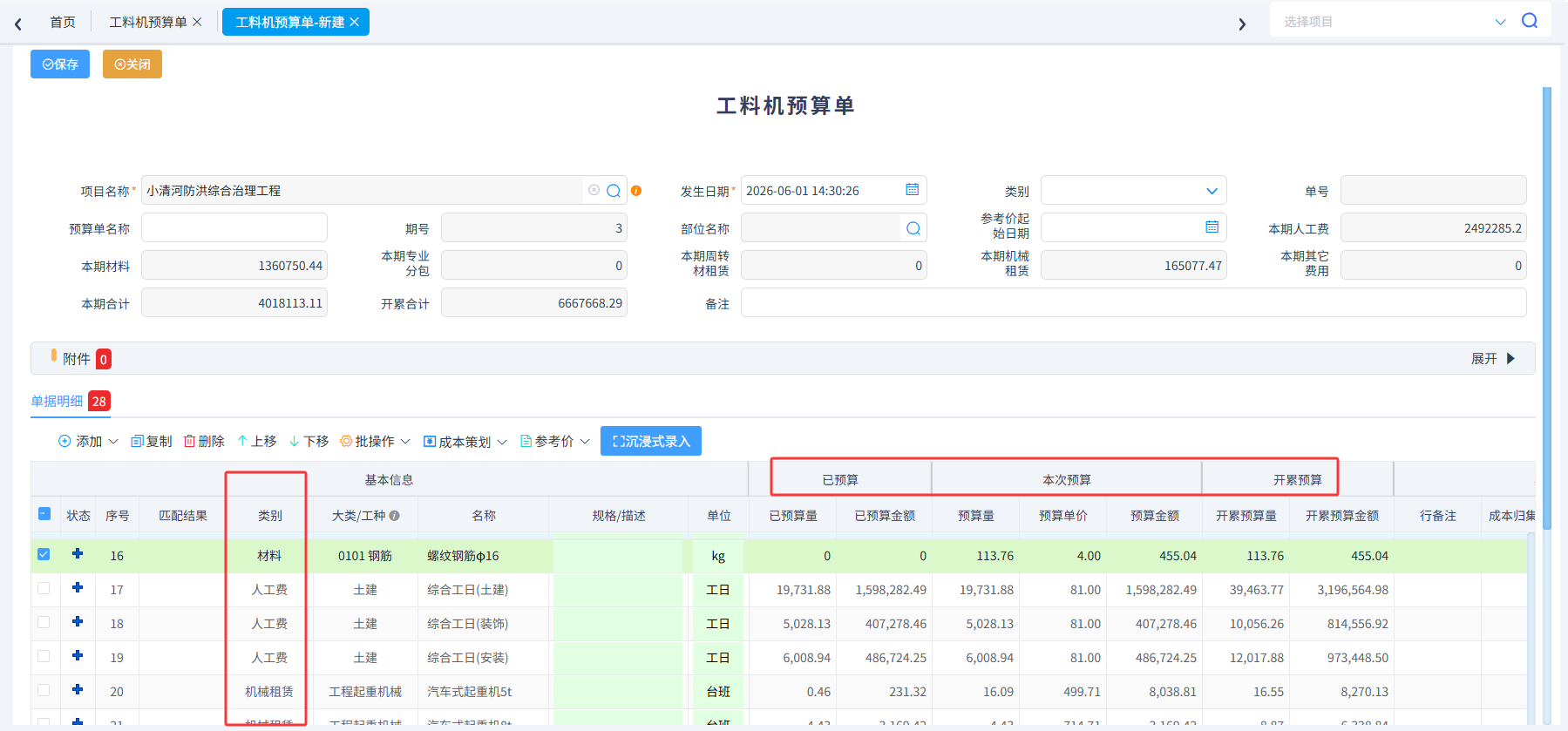

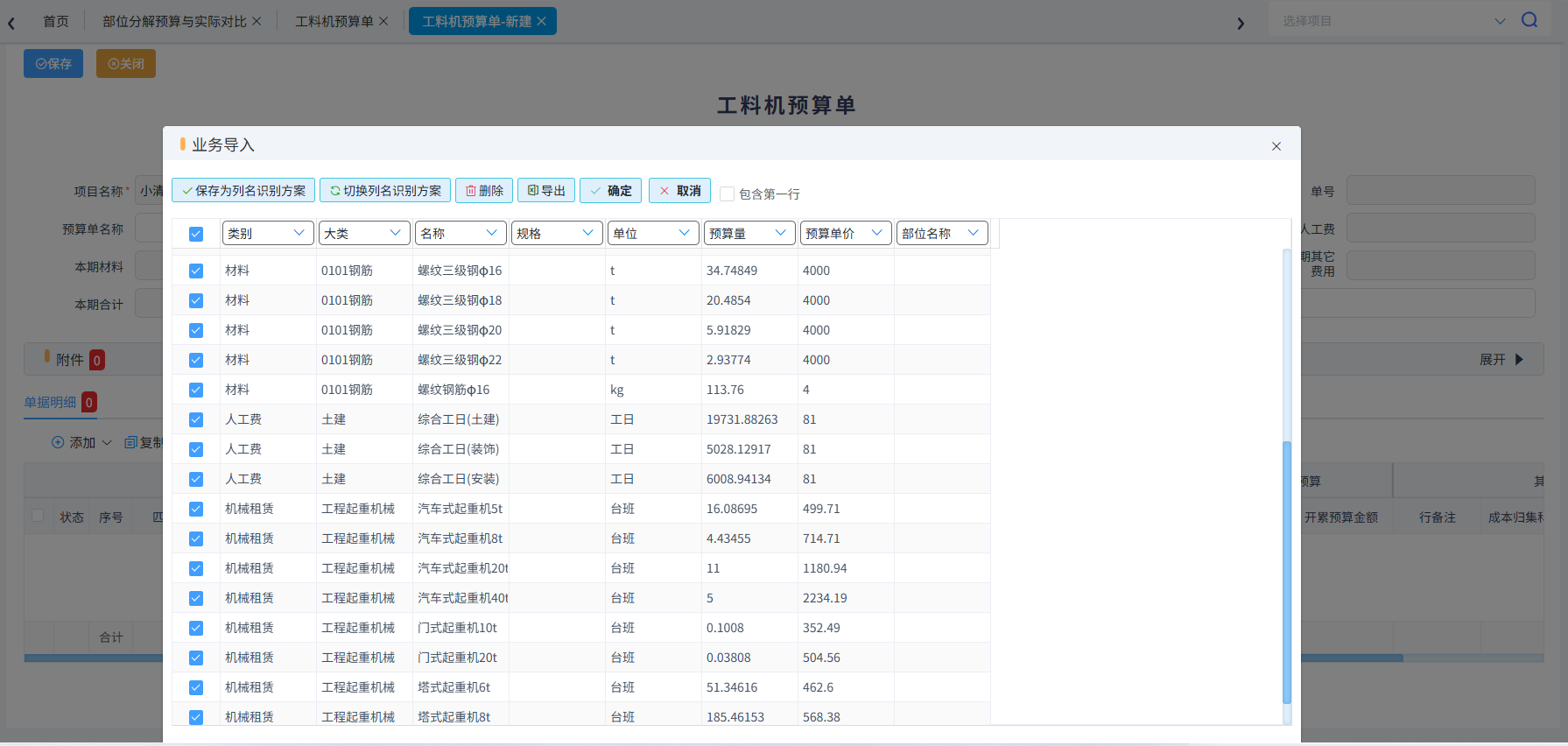

点击[生成工料机预算单]系统会提示生【工料机预算单】单据号。

2、工料机预算控制
每个成本业务单据还可以设置预算处理方案,我们以用料申请单为例:

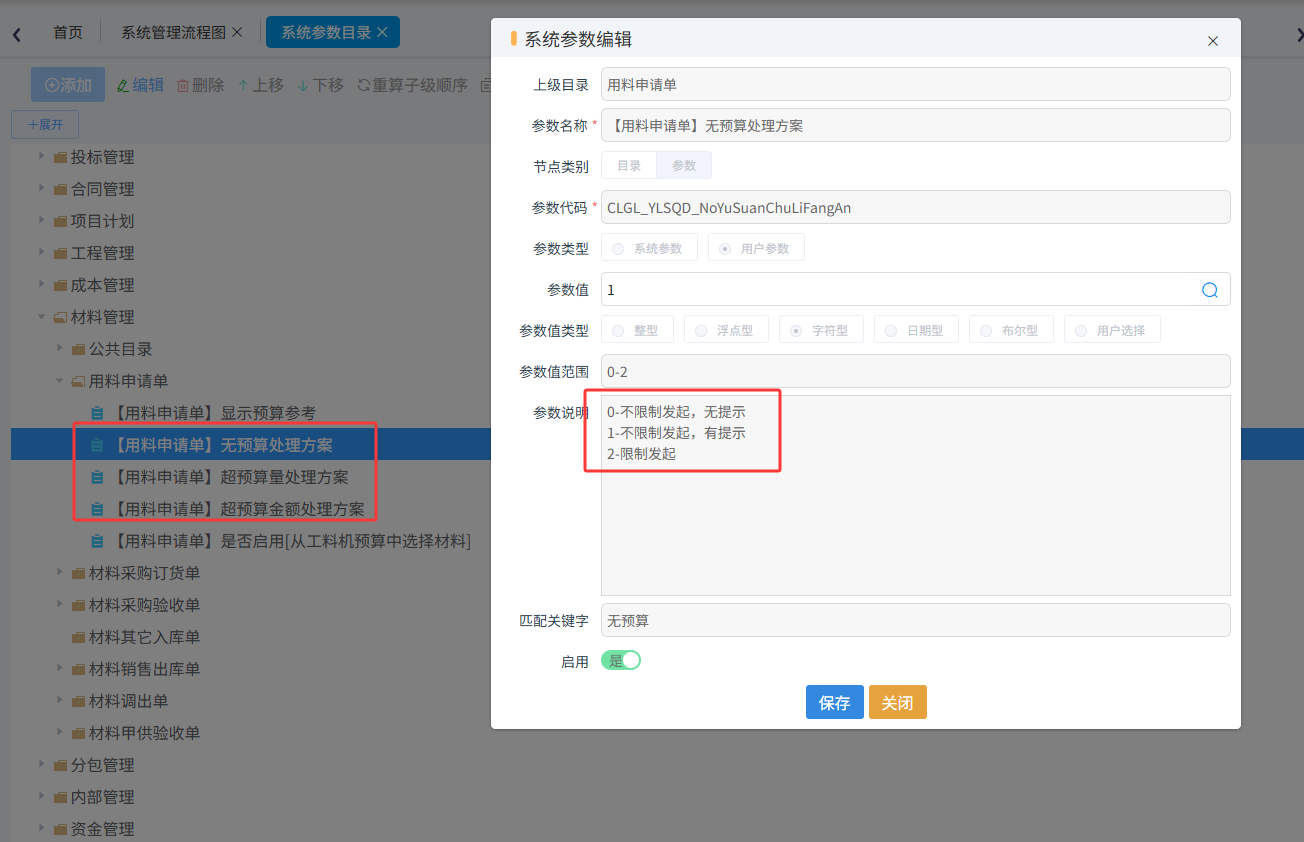

分为无预算处理方案、超预算处理方案、超预算金额处理方案,每种方案分为3个参数值:
0-不限制发起,无提示
1-不限制发起,有提示
2-限制发起
这样系统就可以根据不同单据类型进行设置弱控和强控。

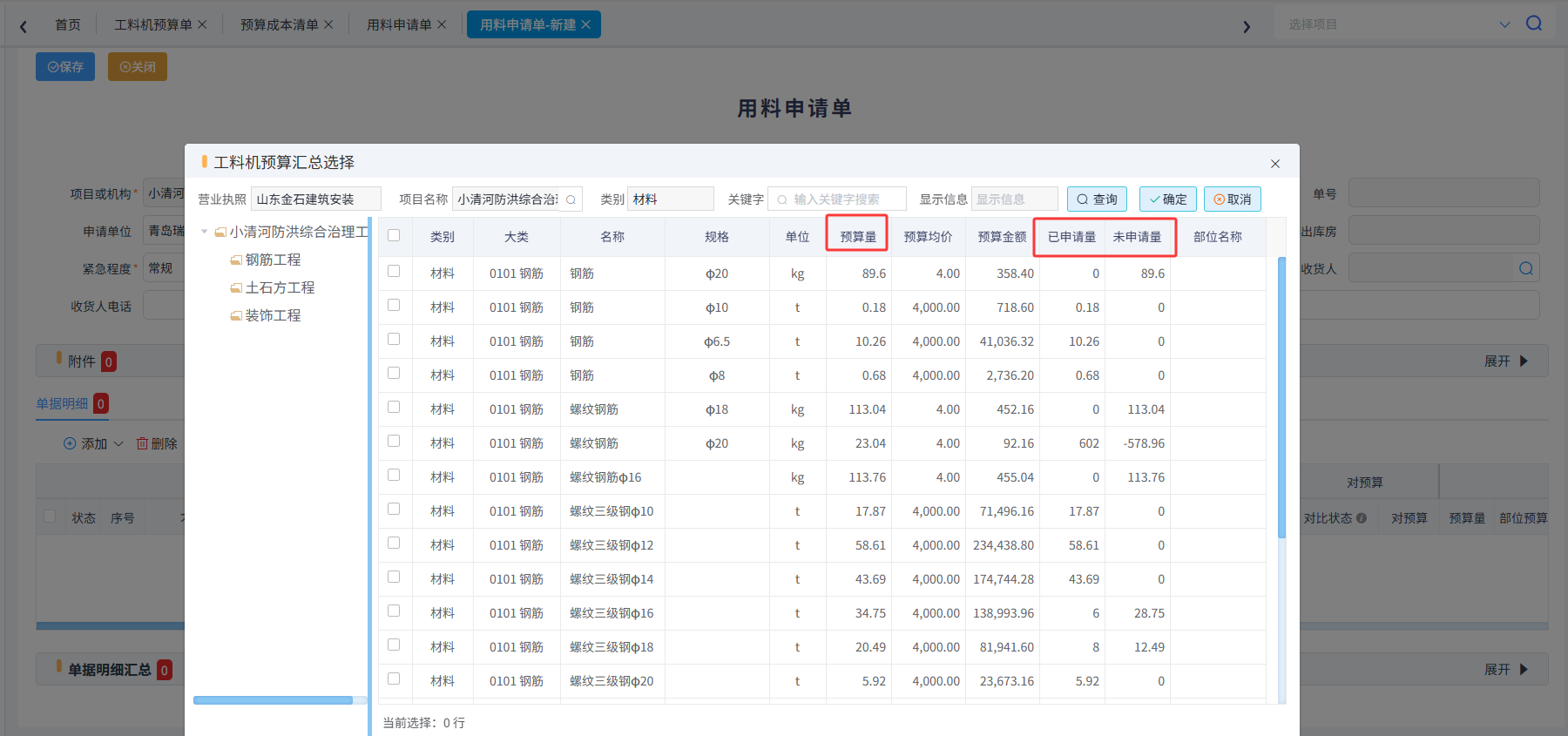

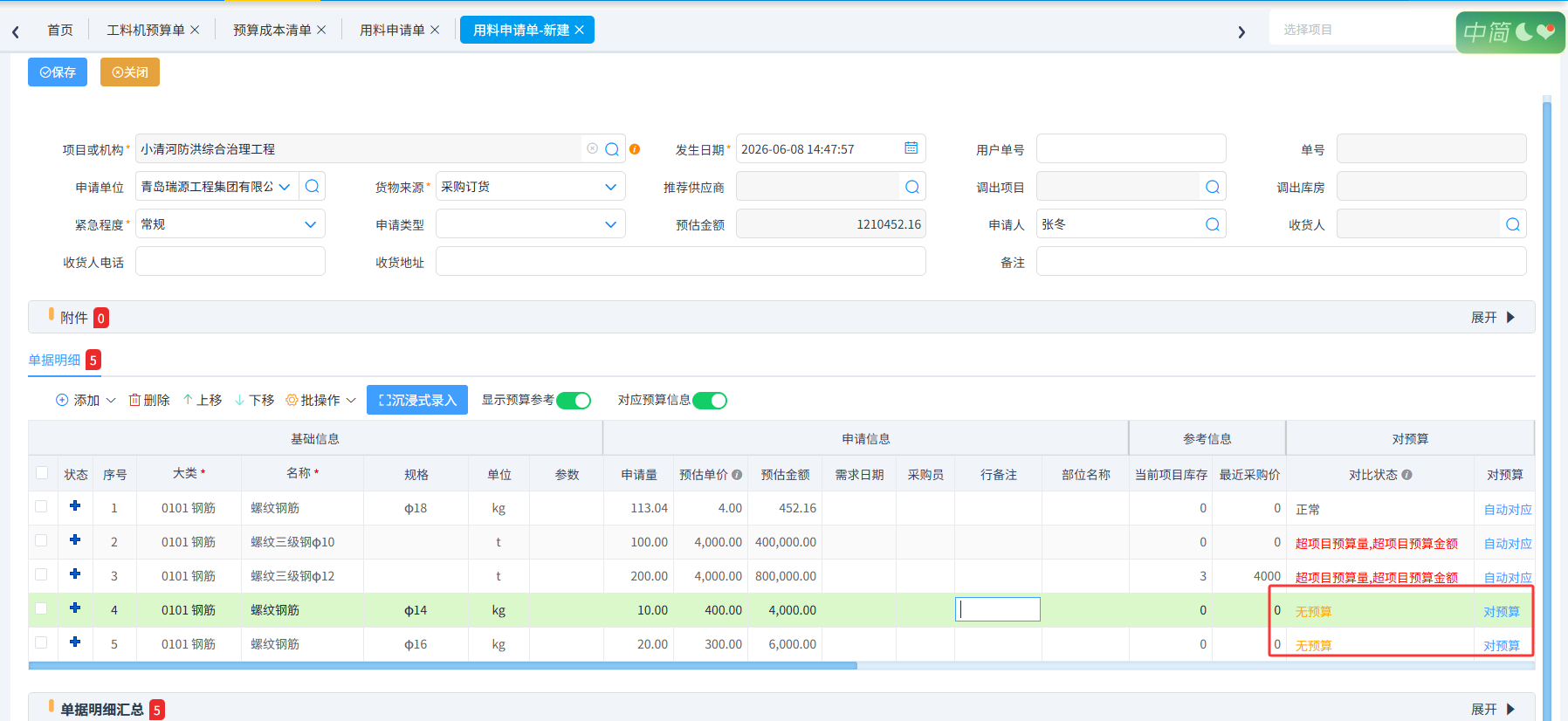

单据填写时可以【工料机预算单】引入明细。

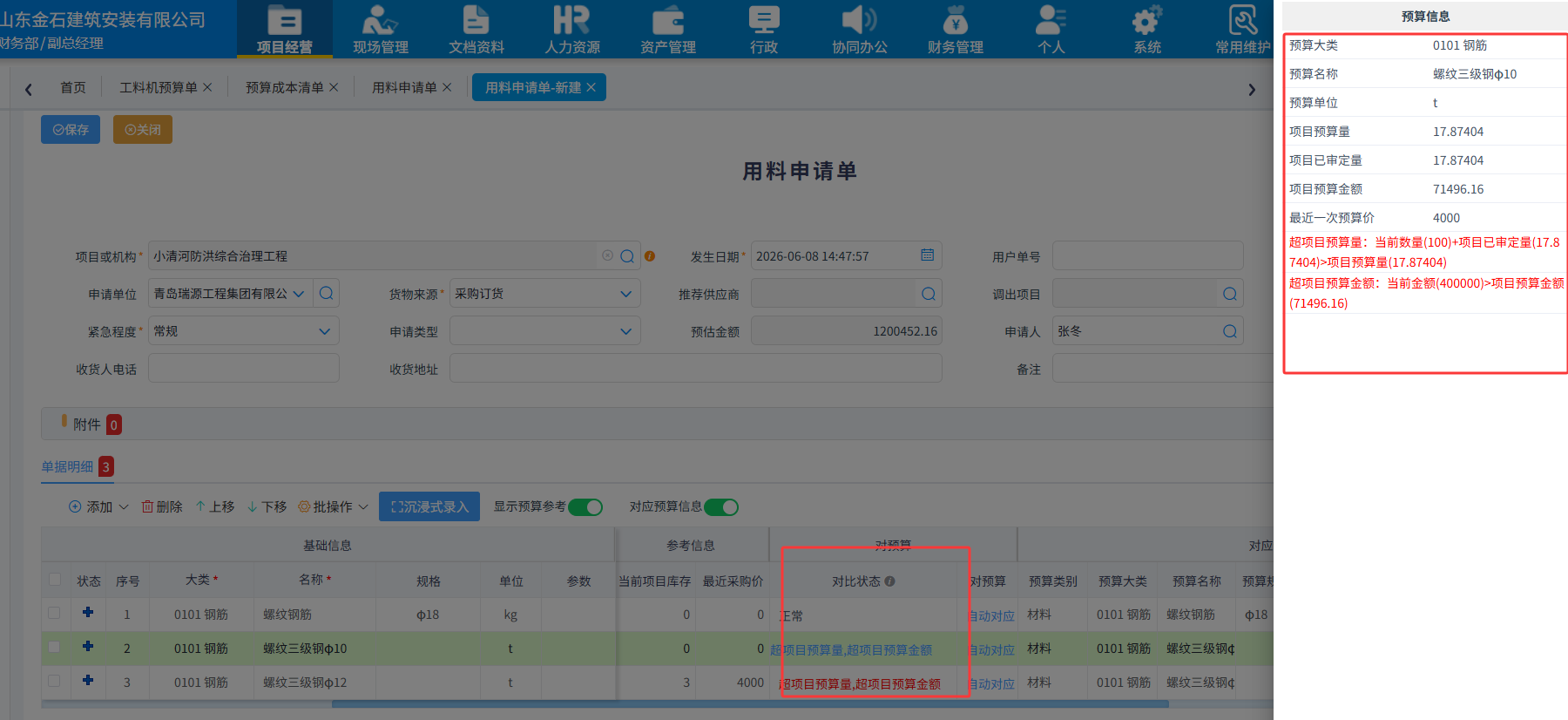

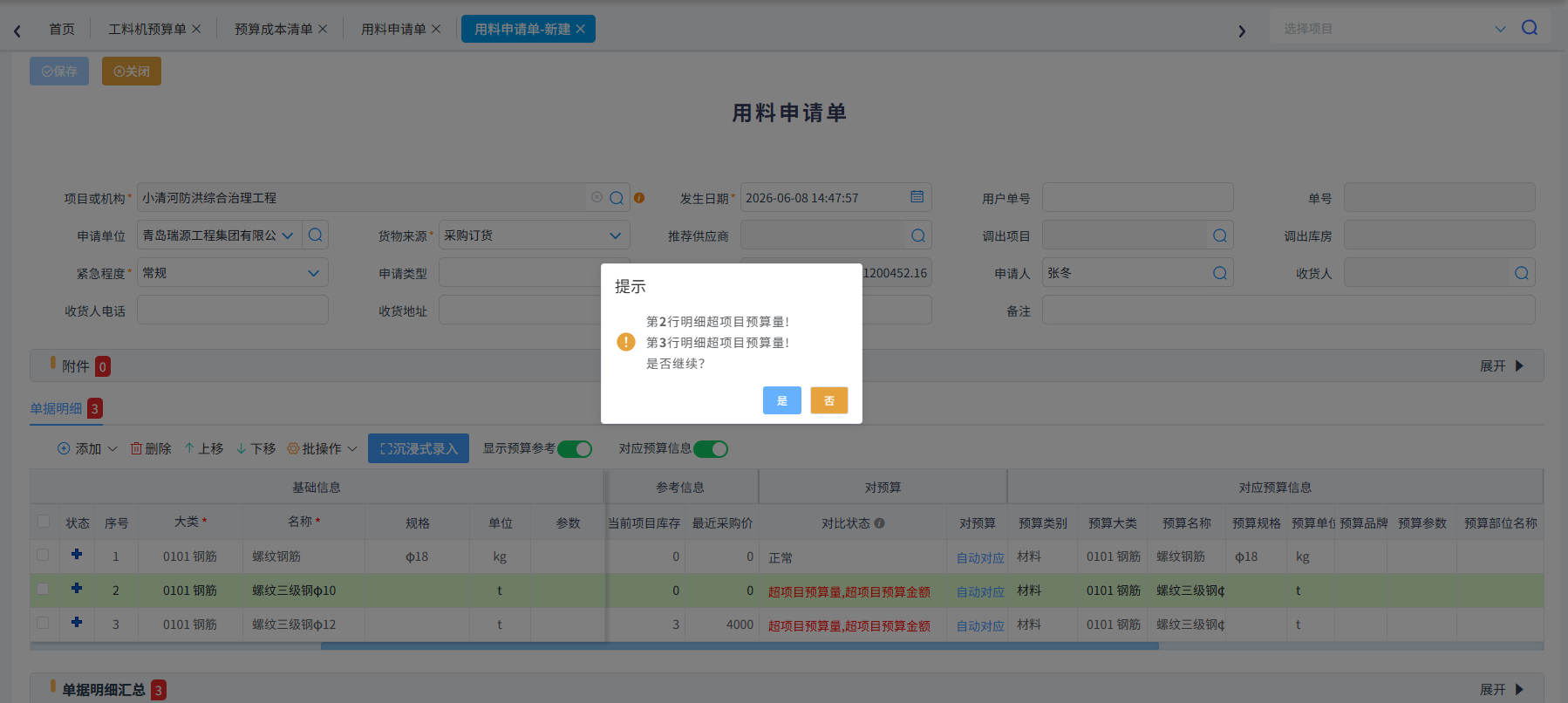

当累计申请数量大于预算量或者申请金额超出预算金额是系统会有预警,也可以实时查看预算对比状态。

单据保存或者审批时根据【系统参数目录】设定的参数值进行预警控制。

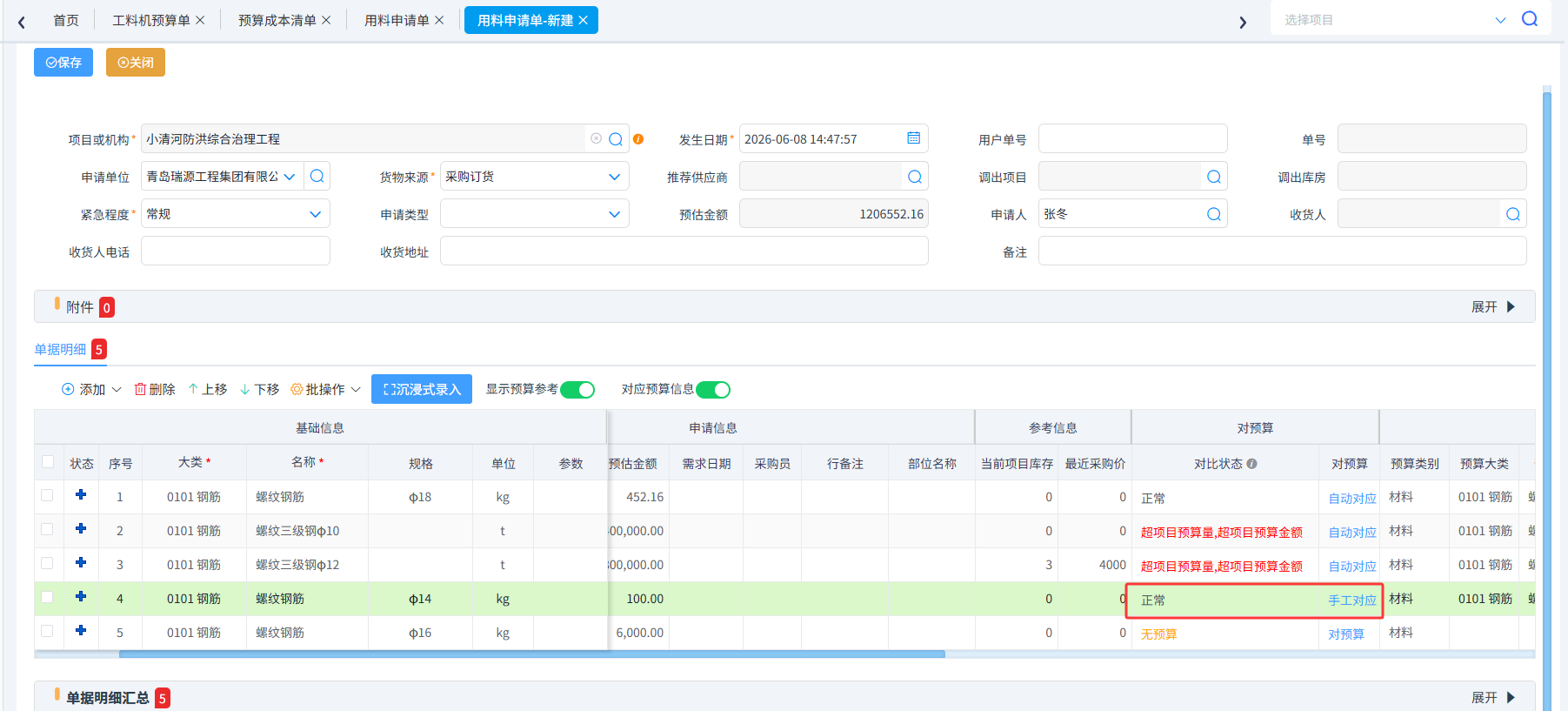

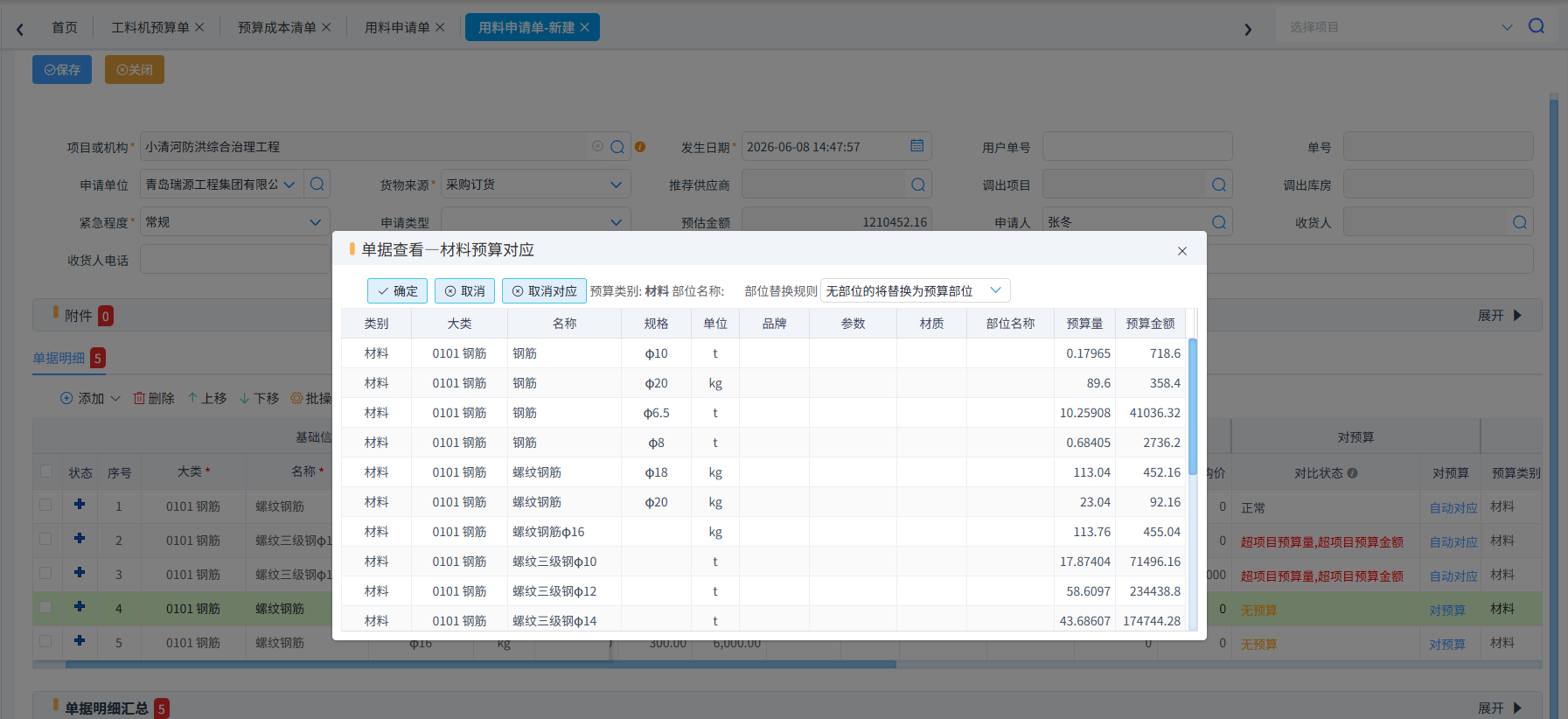

当申报的材料跟【工料机预算单】自动对应不上时,还可以手动对应

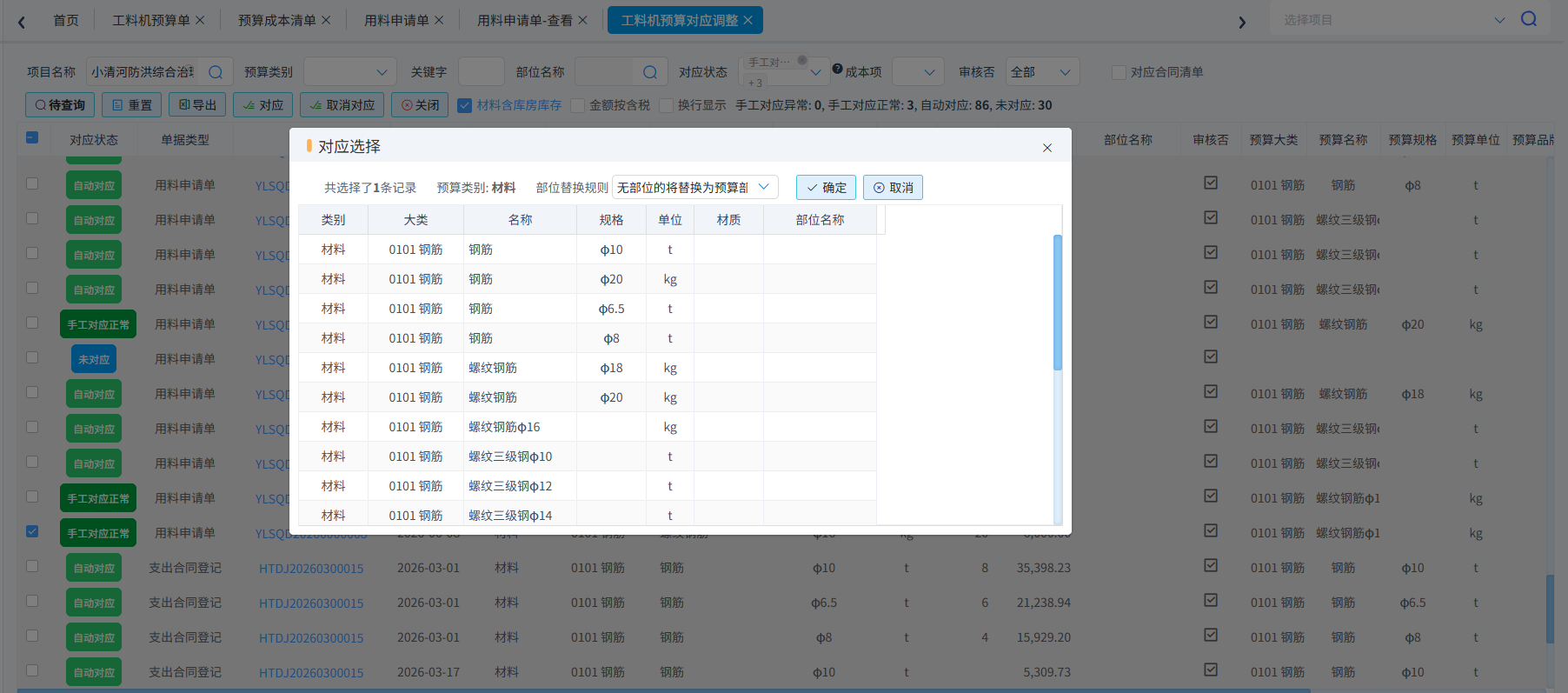

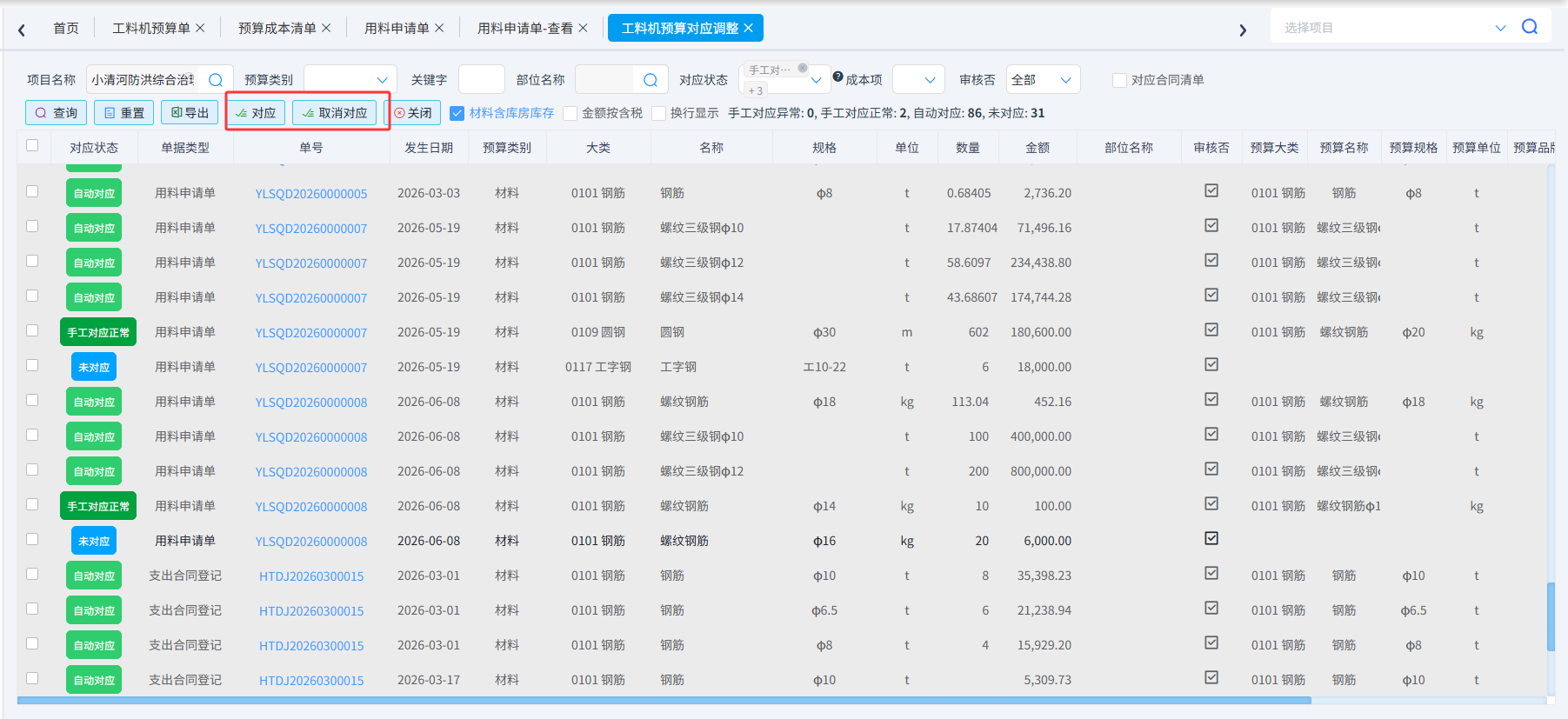

点击[对预算]弹出预算对应界面。

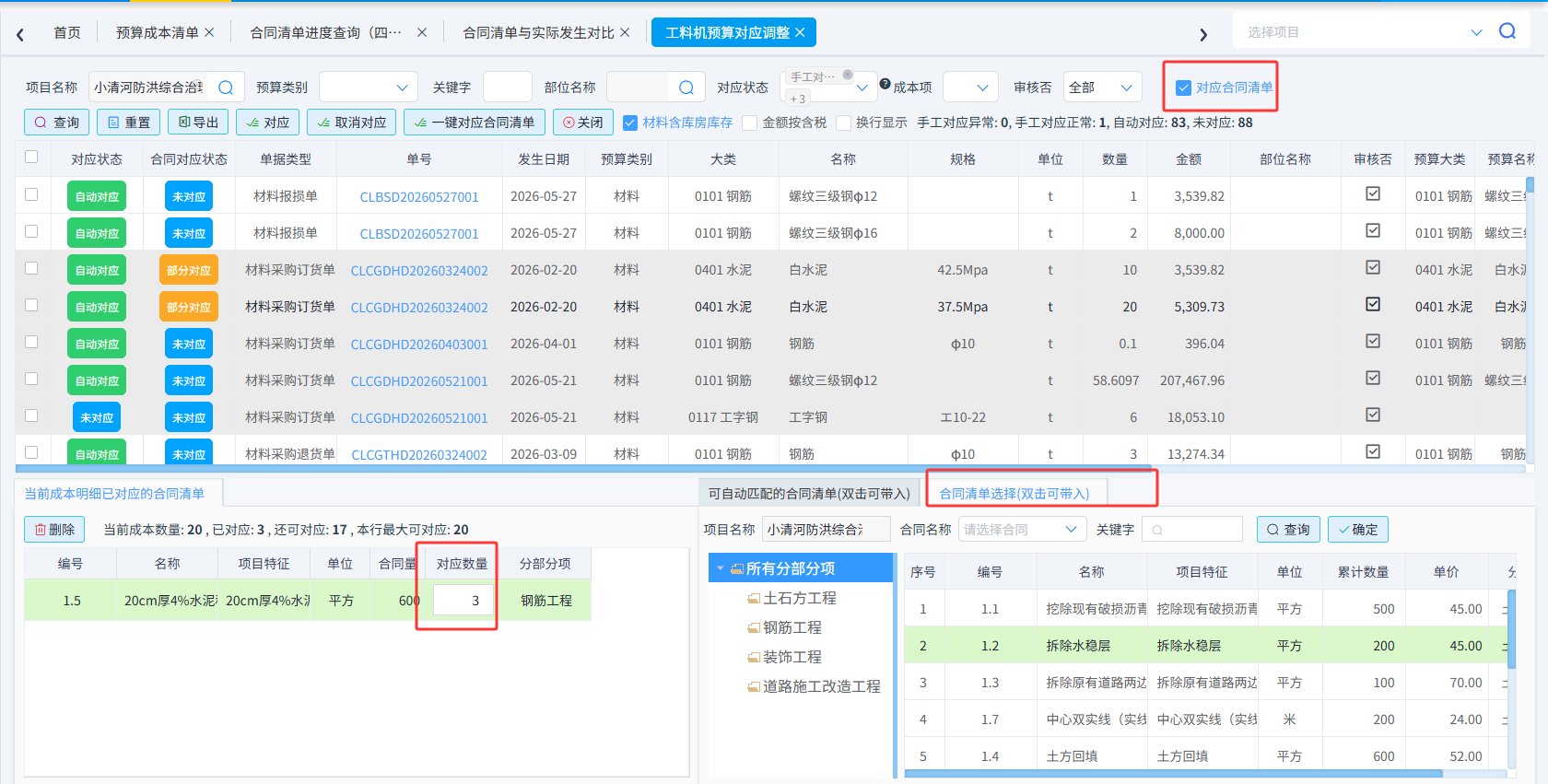

选择需要对应预算后对比状态自动变为有预算。

系统还支持单据保存后批量设置预算对应。点击【工料机预算单对应调整】模块,可筛选预算类别、成本项等。

选择需要对应的单据明细点击对应或者取消对应。

3、工料机预算对比统计
3.1、工料机预算与实际对比

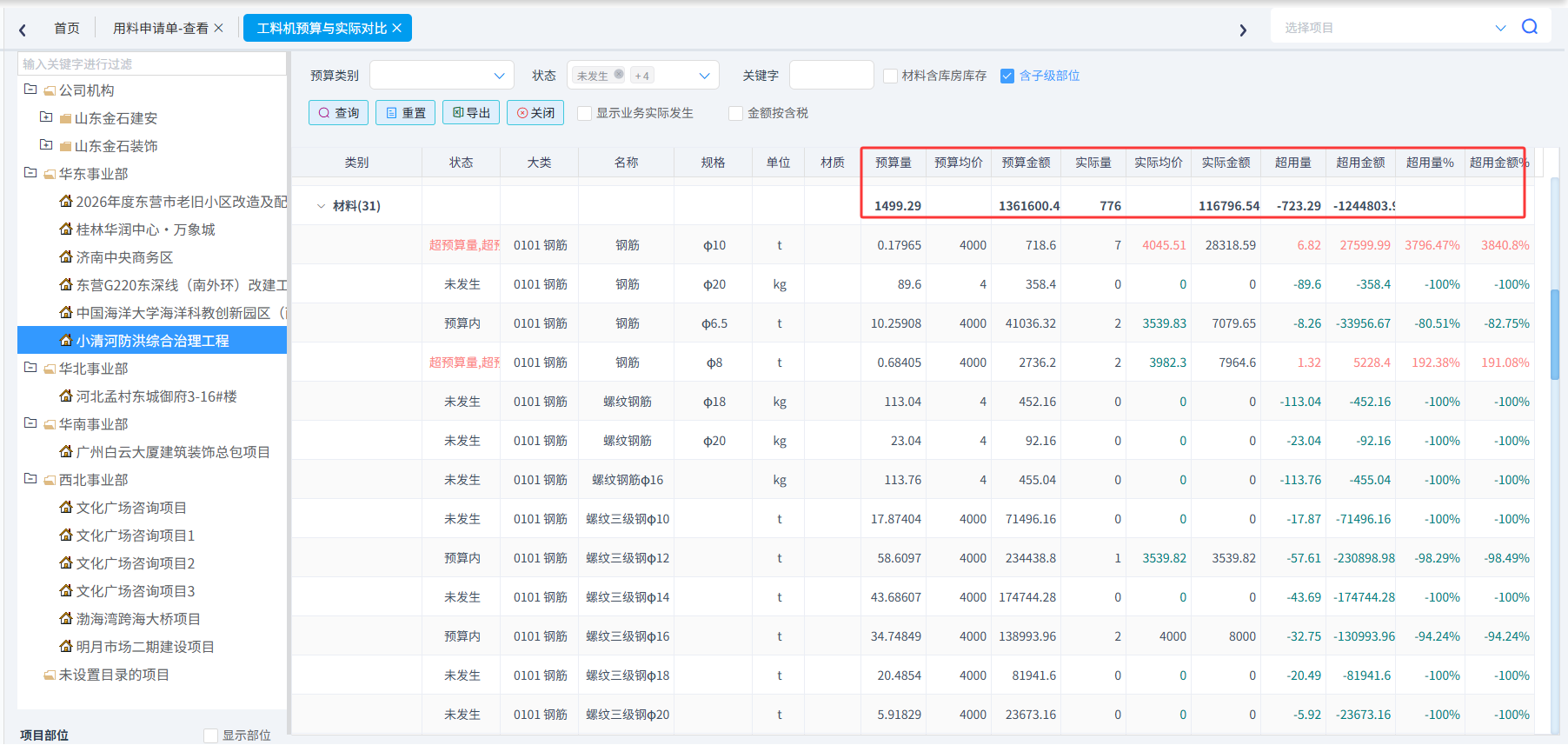

【工料机预算与实际对比】用于显示预算量与实际量价的对比。

3.2、合同清单与实际发对比
【合同清单与实际发对比】用于统计合同清单与实际成本发生对比。

其中实际成本根据【工料机对应调整】中对应合同清单取数

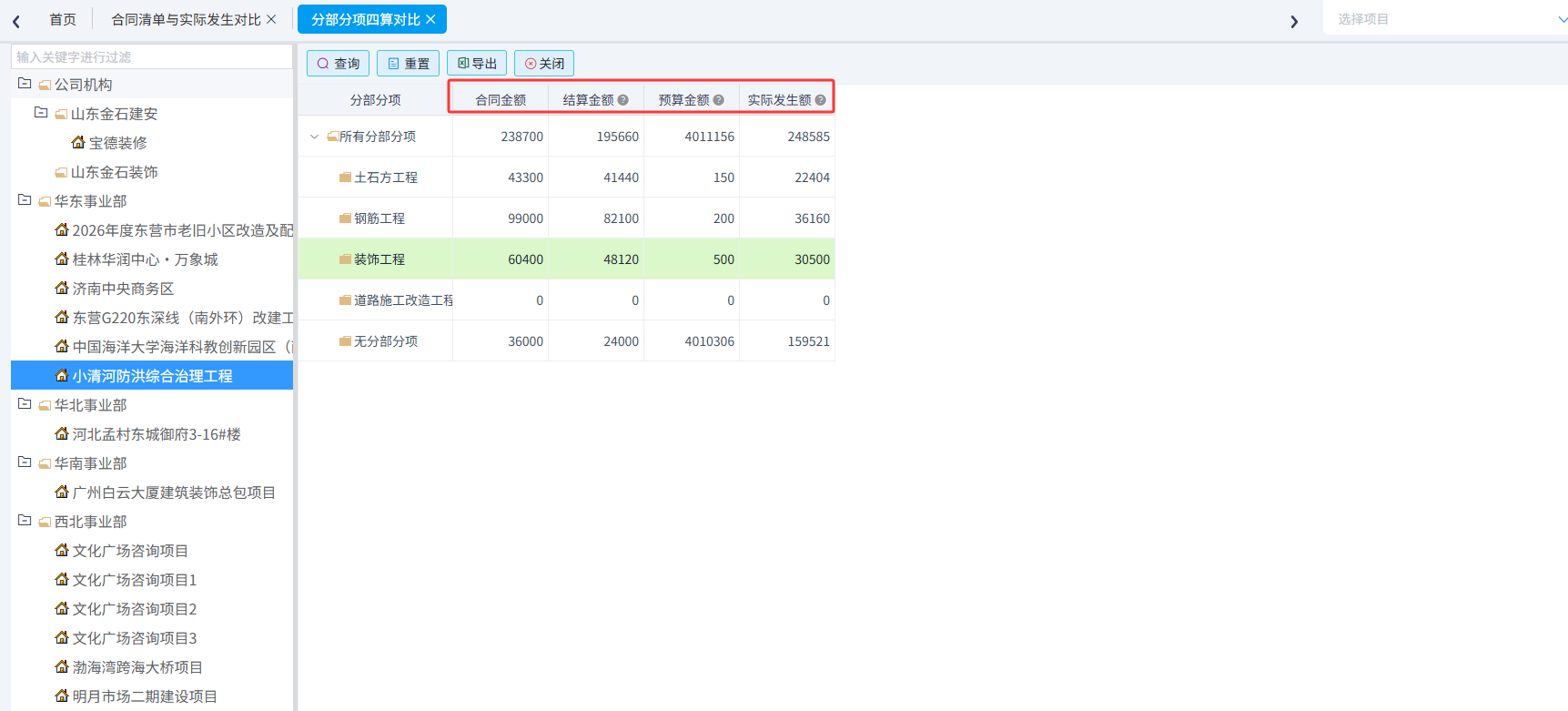

3.3、分部分项四算对比
【分部分项四算对比】用于按照分部分项统计[合同金额]、[结算金额]、[预算金额]、[实际发生额]。
